Priz Süresi Nedir? İlk ve Son Priz (Vicat Aleti)

İlk ve son priz tanımları, TS EN 196-3 Vicat deneyi, TS EN 197-1 minimum süreleri, sıcaklık ve katkı etkisi ile yalancı priz-çabuk priz ayrımı.

Nasıl kontrol edildi?Yapıdan Editör Ekibi · Editoryal kaynak kontrolünde · Editoryal kaynak kontrolü kaydı var
Hazırlayan
Yapıdan Editör Ekibi
Teknik/Editoryal kontrol
Editoryal kaynak kontrolü
İçerik sürümü
1.0
Kaynak durumu
Editoryal kaynak kontrolü kaydı var

Sorumluluk/kapsam: Bu içerik genel bilgilendirme ve editoryal kaynak kontrolü amacıyla hazırlanır; proje, saha veya uygulama kararı için yetkili mühendis/kurum değerlendirmesinin yerine geçmez.

Hızlı cevap

Priz süresi, çimentonun su ile karıştırılmasından sonra plastik halden katı hale geçişinin geçen süresidir. İki kritik nokta vardır: ilk priz (plastiklik kaybedilmeye başlar, beton dökülemez/şekillendirilemez) ve son priz (hamur katılaşır; henüz yük taşıyacak dayanım yoktur, dayanım kazanımı bundan sonra başlar).

Ayrıntılı yanıtı göster

TS EN 196-3'e göre Vicat aleti ile ölçülür: standart kıvam hamur, 40 mm derinlikte kalıp, 1,13 mm çaplı iğne (300 g hareketli kütle). İlk priz = iğnenin tabana uzaklığı 6 ± 3 mm olduğu an, son priz = halkalı iğne iz bırakmadığı an. TS EN 197-1 minimum ilk priz: CEM 32.5 ≥ 75 dakika, 42.5 ≥ 60 dakika, 52.5 ≥ 45 dakika. Tipik gerçek değerler: 42.5R için 120-180 dk ilk, 240-360 dk son. Sıcaklık (+10°C → -%30 süre), su/çimento, katkılar (geciktirici/hızlandırıcı), C3A miktarı priz süresini değiştirir. Şantiye pratiği: ilk priz ⇒ taşıma+yerleştirme+sıkıştırma süresi sınırı.

Priz süresi, çimento + su karışımının (hamurun veya betonun) plastik haldən katı hale geçişi sırasında geçen süredir. Beton şantiyesinin zaman çizelgesini belirleyen temel parametredir. İki kritik nokta vardır: ilk priz (işlenebilirlik biter) ve son priz (tamamen sertleşir). TS EN 196-3 standardı Vicat aleti ile ölçümünü tanımlar.

Tanım

İlk Priz (Initial Set)

Hamurun plastikliği kaybolmaya başladığı andır. Bu süre içinde:

  • Betonun taşınması planlanmalı
  • Kalıba dökülmesi planlanmalı
  • Vibrasyon planlanmalı
  • İlk perdah planlanmalı

İlk prizden sonra beton işlenemez; karıştırılırsa dayanım kaybı olur.

Son Priz (Final Set)

Hamur katılaşmıştır; henüz yük taşıyacak dayanımı yoktur. Bu andan sonra:

  • Üzerinde yürünebilir (dikkatli)
  • Son perdah yapılabilir
  • Kürlemeye başlanmalı

Dayanım kazanımı son prizden sonra başlar ve ilk günlerde hızlıdır (tasarımda 28 günlük dayanım esas alınır).

TS EN 196-3 — Vicat Deneyi

Cihaz

  • Vicat çerçevesi: 300 g hareketli kütle
  • İğne çapı: 1.13 ± 0.05 mm
  • Halka kalıp: 40 mm yüksek, üst çap 65-75 mm
  • Cam plaka: Taban

Standart Kıvam Hamuru

  1. 500 g çimento + su (su miktarı belirlenecek)
  2. Hamur karıştırılır (90 sn yavaş + 90 sn hızlı)
  3. Vicat plonjeri (10 mm çap) bırakılır
  4. Tabandan 6±2 mm kalana kadar batan su miktarı = standart kıvam suyu (P)
  5. Tipik P değeri: %26-32 (çimentoya göre)

İlk Priz Ölçümü

  1. Hamur halka kalıba doldurulur, 20±1 °C odaya konur
  2. 30 dk dinlenir
  3. Vicat iğnesi her 15 dakikada bırakılır
  4. İğnenin tabana uzaklığı 6 ± 3 mm olunca → ilk priz zamanı
  5. Kronometre karıştırma başlangıcından sayar

Son Priz Ölçümü

  1. Numune ters çevrilir
  2. Halkalı iğne kullanılır (3 mm çevre halka)
  3. Her 30 dakikada bırakılır
  4. İğne iz bıraktığı ama halka batmadığı an → son priz

TS EN 197-1 Minimum Değerler

Tüm sütunlar için yana kaydırın →
Tablo 1: TS EN 197-1'de çimento dayanım sınıflarına göre verilen en kısa ilk priz süresi
Çimento SınıfıMin İlk Priz
CEM 32.5 N/R≥ 75 dakika
CEM 42.5 N/R≥ 60 dakika
CEM 52.5 N/R≥ 45 dakika

Maks son priz: Standart bir üst sınır vermez, ancak tipik olarak ≤ 10 saat beklenir. Üretici verilerinde yer alır.

Tipik Gerçek Değerler (20°C, P kıvam)

Tüm sütunlar için yana kaydırın →
Tablo 2: 20 °C'de yaygın çimentoların ölçülen ilk ve son priz süreleri
Çimentoİlk PrizSon Priz
CEM I 42.5 R120-180 dk240-300 dk
CEM II/A-LL 42.5 R150-210 dk280-360 dk
CEM III/A 32.5 N180-300 dk360-540 dk
CEM IV/B (V) 32.5 N240-360 dk480-720 dk

Çimento Prizi mi, Beton Prizi mi? (TS EN 480-2 / ASTM C403)

Yukarıdaki Vicat değerleri çimento hamuru prizini tanımlar (TS EN 196-3). Şantiyede asıl önemli olan ise taze betonun priz süresidir ve bu farklı bir yöntemle ölçülür: penetrasyon direnci. Beton karışımından 4,75 mm elekle ayrılan harç üzerinde, artan çaplı iğnelerle penetrasyon direnci zamanla ölçülür (TS EN 480-2 — katkı deney yöntemi; ASTM C403 — penetrasyon direnci yöntemi).

Tüm sütunlar için yana kaydırın →
Tablo 3: Penetrasyon direnci eşikleriyle beton priz başlangıcı ve bitişinin tanımı
EşikPenetrasyon DirenciAnlamı
İlk priz (başlangıç)≈ 3,5 MPa (≈ 35 kgf/cm²)Beton işlenemez hale gelmeye başlar
Son priz (bitiş)≈ 27,6 MPa (≈ 280 kgf/cm²)Harç katılaşmış; dayanım kazanımı başlar (yük taşıma dayanımı değildir)

Deneye, beton karıldıktan yaklaşık 2-3 saat sonra başlanır; priz hızlandırıcı katkı kullanıldıysa 1-2 saat sonra. Çimento hamuru prizi ile beton prizi birebir aynı değildir: agrega oranı, su/çimento, kimyasal katkı ve ortam sıcaklığı beton prizini ayrıca etkiler. Pratik kural: bir betonun "priz aldığı an", hamurun Vicat değeri değil, sahadaki penetrasyon eşiğine ulaştığı andır.

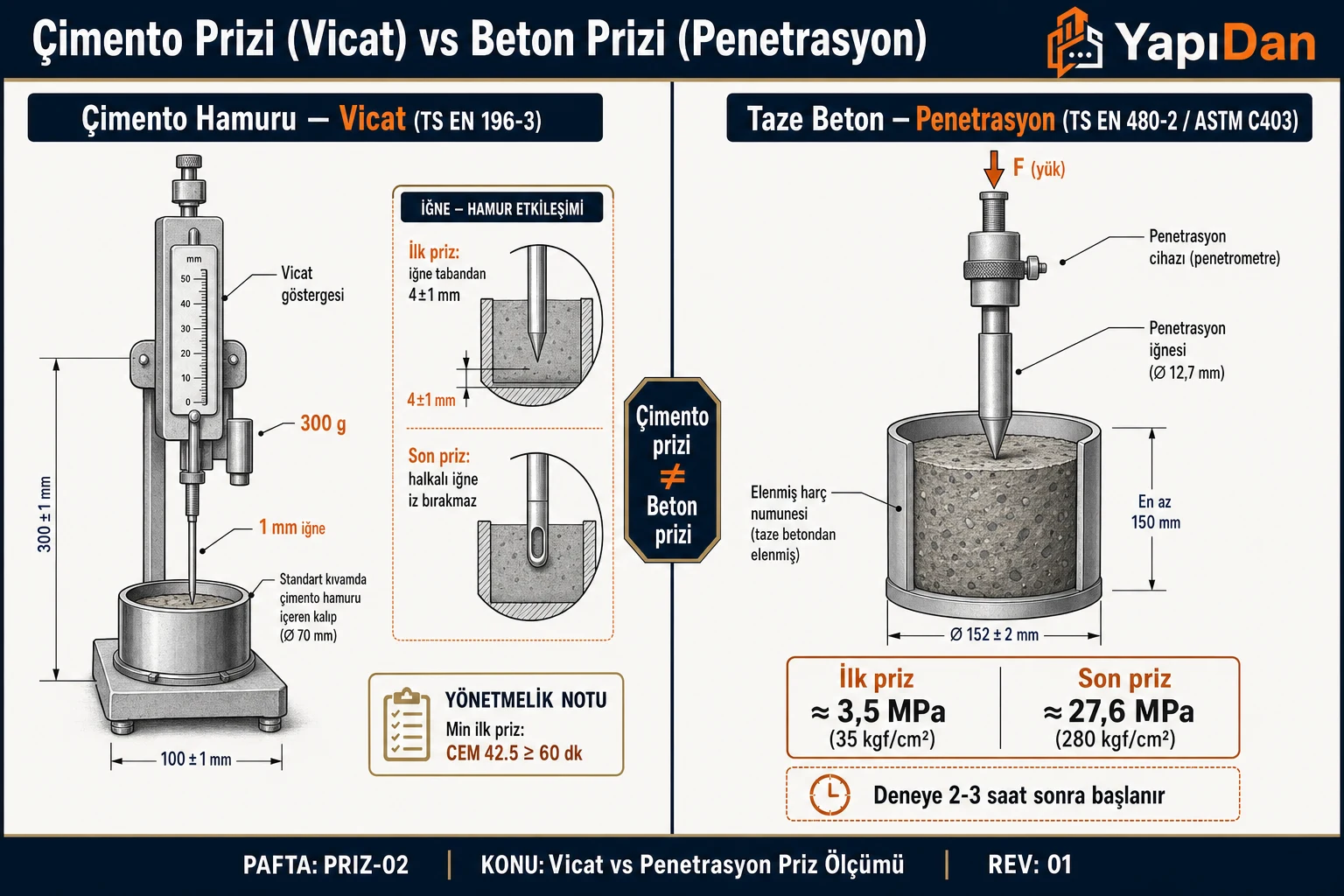

Vicat ve penetrasyon priz ölçümü karşılaştırması: solda Vicat aleti (300 g hareketli kütle, 1 mm iğne, halka kalıpta hamur, CEM 42,5 ilk priz ≥ 60 dk), sağda penetrometre ve düz uçlu iğne takımı (harç; ilk priz ≈ 3,5 MPa, son priz ≈ 27,6 MPa)
Şekil 1 — Çimento Prizi (Vicat) ve Beton Prizi (Penetrasyon)
Vicat (TS EN 196-3) çimento hamurunu, penetrasyon direnci (TS EN 480-2 / ASTM C403) elenmiş harcı ölçer; iki priz birebir aynı değildir.

Etkileyen Faktörler

Sıcaklık (En Güçlü Etken)

Arrhenius eşitliği ile yaklaşık +10°C → -%30 priz süresi:

Tüm sütunlar için yana kaydırın →
Tablo 4: Ortam sıcaklığının ilk priz süresine etkisi
SıcaklıkTipik İlk Priz
5°C4-5 saat
15°C2.5-3 saat
20°C (referans)2 saat
30°C1.2 saat
35°C50 dakika
40°C35 dakika

Su/Çimento Oranı

  • Yüksek W/C → daha fazla bağ suyu → priz yavaşlar
  • W/C 0.40 → 110 dk, W/C 0.50 → 140 dk, W/C 0.60 → 170 dk

Çimento Kimyası

  • Yüksek C3A: Hızlı priz (Portland tipi)
  • Yüksek C3S: Hızlı dayanım kazanımı
  • Cüruf/uçucu kül: Yavaş priz
  • Alçı miktarı: Çabuk prizi geciktirir (1.5-3.5%)

Katkılar

Tüm sütunlar için yana kaydırın →
Tablo 5: Hızlandırıcı, geciktirici ve süperakışkanlaştırıcı katkıların priz süresini değiştirme oranı
KatkıEtki
Hızlandırıcı (CaCl₂, NaNO₃)Priz -%30-50 (donatılı betonda Cl⁻ yasak)
Geciktirici (lignosülfonat, şeker)Priz +%50-200
Süperakışkanlaştırıcı (PCE)Hafif geciktirir +%10-20
Hava sürükleyiciÇok az etki

Şantiye Yönetimi

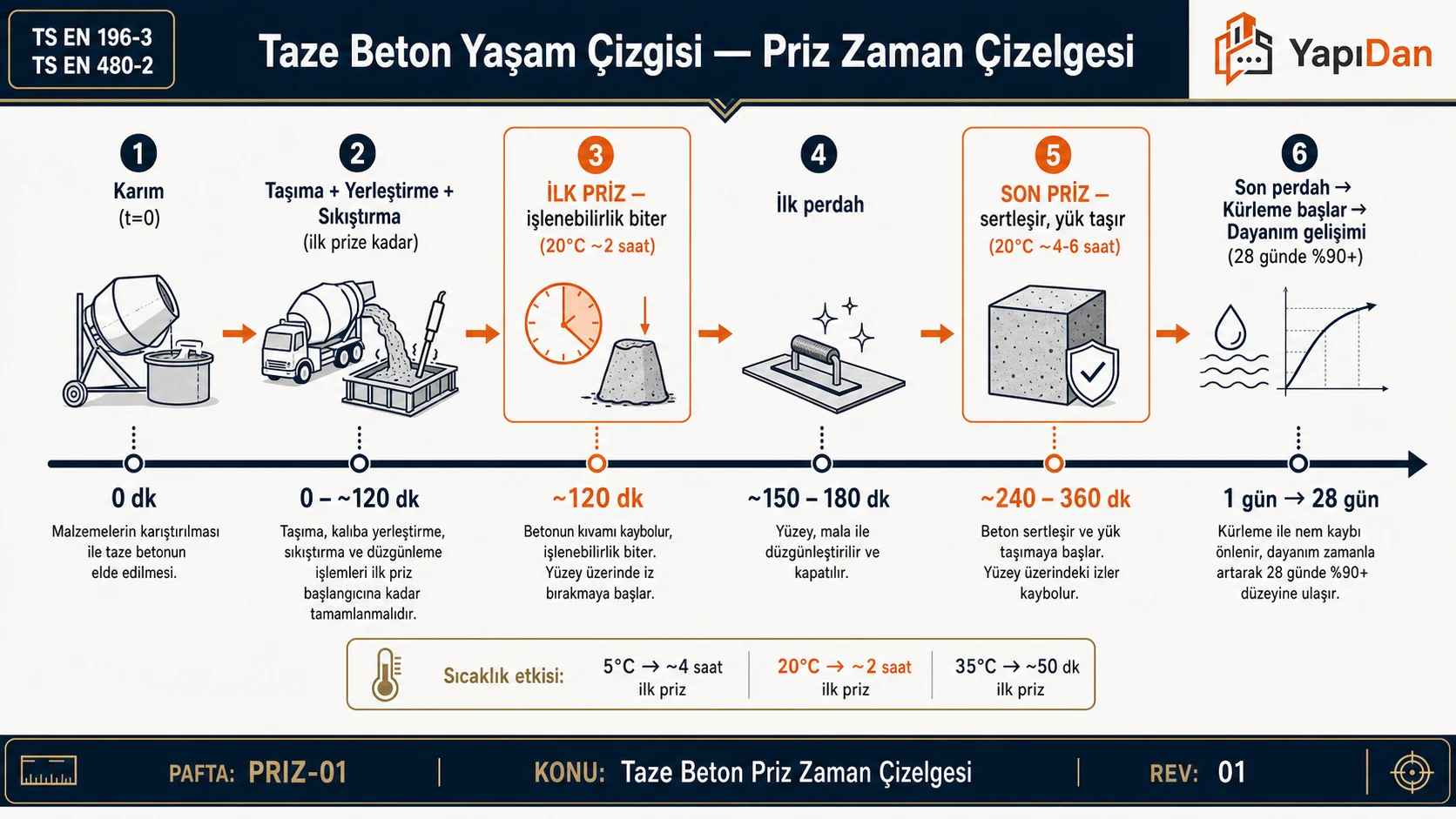

Taze Beton Yaşam Çizgisi

Taze beton priz zaman çizelgesi: karım (0 dk), taşıma-yerleştirme-sıkıştırma (0–≈120 dk), ilk priz (20 °C ≈ 2 saat, işlenebilirlik biter), perdah, son priz (katılaşma; henüz yük taşımaz), kürleme 1–28 gün; sıcaklık etkisi 5 °C ≈ 4 saat, 35 °C ≈ 50 dk
Şekil 2 — Taze Beton Yaşam Çizgisi (Priz Zaman Çizelgesi)
Karımdan kürlemeye altı aşama ve sıcaklığın ilk priz süresine etkisi (5 °C ≈ 4 saat, 20 °C ≈ 2 saat, 35 °C ≈ 50 dk).
0 dk    Karıştırma başlangıç
        ↓
30 dk   Taşıma (transmikser)
        ↓
60 dk   Şantiyeye varış
        ↓
90 dk   Dökme + vibre tamamlanmalı
        ↓
120 dk  İlk priz — perdah başlat
        ↓
240 dk  Son priz — kürleme başlar
        ↓
24 saat Kalıp sökülebilir (lateral)

Sıcak Hava Önlemleri (T > 30°C)

✅ Karışım suyu soğutulur (5-10°C) ✅ Buz kullanılabilir (max ¾ su yerine) ✅ Agrega gölgede / ıslatılır ✅ Set retarder (lignosülfonat) %0.2-0.5 ✅ Gece veya sabah erken döküm ✅ Pompa hattı izolasyonu / nemlendirme ✅ Hızlı yerleştirme + perdah ekibi

Soğuk Hava Önlemleri (T < 5°C)

✅ Hızlı çimento (CEM I 52.5R) ✅ Karışım suyu ısıtılır (max 60°C) ✅ Agrega ısıtılır (max 40°C) ✅ İçten ısıtma yok (Ca(NO₃)₂ tartışmalı) ✅ Termal örtü, brandalama ✅ Don zararı önleme: beton, erken donmaya karşı en az 3,5 MPa (500 psi) basınç dayanımına ulaşana kadar donma sıcaklıklarından korunmalı; tekrarlı donma-çözülme çevrimlerine dayanım için ise en az 24,5 MPa (3500 psi) gerekir

Yalancı Priz (False Set)

Belirti

  • Karıştırmadan 2-5 dk sonra hamur sertleşir
  • 5-10 sn yeniden karıştırma ile akıcılığı geri gelir

Nedeni

Alçıtaşı (CaSO₄·2H₂O) öğütme sırasında dehidre → hemihidrate (CaSO₄·0.5H₂O):

CaSO₄·0.5H₂O + 1.5 H₂O → CaSO₄·2H₂O

Bu reaksiyon hızlı, ancak geri dönüşlü.

Çözüm

  • Karıştırmaya devam et (10-15 sn)
  • Su ekleme gereksiz (W/C değişmez, dayanım korunur)

Çabuk Priz (Quick Set / Flash Set)

Belirti

  • Karıştırma sırasında birkaç saniyede sertleşme
  • Geri dönüşü yok
  • Betonun reddedilmesi değerlendirilmeli

Nedeni

  • Alçıtaşı yetersiz → C₃A serbest hidrate olur
  • C₃A + 6H → C₃AH₆ (çabuk reaksiyon)
  • Yüksek sıcaklık karışım suyunda

Önleme

  • Çimento depo sıcaklığı < 70°C
  • Düzgün öğütme + alçı dozajı
  • Üreticiden çıkış priz testi

Pratik İpuçları

  1. Şarj belgesinde priz süresi bilgisi talep edilebilir (üretici raporu)
  2. Saha şahit numunesi alınması değerlendirilebilir (özellikle prefabrik)
  3. Trans-mikser timi 90 dk geçmemeli
  4. Pompalama öncesi slump kontrolü yapılması önerilir
  5. Geciktirici sıcak havada kullanılabilir; tipik dozaj çimentonun %0.2-0.5'idir
  6. Buz/soğuk su karışım sıcaklığını 25°C altında tutar

Sık Sorulan Sorular

Donmuş beton priz alır mı? Hayır. Su -1°C altında dondukça hidratasyon durur. Don zararı: 5 MPa'a ulaşmadan donan beton kalıcı hasar görür (çatlak, dayanım kaybı %30-50). Sıcaklık dönünce hidratasyon devam eder ama hasar kalır.

Geciktirici fazla atılırsa ne olur? Aşırı doz (>%1) priz süresini 24 saate uzatabilir, hatta tamamen önler. Yüzeyde tozumalı, dayanım kazanımı geç. Üretici dozajı ve sıcaklık göz önüne alınmalı.

Vicat deneyi şantiyede yapılır mı? Hayır — laboratuvar deneyidir. Şantiyede dolaylı kontrol: penetrometre direnci (ASTM C403, harç prizini ölçer), parmak izi testi (perdah zamanlama), şahit numune sertliği.

İlgili Terimler

Son güncelleme: 18 Mayıs 2026 · Kaynaklar: TS EN 196-3:2017, TS EN 197-1:2012, ASTM C191-19, ACI 305R-20.

Priz Süresi Nedir? İlk ve Son Priz (Vicat Aleti) — Sıkça Sorulan Sorular

İlk priz ve son priz arasındaki fark nedir?

İlk priz: hamurun plastikliği kaybolmaya başladığı andır. Bu noktadan sonra beton işlenemez, kalıba dökülemez. Vicat iğnesinin tabana uzaklığı 6 ± 3 mm olana kadar geçen süredir. Son priz: hamurun katılaştığı andır; bu anda yük taşıyacak dayanım henüz yoktur. Halkalı iğne iz bırakmaz. İlk-son priz arası tipik 90-180 dakikadır. Şantiye pratiğinde ilk priz kritik sınırdır: bu süreden önce beton kalıba dökülmüş, vibre edilmiş ve perdah başlamış olmalıdır.

Sıcaklık priz süresini nasıl etkiler?

Sıcaklık priz hızlanmasının en güçlü değişkenidir. +10°C artış priz süresini yaklaşık %30-40 kısaltır (Arrhenius). Tipik değerler: 5°C → 4 saat ilk priz, 20°C → 2 saat, 30°C → 1.2 saat, 35°C → 50 dakika. Sıcak hava betonlamasında (TS EN 13670 + ACI 305R) +35°C üstünde özel önlemler: soğutulmuş su (5-10°C), buzla soğutma, gece dökümü, set retarder katkı, taşıma süresi 60 dakikaya iner. Soğuk havada +5°C altında ise priz çok yavaşlar, dayanım gelişimi durur.

Yalancı priz (false set) nedir?

Çimentonun karıştırmadan birkaç dakika sonra geçici sertleşmesidir, gerçek priz değildir. Nedeni: alçıtaşının (CaSO4·2H2O) öğütme sırasında dehidre olarak hemiyhdrate (CaSO4·0.5H2O) veya anhidrite dönüşmesi → suyla hızlı reaksiyon. Daha fazla karıştırma (10-15 sn) ile dağılır, normal işlenebilirlik geri gelir. Yalancı prizi çabuk priz (quick set, C3A başına çıkması) ile karıştırmayın — çabuk priz geri dönülmezdir, çimento atılmalıdır. TS EN 196-3'te gerçek priz testi ile ayırt edilir.

Kaynak seçimi, standart atıfları ve güncelleme yaklaşımı için Yapıdan Kaynak Politikası’nı inceleyin.
