Kısa Cevap
İnşaat ruhsatı süreci; imar durumunun alınması, zemin etüdünün hazırlanması, mimari/statik/tesisat projelerinin tamamlanması, yapı denetim sözleşmesinin kurulması ve belediyeye ruhsat başvurusunun yapılması adımlarından oluşur. 3194 sayılı İmar Kanunu madde 22’ye göre başvuru ve ekleri eksiksizse belediye ruhsatı başvurudan itibaren en geç 30 günde verir; eksik varsa 15 gün içinde bildirir ve düzeltilmiş başvurudan sonra en geç 15 günde düzenler. Ruhsat alınmadan şantiye imalatına başlanması idari yaptırım ve proje durdurma riski doğurur.

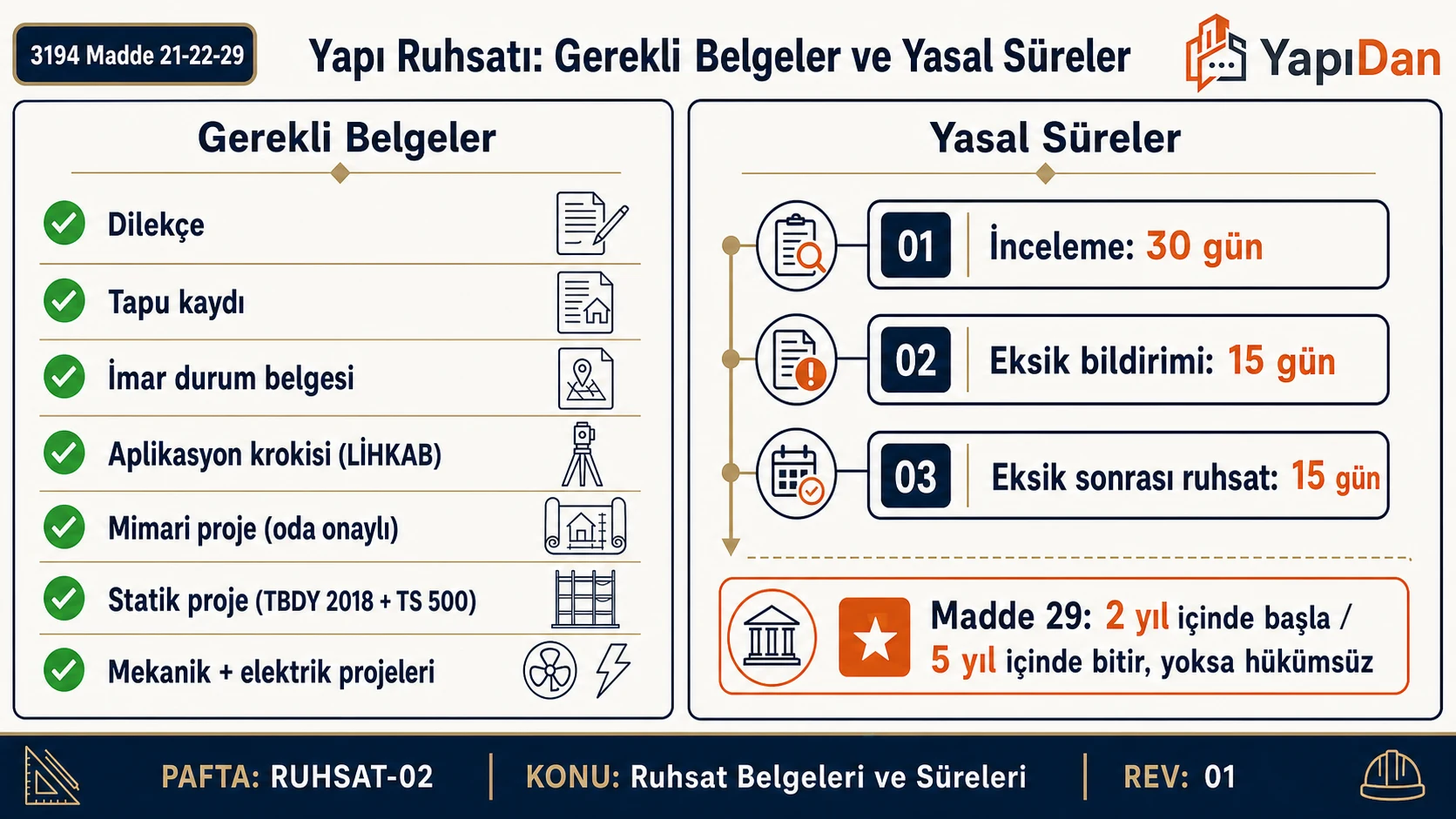

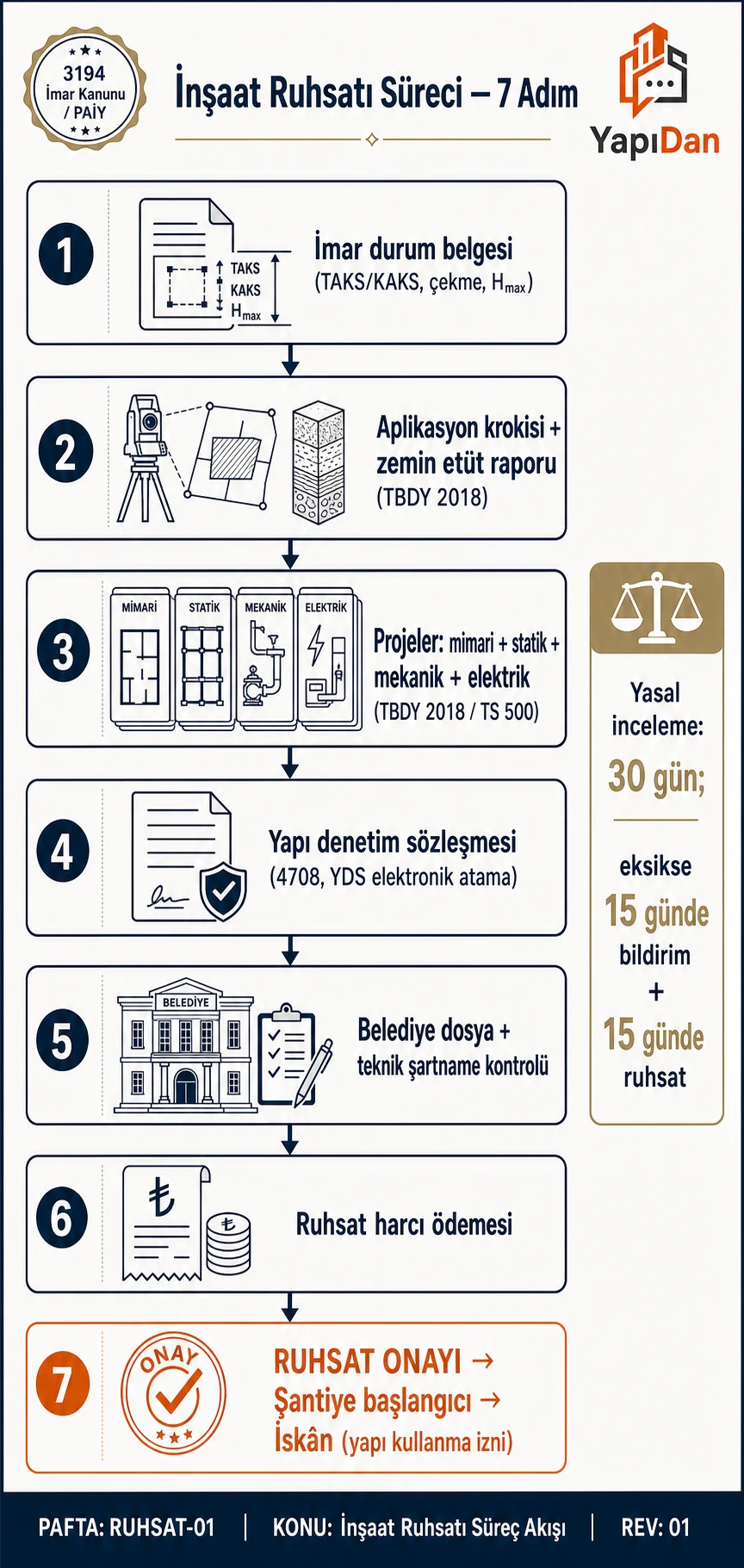

İmar durumundan ruhsat onayı ve iskâna kadar süreç akışı; sağda 3194 Madde 22 yasal inceleme süreleri.
Yapı Ruhsatı Nedir? (Yasal Çerçeve)
Yapı ruhsatı, Planlı Alanlar İmar Yönetmeliği'nde öngörülen belgeler ile projelerin onaylanmasından sonra ilgili idarece düzenlenen resmî izin belgesidir. 3194 sayılı İmar Kanunu'nun 21. maddesinde genel kural yapı ruhsatıdır. Aynı maddede belirtilen basit tamir ve tadiller ile 27. maddede koşulları sayılan bazı yapılar için istisnalar bulunur; 26. madde kamu yapılarına ilişkin ayrı usulü düzenler. Yapının kapsamını ve yerel koşulları ilgili idareyle doğrulayın.
Madde 22'ye göre başvuru, yapı sahibi veya kanuni vekilince dilekçeyle yapılır ve dilekçeye tapu, mimari proje, statik proje ile elektrik/tesisat projeleri eklenir. Pratikte istenen temel belgeler:
| Belge | Açıklama |
|---|---|
| Dilekçe / başvuru formu | Ruhsat talebini içeren imzalı başvuru |
| Tapu kaydı | Güncel mülkiyet belgesi |
| İmar durum belgesi | Parselin TAKS/KAKS, çekme mesafesi, kat/yükseklik koşulları |
| Aplikasyon krokisi | LİHKAB onaylı sınır tespit belgesi |
| Mimari proje | Müellif tarafından hazırlanıp imzalanır; ilgili idarece ruhsat eki olarak onaylanır. Meslek odası vizesi istenemez (PAİY md. 57/21); müellifin odaya kayıtlı olması ve büro tescili gerekir (md. 57/18). |
| Statik proje | TBDY 2018 + TS 500 uyumlu hesap raporları |
| Mekanik + elektrik projeleri | Tesisat ve elektrik hesap/çizimleri |
Planlı Alanlar İmar Yönetmeliği, madde 55 kapsamında imar durumu, yol ve kanal kotu ile onaylı jeolojik-jeoteknik etüdün parsele ilişkin bölümü için ilgili idareye başvurulur. Başvuru öncesinde güncel belge listesini idareyle doğrulayın.
Son içerik kontrolü: 29 Ekim 2026. Başvuru tarihindeki hükümleri ve yerel belge listesini güncel resmî metin ve ilgili idareden kontrol edin.
Yasal inceleme süresi (Madde 22): İdare, ruhsat ve eklerini inceleyerek eksik/yanlış yoksa başvurudan itibaren en geç 30 gün içinde ruhsatı verir. Eksik/yanlış varsa 15 gün içinde başvurana yazılı bildirilir; eksikler giderilince yapılan başvurudan itibaren en geç 15 gün içinde ruhsat düzenlenir. İmar Kanunu madde 29 ve Planlı Alanlar İmar Yönetmeliği madde 54(2)–(3) birlikte değerlendirilir: 2 yılda başlanmayan veya 5 yılda bitirilmeyen ve süresinde yenilenmeyen yapının ruhsatı hükümsüz olur. Ruhsat süresi içinde ilgili idareye yenileme başvurusu yapılabilir; işlemin koşullarını idareyle doğrulayın.
Başvuru dosyasında yer alan belgeler ve İmar Kanunu'nun öngördüğü süreler.
1. İmar Durumu ve Parsel Kontrolü
Sürecin ilk adımı parselin imar durumunu doğrulamaktır. Belediye veya ilgili idareden alınan imar durumu belgesi; yapı yaklaşma mesafeleri, TAKS/KAKS, kat adedi, bina yüksekliği, kullanım kararı ve özel plan notlarını gösterir.
Başvuru hazırlığında malik muvafakati koşullarını ve yapı müteahhidi yetki belgesini ayrıca inceleyin.
| Kontrol | Neden Önemli? |
|---|---|
| Tapu ve ada/parsel bilgisi | Başvuru dosyasının doğru parsel için hazırlanmasını sağlar. |
| İmar planı notları | Kat adedi, çekme mesafesi ve kullanım koşullarını belirler. |
| Kısıtlar | Sit, koruma bandı, yol terkleri veya ifraz gereklilikleri ortaya çıkar. |
2. Zemin Etüdü ve Proje Hazırlığı
Zemin etüdü; temel sistemi, zemin sınıfı, sıvılaşma değerlendirmesi ve taşıma gücü açısından statik projeye veri sağlar. TBDY 2018 kapsamındaki deprem etkileri doğru zemin parametreleri olmadan güvenilir biçimde hesaplanamaz.
Mimari proje netleştikten sonra statik, elektrik, mekanik ve yangın projeleri hazırlanır. Projeler arasında aks, kat yüksekliği, şaft boşluğu, merdiven ve tesisat boşlukları tutarlı olmalıdır. En sık gecikme nedeni, disiplinler arası çakışmaların belediye kontrolünde ortaya çıkmasıdır.
3. Yapı Denetim ve Başvuru Dosyası
4708 sayılı Yapı Denetimi Kanunu kapsamındaki yapılarda yapı denetim kuruluşu ile sözleşme yapılır. Denetim kuruluşu proje ve uygulama kontrollerine dahil olur; beton, donatı ve imalat kayıtlarının takibinde sorumluluk üstlenir.
Başvuru dosyasında genellikle şu belgeler bulunur:
- Tapu veya tapu kayıt örneği.
- İmar durumu belgesi.
- Mimari, statik, mekanik ve elektrik projeleri.
- Zemin ve temel etüt raporu.
- Yapı denetim sözleşmesi ve ilgili taahhütnameler.
- Müellif ve şantiye şefi belgeleri.
Tablo: Yapı ruhsatı başvurusunda yasal inceleme süreleri
| Başvurunun durumu | Süre (gün) | Başlangıç |
|---|---|---|
| Eksik veya yanlış yok | En çok 30 | Başvuru tarihi |
| Eksik veya yanlış bildirimi | En çok 15 | Başvuru tarihi |
| Eksikler giderilmiş yeni başvuru | En çok 15 | Yeni başvuru tarihi |
Kaynak: 3194 sayılı İmar Kanunu, madde 22. Süreler idare incelemesine ilişkindir; proje hazırlığı bu süreye dahil değildir.
4. Belediye Kontrolü ve Ruhsatın Düzenlenmesi
İdare başvuruyu plan notları, yönetmelik hükümleri ve proje bütünlüğü açısından inceler. Eksik belge veya proje uyumsuzluğu varsa dosya revizyon için geri döner. Uygun bulunan dosyada harç ve bedeller tamamlandıktan sonra yapı ruhsatı düzenlenir.
Ruhsat üzerinde yapı sınıfı, kullanım amacı, kat adedi, toplam inşaat alanı, müellifler ve yapı denetim bilgileri yer alır. Bu bilgilerle uygulama projeleri arasında tutarsızlık olmamalıdır.
5. Şantiye Başlangıcı ve İskan Bağlantısı
Ruhsat alındıktan sonra şantiye kuruluşu, iş güvenliği planı, aplikasyon, kazı ve temel imalatları başlar. Proje dışı imalatlar ileride yapı kullanma izni aşamasında sorun çıkarabileceği için değişiklikler revize proje ve idare onayıyla yürütülmelidir.
Yapı tamamlandığında yapı kullanma izni için denetim kayıtları, proje uygunluğu, tesisat testleri ve ilgili kurum görüşleri kontrol edilir. Ruhsat sürecinde düzenli dosya tutmak, iskan aşamasındaki gecikmeleri azaltır.
Sık Yapılan Hatalar
- İmar durumunu güncellemeden eski plan notlarına göre proje hazırlamak.
- Zemin etüdü sonuçlarıyla temel projesi arasında uyumsuzluk bırakmak.
- Mimari ve statik aks sistemlerini farklı revizyonlarda tutmak.
- Şantiye imalatına ruhsat tamamlanmadan başlamak.
- Proje değişikliğini belediye onayı olmadan sahada uygulamak.
İnşaat ruhsatı alma maliyeti hangi kalemlerden oluşur?
İnşaat ruhsatı bütçesini hazırlarken aşağıdaki kalemleri ayrı değerlendirin. Proje hizmetleri ile yapı denetimini, belediyeye ödenen harçla aynı kalemde toplamayın.
- Bina inşaat harcı: Belediye sınırları ve mücavir alanlar içindeki bina inşaatları bakımından dayanak, 2464 sayılı Belediye Gelirleri Kanunu Ek Madde 1’dir.
- Proje hazırlama hizmetleri: Mimari, statik, elektrik ve tesisat projelerinin hazırlanmasına ilişkin hizmet bedellerini bütçeye alın. 3194 sayılı İmar Kanunu Madde 22(1), bu projeleri başvuru ekleri arasında sayar; hizmet fiyatını belirlemez.
- Yapı denetimi hizmet bedeli: İlgili kanun kapsamındaki yapılarda ayrı bir kalemdir. 4708 sayılı Kanun Madde 5(5), bu bedelin yapı denetimi hizmet sözleşmesinde belirtilmesini öngörür.
Harç için inşaat ruhsat harcı hesaplama, denetim için yapı denetim ücreti hesaplama araçlarını kullanabilirsiniz. Hesabı, ilgili belediyenin tarifesi ve hizmet sözleşmelerinizle birlikte değerlendirin.
Müktesebat (kazanılmış) hak ne demek?
İmar uygulamasında müktesebat (kazanılmış) hak, geçerli bir ruhsata dayanılarak kazanılan haklar için kullanılan ifadedir. 3194 sayılı İmar Kanunu Madde 29(1), “Başlanmış inşaatlarda müktesep haklar saklıdır.” der. Bu cümle, her ruhsat için koşulsuz ve aynı kapsamda yapılaşma hakkı garantisi olarak okunmamalıdır.
Ev ruhsatı ne kadar sürede çıkar?
3194 sayılı İmar Kanunu Madde 22(2), eksik ve yanlış bulunmayan başvuruda ruhsatın başvuru tarihinden itibaren en geç 30 gün içinde verilmesini öngörür. Madde 22(3) uyarınca idare, bütün eksik ve yanlışları 15 gün içinde yazılı bildirir. Eksikler giderildikten sonraki başvurudan itibaren ruhsat en geç 15 gün içinde verilir.
Planlı Alanlar İmar Yönetmeliği Madde 57(13), eksiksiz başvuruda aynı ruhsat süresini düzenler. Madde 57(14), istenen belgelerin eksiksiz sunulmasından sonra en geç 15 gün içinde ruhsat düzenlenmesini zorunlu tutar. Bunlar başvuru sonrası idare işlemlerinin süreleridir; proje hazırlığı için toplam takvim değildir.
Kaynaklar
- 3194 İmar Kanunu — T.C. Mevzuat Bilgi Sistemi. Mevzuat Bilgi Sistemi (mevzuat.gov.tr)
- 4708 sayılı Yapı Denetimi Kanunu — T.C. Mevzuat Bilgi Sistemi. Mevzuat Bilgi Sistemi (mevzuat.gov.tr)
- Planlı Alanlar İmar Yönetmeliği.
- TBDY 2018 — AFAD / T.C. Çevre, Şehircilik ve İklim Değişikliği Bakanlığı. Resmî Gazete — Türkiye Bina Deprem Yönetmeliği (18.03.2018)
Belediye kararı, bağımsız birim alanı ve ayrı kullanma izni alanıyla ön hesabı belediye tarifesiyle ruhsat harcı senaryosu ile inceleyin.
Kaynaklar
- 3194 sayılı İmar Kanunu, Madde 22(1–3) ve Madde 29(1).
- 4708 sayılı Yapı Denetimi Hakkında Kanun, Madde 5(5).
- Planlı Alanlar İmar Yönetmeliği, Madde 57(13–14).
- 2464 sayılı Kanuna bina inşaat harcını ekleyen resmî metin, 2589 sayılı Kanun Madde 1; 2464 sayılı Kanun Ek Madde 1.
Kontrol tarihi: 4 Kasım 2026.
