Beton Döküm ve Kür Hataları

Soğuk derz, yetersiz ve aşırı vibrasyon, yüksek su-çimento oranı, erken kalıp sökümü ile sıcak-soğuk hava betonlaması hatalarını nedeni ve önlemiyle sıralar.

Dayanak TS EN 206:2014+A2:2021 · TS EN 13670:2010 · TS 802:2016 · TS 9967 · TS 1248 · TS EN 12350-2 · TS EN 12390-3 · TBDY 2018 · 4708 Sayılı KanunHazırlayan Yapıdan Editör EkibiGüncelleme Okuma 20 dk

Nasıl kontrol edildi?Yapıdan Editör Ekibi · Editoryal kaynak kontrolünde · Birincil/resmî kaynak doğrulaması bekliyor
Hazırlayan
Yapıdan Editör Ekibi
Teknik/Editoryal kontrol
Yapıdan kaynak karşılaştırması · editoryal kaynak kontrolü
İçerik sürümü
3.0
Kaynak durumu
Birincil/resmî kaynak doğrulaması bekliyor

Kaynak durumu: Birincil/resmî kaynak doğrulaması bekliyor. Teknik karar öncesinde resmî kaynakla teyit edilmelidir.

Sorumluluk/kapsam: Bu içerik genel bilgilendirme ve editoryal kaynak kontrolü amacıyla hazırlanır; proje, saha veya uygulama kararı için yetkili mühendis/kurum değerlendirmesinin yerine geçmez.

Hızlı cevap

Beton dökümü ve kür sürecindeki hatalar, tasarımda hedeflenen dayanım ve dayanıklılığı ciddi biçimde düşürür. Yapı projesinin hesap aşamasındaki tüm titizlik, sahada yapılan bu temel hatalar yüzünden anlamsız kalabilir.

Konu Türü: Sık Hata Sayfası | Seviye: Temel–Orta | Güncelleme: Mart 2026 Yönetmelik: TS EN 206:2014+A2:2021, TS 802:2016, TS 9967, TS EN 13670:2010, TS 1248, TBDY 2018

  1. Parametre Tablosu
  2. Hata 1 — Soğuk Derz (Cold Joint)
  3. Hata 2 — Yetersiz Vibrasyon
  4. Hata 3 — Aşırı Vibrasyon (Segregasyon)
  5. Hata 4 — Yüksek Su/Çimento Oranı
  6. Hata 5 — Yetersiz Kür Süresi ve Yöntemi
  7. Hata 6 — Soğuk Hava Betonlaması Hataları
  8. Hata 7 — Sıcak Hava Betonlaması Hataları
  9. Hata 8 — Kalıbın Erken Sökülmesi
  10. Hata 9 — Yüksekten Serbest Düşürme
  11. Hata 10 — Konstrüksiyon Derzlerinin Hatalı Yapılması

  12. Özet Akış Diyagramı

  13. Teknik Kesit Çizimi
  14. Örnek Problemler
  15. Özet Tablo
  16. Yasal Çerçeve

Özet

Beton dökümü ve kür sürecindeki hatalar, tasarımda hedeflenen dayanım ve dayanıklılığı ciddi biçimde düşürür. Yapı projesinin hesap aşamasındaki tüm titizlik, sahada yapılan bu temel hatalar yüzünden anlamsız kalabilir. Bu makalede en sık karşılaşılan 10 beton döküm ve kür hatası, ilgili standartlar ve saha koşulları çerçevesinde, uygulama adımları ve eğitim örnekleriyle ele alınmaktadır. Saha uygulamasında iklim, eleman geometrisi, kullanılan beton ve proje uygulama planı birlikte değerlendirilmelidir.

Türkiye Bağlamı: Ülkemizin yaklaşık %70'i deprem kuşağında yer alır; TBDY 2018 tüm betonarme binalarda minimum beton sınıfını C25 olarak zorunlu kılmaktadır (TBDY 2018 Madde 7.2.5.1). Saha kalite bozukluğu, deprem anında yapı performansını doğrudan belirler.

Parametre Tablosu

Tüm sütunlar için yana kaydırın →
Tablo 1: Parametre Tablosu
ParametreSembolBirimSınır / Tipik DeğerStandart / Madde
Döküm kesintisi süresi—dk≤ 30–60Literatür
Vibratör daldırma aralığısvs_vcm≤ 45–50TS 9967
Vibratör çekilme hızıvc\cekv_{çek}cm/sn≈ 5TS 9967
Vibrasyon süresi / noktatvt_vsn5–15TS 9967
Önceki tabakaya girme derinliğidgd_gcm10–15TS EN 13670:2010 Md. 8.3
Döküm tabaka kalınlığıhth_tcm≤ 40–50TS EN 13670:2010 Md. 8.3
Su/çimento oranı (genel/XC2)W/C—≤ 0,55TS EN 206:2014 Tablo E.1
Su/çimento oranı (agresif: XC4, XD, XS)W/C—≤ 0,45TS EN 206:2014 Tablo E.1
Kür süresi (CEM I — Portland)tku¨rt_{kür}gün≥ 7TS 802:2016
Kür süresi (puzolanik çimento)tku¨rt_{kür}gün≥ 14–28TS 802:2016
Minimum döküm sıcaklığıTbetonT_{beton}°C≥ 5 (önerilen ≥ 10)TS EN 206, TS 1248
Maksimum döküm sıcaklığıTbetonT_{beton}°C≤ 32-
Serbest düşüş yüksekliğihmaxh_{max}m≤ 1,5Literatür
Slump (pompa betonu)—mm100–160TS EN 12350-2
Hava boşluğu (donma direnci)—%4,5–7TS EN 206:2014 Tablo 1

Hata 1 — Soğuk Derz (Cold Joint)

Tanım: Beton dökümünün kesintiye uğraması sonucu, önceki tabakanın priz almasından sonra yenisinin üzerine dökülmesiyle oluşan yapışmama yüzeyi.

Nedenleri:

  • Döküm planlanmadan gerçekleştirilmesi
  • Beton taşınmasında gecikmeler (trafik, santral arızası)
  • Kötü vibrasyon uygulaması; önceki tabakaya yeterli girme sağlanamaması

Koşul: Beton taze iken (hidratasyon başlamadan önce) ardışık tabakalar arasında yeterli bağ sağlanmalıdır. Pratik süre sınırı: beton dökümüne başlandıktan sonra ≤ 30–60 dakika (çimento türü, ortam sıcaklığı ve priz geciktirici katkı kullanımına göre değişir). Hızlı prizli çimentolarda (CEM I 52,5 R) bu süre 20–30 dakikaya kadar kısalabilir.

Yapısal Sonuç: Soğuk derz çizgisinde kayma ve çekme dayanımı neredeyse sıfıra iner; monolitik davranış bozulur. Deprem yükü altında bu yüzey gevşek bir eklem gibi davranarak yapının göçme mekanizmasını tetikleyebilir.

Çözüm:

  • Döküm sürecini önceden planla; yeterli beton taşıma kapasitesi sağla
  • Kesintisiz döküm bölgelerini konstrüksiyon derziyle sınırla
  • Soğuk derz oluşmuşsa yüzeyi temizle, kaba yüzey oluştur (su jeti ≥ 250 bar), yapıştırıcı harç veya arayüz bağlayıcı uygula (TS EN 13670:2010 Md. 8.3)

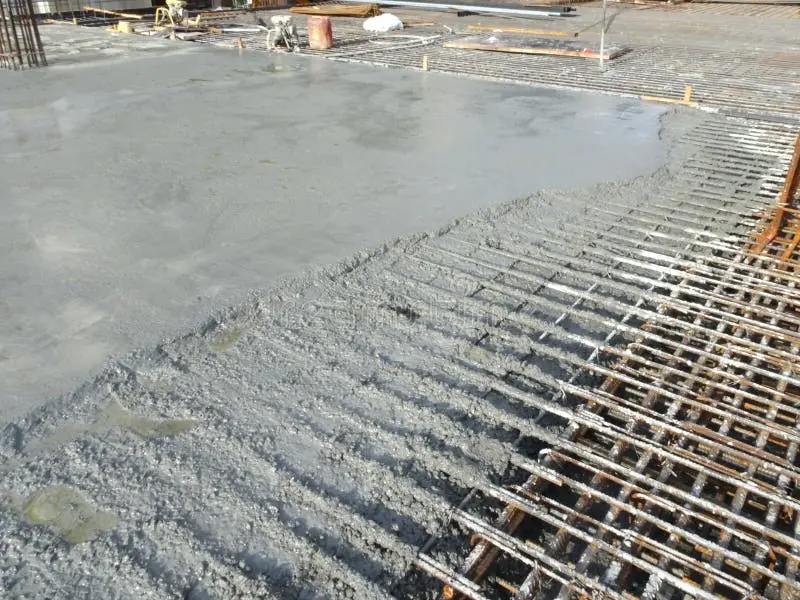

Döşemede oluşmuş soğuk derz örneği — beton dökümünde kesinti sonrası eski ve yeni tabaka arasındaki yapışmama
Şekil 1: Döşemede oluşmuş soğuk derz (cold joint) örneği — eski ve yeni döküm yüzeyleri arasındaki yapışmama açıkça görülmektedir

Saha Notu: Türkiye şantiyelerinde sık görülen senaryo: hazır beton mikseri trafik nedeniyle gecikmekte, inşaat şantiye şefi sahada bekleyen betonu dökmeden önce kesinti fark edilememektedir. Beton siparişlerinde "pencere dönemi" (window period) belirlenmeli; priz geciktirici katkılı beton tercih edilmelidir.

Dikkat: Soğuk derz oluşumu, 4708 Sayılı Yapı Denetimi Kanunu kapsamında denetçi tarafından tespit edildiğinde söküm-yeniden yapım kararı verilebilir (Çevre, Şehircilik ve İklim Değişikliği Bakanlığı Tebliği, Resmi Gazete: 22.02.2024, Sayı: 32468).

Hata 2 — Yetersiz Vibrasyon

Tanım: Taze betonda hava boşluklarının yeterince dışarı atılmaması; bal peteği (honeycombing) ve boşluklu beton oluşması.

TS 9967 Md. 5.4.2 ve TS EN 13670:2010 Md. 8.3 Koşulları:

Tüm sütunlar için yana kaydırın →
Tablo 2: Hata 2 — Yetersiz Vibrasyon
ParametreDeğerStandart
Vibratör daldırma aralığı≤ 45–50 cmTS 9967
Her defasında önceki tabakaya girme10–15 cmTS EN 13670:2010
Vibratörün çekilme hızı≈ 5 cm/sn (yavaş)TS 9967
Donatıya ve kalıba temasKaçınılmalı-

Yapısal Sonuç: Boşluklu beton → geçirgenlik artar → basınç dayanımı düşer (boşluk oranının her %1 artışı dayanımı ~%5 azaltır) → paslanma ve donma-çözülme hasarına açıklık. Türkiye'nin deprem bölgelerinde yetersiz vibrasyon, betonun sünekliğini de olumsuz etkiler.

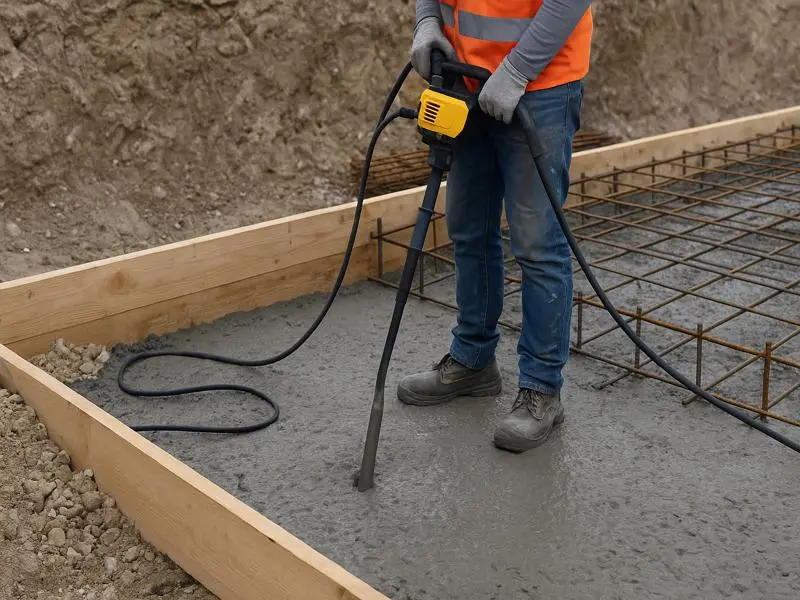

Beton dökümünde daldırma vibratörü uygulaması — vibratörün taze betona doğru açıyla ve doğru aralıkta uygulanması
Şekil 2a: Daldırma vibratörü ile beton sıkıştırma uygulaması — vibratör aralığı ≤ 45–50 cm, her noktada 5–15 sn uygulama süresi

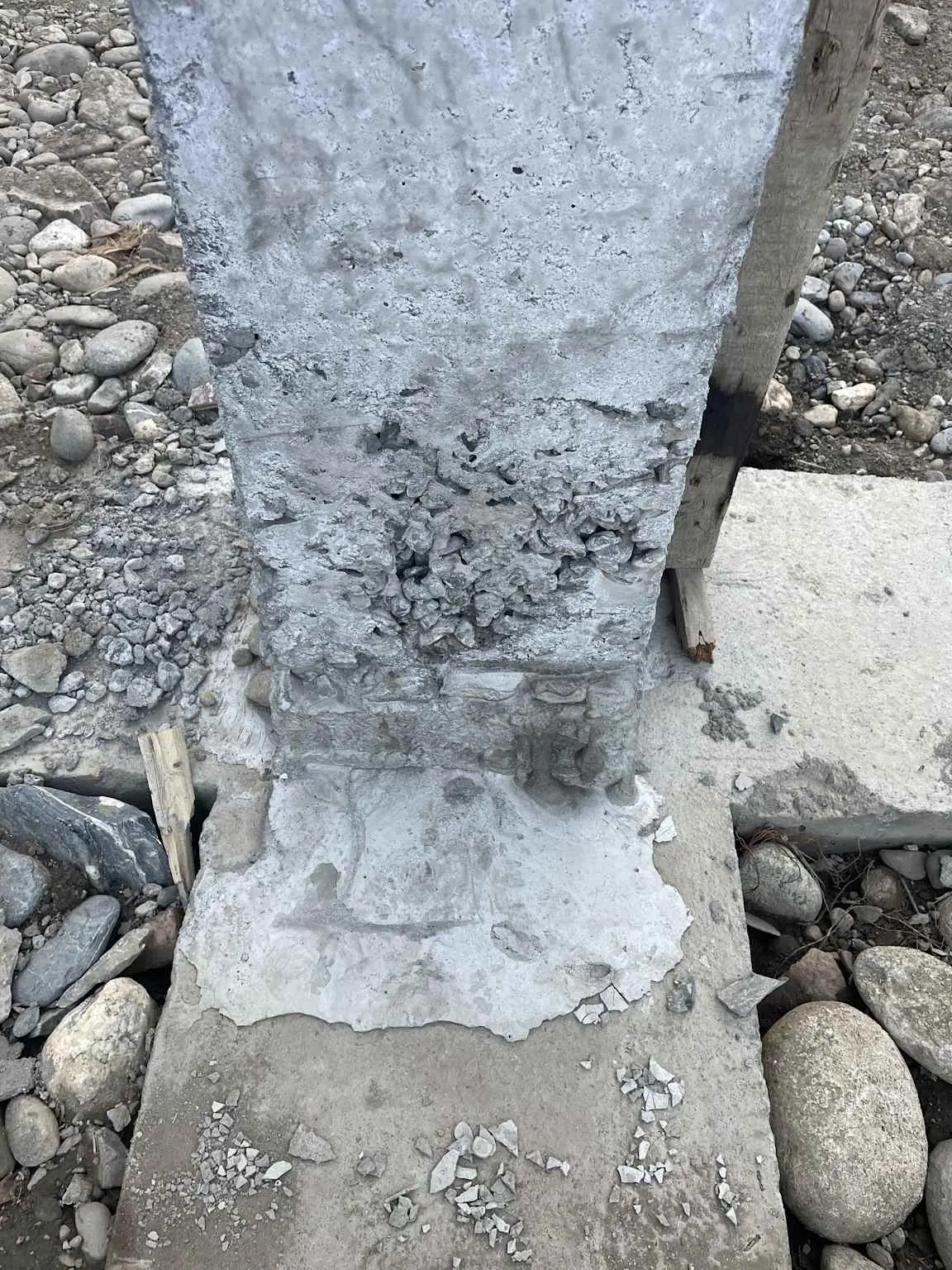

Betonarme kolonda bal peteği (honeycomb) kusuru — yetersiz vibrasyon nedeniyle agrega boşlukları ve sement hamuru eksikliği
Şekil 2b: Betonarme kolonda bal peteği (honeycomb) kusuru — yetersiz vibrasyon sonucunda agrega boşlukları, beton içinde hava cepleri oluşmuştur

Çözüm: Her döküm katmanı için ayrıca vibrasyon uygulanması tipiktir; derin elemanlarda dış (form) vibratör de kullanılabilir. Vibratör tipinin beton kıvamına göre seçilmesi yaygındır: literatürde S1–S2 kıvamında (10–90 mm çökme) daha yavaş, S4–S5 kıvamında (160+ mm) daha hızlı uygulama yapılması önerilir.

Saha Notu: Kütahya, Konya, Ankara gibi İç Anadolu şantiyelerinde kış aylarında kıvam koruyucu katkı kullanılmadan döküm yapıldığında beton çabuk katılaşmakta ve vibrasyon etkinliği düşmektedir. Soğuk havalarda priz geciktirici katkı kullanımı vibrasyon kalitesini iyileştirir.

Dikkat: Vibratörü bir noktada 15 saniyeden uzun tutmak segregasyona (Hata 3) yol açar. 5–15 sn/nokta optimum aralıktır.

Hata 3 — Aşırı Vibrasyon (Segregasyon)

Tanım: Vibratörün çok uzun süre uygulanması sonucu iri agrega aşağıya, çimento şerbeti yukarıya çıkar; beton homojenitesi bozulur.

Belirti: Yüzeyde kalın çimento şerbeti (laitance) tabakası; derinlerde kaba agrega yığılması.

Vibrasyon süresi ve uygulama mesafeleri: Her vibrasyon noktasında süre tipik olarak ≈ 5–15 saniye; beton yüzeyinde kabarcıklar çıkmaya başlayınca vibratör çekilmeli. Vibratör kenarlardan genellikle 60–75 mm uzakta tutulmalıdır.

Yapısal Sonuç: Yüzey dayanımı düşük, derinlikte düzensiz dayanım dağılımı; farklı noktalarda çekilen karotlarda yüksek standart sapma gözlemlenir.

Saha Notu: Deneyimsiz işçi, "ne kadar vibrasyon o kadar iyi" mantığıyla hareket etmektedir. Vibrasyon süresinin optimize edilmesi için vibrasyon sorumlusu (vibratör operatörü) şantiyede ayrıca görevlendirilmelidir.

Dikkat: Taze beton yerleştirme sırasında segregasyondan kaçınılmalıdır; aksi hâlde beton reddedilebilir.

Hata 4 — Yüksek Su/Çimento Oranı (W/C Ratio)

Tanım: Taze betona işlenebilirlik sağlamak amacıyla sahada su eklenmesi; hedeflenen W/C oranının aşılması.

TS EN 206:2014 Tablo E.1 Sınırları:

Tüm sütunlar için yana kaydırın →
Tablo 3: Hata 4 — Yüksek Su/Çimento Oranı (W/C Ratio)
Maruziyet SınıfıAçıklamaMaks. W/CMin. Beton SınıfıMin. Çimento (kg/m³)
XC1Kuru / sürekli ıslak0,65C20/25260
XC2Islak, nadiren kuru0,60C25/30280
XC3Orta nem0,55C30/37300
XC4Islanma-kuruma döngüsü0,50C30/37320
XD1/XS1Orta klorür0,55C30/37320
XD2/XS2Islak klorür0,50C35/45340
XD3/XS3Yüksek klorür0,45C35/45360
XF1–XF4Donma-çözülme0,45–0,55C30/37–C35/45300–340

Bağıntı — Abrams Yasası (1918):

fcm=ABW/Cf_{cm} = \frac{A}{B^{W/C}}
Bu formüldeki sembollerBu formülde geçen işaretler4 sembol
fcm
Ortalama beton basınç dayanımı
MPa
A
Abrams bağıntısının deneysel sabiti (Portland çimentosu için ≈ 96 MPa)
MPa
Hangi alanın kullanıldığı formül bağlamıyla birlikte okunmalıdır.
B
Abrams bağıntısının deneysel sabiti (Portland çimentosu için ≈ 8,2)
Boyutsuz
Geoteknikte genellikle temelin dar boyutudur.
W/C
Su/çimento oranı
Boyutsuz

Burada A≈96  MPaA \approx 96\;\text{MPa} ve B≈8,2B \approx 8{,}2 Portland çimentosu için deneysel sabitlerdir. Pratik kullanımda:

Bu formüldeki sembollerBu formülde geçen işaretler4 sembol
fcm
Ortalama beton basınç dayanımı
MPa
A
Abrams bağıntısının deneysel sabiti (Portland çimentosu için ≈ 96 MPa)
MPa
Hangi alanın kullanıldığı formül bağlamıyla birlikte okunmalıdır.
B
Abrams bağıntısının deneysel sabiti (Portland çimentosu için ≈ 8,2)
Boyutsuz
Geoteknikte genellikle temelin dar boyutudur.
W/C
Su/çimento oranı
Boyutsuz
fck,28≈k1⋅e−k2⋅(W/C)f_{ck,28} \approx k_1 \cdot e^{-k_2 \cdot (W/C)}
Bu formüldeki sembollerBu formülde geçen işaretler2 sembol
fck,28
28 günlük karakteristik basınç dayanımı
MPa
W/C
Su/çimento oranı
Boyutsuz

Örnek: W/C = 0,50 için fck≈28  MPaf_{ck} \approx 28\;\text{MPa}; W/C = 0,40 için fck≈40  MPaf_{ck} \approx 40\;\text{MPa}. Su/çimento oranı 0,45'ten 0,65'e çıktığında basınç dayanımı yaklaşık %30–40 düşebilir (Abrams, 1918; TS 802:2016 Çizelge 6).

Bu formüldeki sembollerBu formülde geçen işaretler2 sembol
fck,28
28 günlük karakteristik basınç dayanımı
MPa
W/C
Su/çimento oranı
Boyutsuz

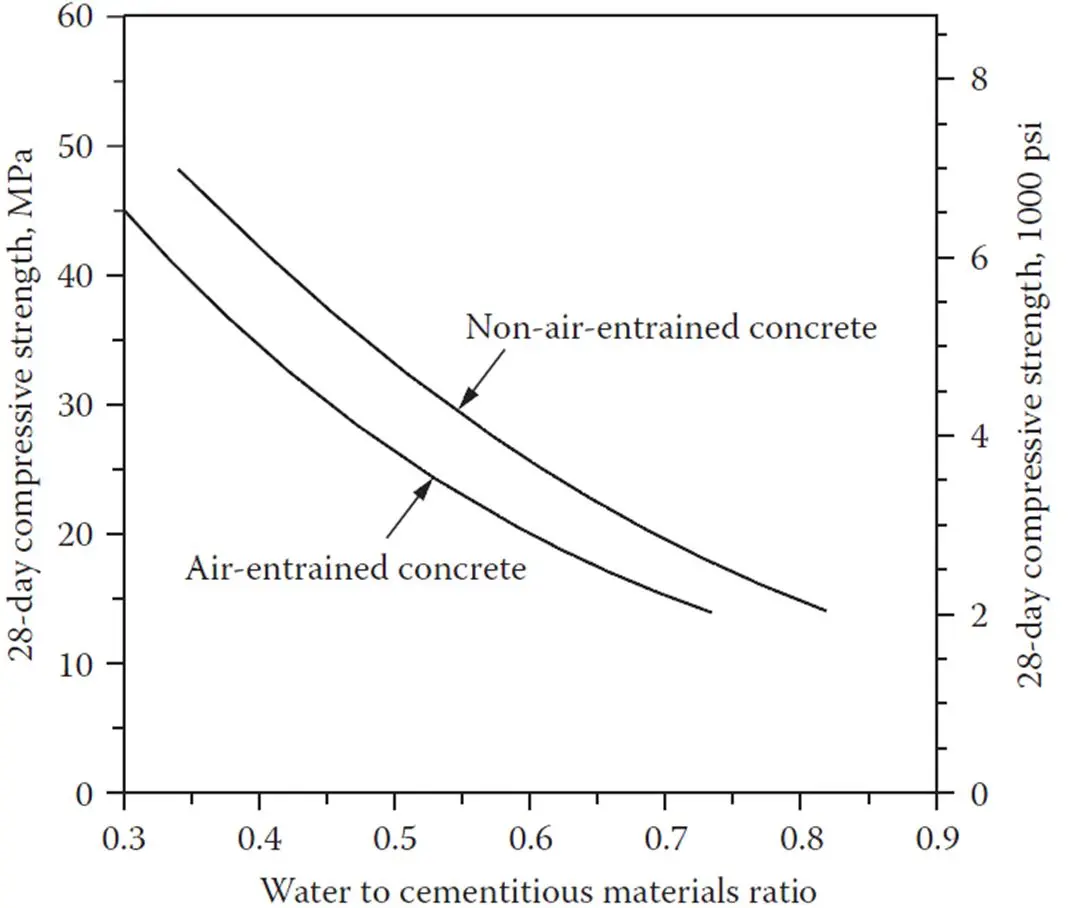

W/C oranı ile 28 günlük beton basınç dayanımı ilişkisi — Abrams yasası; hava sürüklemeli ve sürüklenmemiş beton karşılaştırması
Şekil 3: Su/çimento (W/C) oranı ile 28 günlük beton basınç dayanımı ilişkisi — Abrams yasası; hava sürüklemeli ve sürüklenmemiş beton karşılaştırması

Yapısal Sonuç: Dayanım düşüşü, geçirgenlik artışı ( seviyesine çıkabilir), büzülme çatlakları ve klorür/sülfat penetrasyon hızının artması.

Bu formüldeki sembollerBu formülde geçen işaretler2 sembol
fck,28
28 günlük karakteristik basınç dayanımı
MPa
W/C
Su/çimento oranı
Boyutsuz

Çözüm: Sahada su eklenmesinden kaçınılmalıdır; işlenebilirlik gerekliyse TS EN 934-2'ye uygun su azaltıcı katkı (süper akışkanlaştırıcı) kullanılabilir; taze beton tesliminde TS EN 12350-2'ye göre slump değeri ölçülmelidir.

Saha Notu: 4708 Sayılı Kanun kapsamındaki şantiyelerde laboratuvar personeli taze beton numunesini alma sırasında sahada su eklenip eklenmediğini kontrol etmekle yükümlüdür (Resmi Gazete: 18.12.2018, Sayı: 30629 Tebliği).

Dikkat: W/C oranını 0,10 birim artırmak, çimento dozajını aynı tutarken karakteristik dayanımı ortalama 8–12 MPa düşürür; bu da yapının bir beton sınıfı aşağıya (C30→C20) kaymasına eşdeğerdir.

Daha Fazla Formül — Su/Çimento Oranı ve Dayanım

Hedef Ortalama Dayanım (TS EN 206:2014 Ek B)

fcm,gerekli=fck+1,48⋅s(n≥35  deney ic¸in)f_{cm,\text{gerekli}} = f_{ck} + 1{,}48 \cdot s \quad (n \geq 35\;\text{deney için}) fcm,gerekli=fck+k⋅s(n<35  ic¸in,  k  tablodan alınır)f_{cm,\text{gerekli}} = f_{ck} + k \cdot s \quad (n < 35\;\text{için},\; k\;\text{tablodan alınır})

Burada ss standart sapmadır; iyi kontrollü bir şantiyede s≈4,0–5,5  MPas \approx 4{,}0–5{,}5\;\text{MPa} kabul edilebilir (TS EN 206:2014 Ek B Tablo B.1).

Hata 5 — Yetersiz Kür Süresi ve Yöntemi

Tanım: Beton yüzeyinin hidratasyona devam edebilmesi için yeterli nem ve sıcaklık sağlanmaması.

TS 802:2016 ve TS EN 13670:2010 Koşulları:

Tüm sütunlar için yana kaydırın →
Tablo 4: Hata 5 — Yetersiz Kür Süresi ve Yöntemi
Çimento TürüT ≥ 15°C10°C ≤ T < 15°C5°C ≤ T < 10°C
CEM I 42,5 / 52,5 (Portland)≥ 7 gün≥ 10 gün≥ 14 gün
CEM II (karışık çimento)≥ 10 gün≥ 14 gün≥ 21 gün
CEM III / CEM IV (puzolanik, cüruf)≥ 14 gün≥ 21 gün≥ 28 gün

Kür yöntemleri (TS EN 13670:2010 Md. 8.4):

  1. Su ile kür (ıslak çuval, su banyosu, sprinkler) — en etkin yöntem; sürekli nem sağlar
  2. Buhar kürü — prefabrik eleman üretiminde; 40–70°C sıcaklıkta hızlandırılmış kür
  3. Kimyasal kür membranı — TS EN 934-2'ye uygun yüzey kapatma maddesi
  4. Örtü ile nem tutma — polietilen branda, kağıt veya jüt çuval

Plastik Büzülme Çatlak Riski — Uno (1998) bağıntısı (ACI 305R nomogramının denklem karşılığı):

E=5[(Tc+18)2,5−r⋅(Ta+18)2,5](V+4)×10−6  [kg/(m2⋅h)]E = 5 \left[(T_c + 18)^{2{,}5} - r \cdot (T_a + 18)^{2{,}5}\right](V + 4) \times 10^{-6}\; \left[\text{kg/(m}^2 \cdot \text{h)}\right]

Sıcaklıklar doğrudan °C olarak girilir; parantez içi değerler 21'e bölünmez.

Burada:

  • TcT_c = beton yüzey sıcaklığı (°C)
  • TaT_a = ortam sıcaklığı (°C)
  • rr = bağıl nem (0–1 arasında ondalık)
  • VV = rüzgâr hızı (km/h)

Eşik değer: E>1,0  kg/(m2⋅h)E > 1{,}0\;\text{kg/(m}^2 \cdot \text{h)}1,0kg/(m2⋅h)"> → plastik büzülme çatlak riskinin yüksek olduğu kabul edilir; literatüre göre hızlı kür önlemlerinin derhal alınması önerilir.

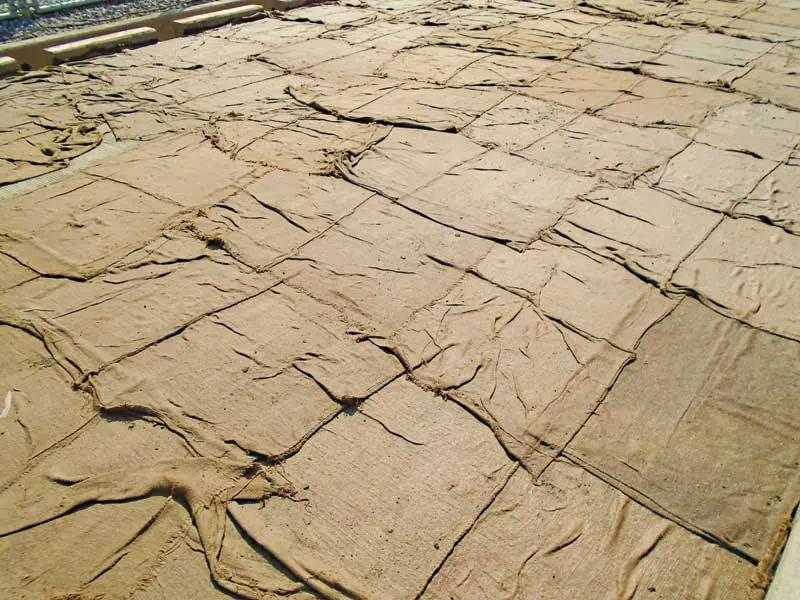

Islak jüt çuval (burlap) ile beton kürü uygulaması — beton yüzeyinde su kaybını önlemek amacıyla çuval serilmesi
Şekil 4: Islak çuval (burlap) ile kür uygulaması — beton yüzeyindeki su kaybını önlemek amacıyla jüt kumaş serilmesi saha örneği

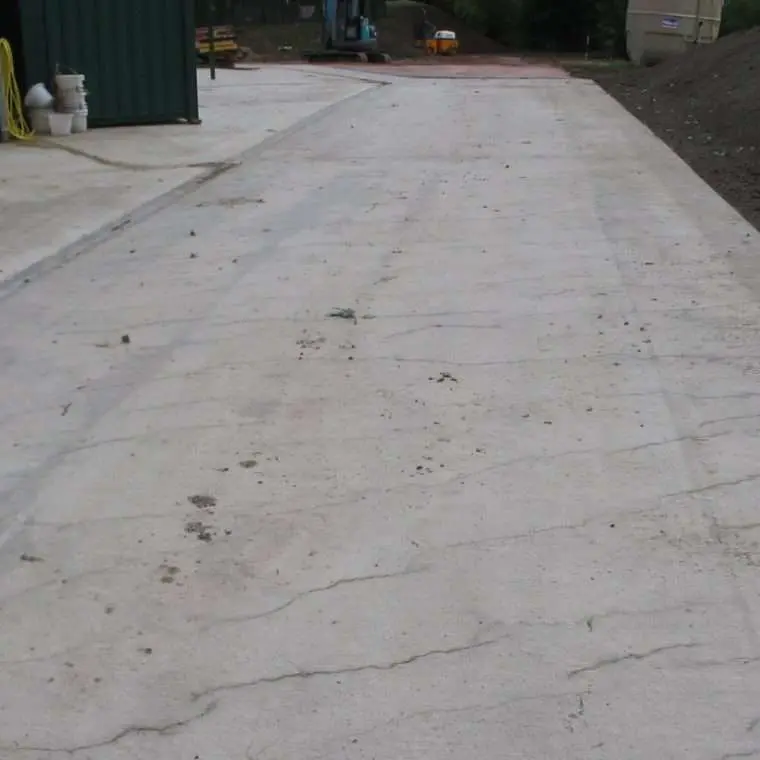

Yetersiz veya geç başlatılan kür nedeniyle taze beton döşemede oluşan plastik büzülme çatlakları
Şekil 5: Yetersiz veya geç başlatılan kür nedeniyle taze beton yüzeyinde oluşan plastik büzülme çatlakları — E>1,0  kg/(m2⋅h)E > 1{,}0\;\text{kg/(m}^2 \cdot \text{h)}1,0kg/(m2⋅h)"> koşulunda görülen tipik hasar

Yapısal Sonuç: Erken kuruma → yüzeyde plastik büzülme çatlakları → nihai dayanım kür eksikliğinden dolayı %20–30 azalabilir; XC3–XC4 koşullarında karbonatlaşma hızlanır.

Saha Notu: Türkiye'nin Ege ve Güneydoğu bölgelerinde yaz aylarında (Temmuz–Ağustos) hava sıcaklığı 40°C'yi, rüzgâr hızı 30–40 km/h'i aşabilir. Bu koşullarda buharlaşma hızı 2–3 kg/(m²·h)'e ulaşarak kritik sınırın 2–3 katına çıkabilir; döküm sonrası 30 dakika içinde kür membranı veya su sprinkler sistemi devreye alınması literatürde önerilir.

Dikkat: Döküm bitmeden kür planı hazır olmalı; kür malzemeleri (plastik örtü, ıslak çuval, kür membranı) önceden sahaya getirilmelidir.

Hata 6 — Soğuk Hava Betonlaması Hataları

Tanım: Hava sıcaklığı düşük olduğunda betonun donması veya hidratasyon hızının yavaşlaması.

TS 1248 (Anormal Hava Şartlarında Beton) ve TS 802:2016 Md. 7.5 Koşulları:

  • Günlük ortalama hava sıcaklığı art arda 3 gün +5°C'nin altında kalıyorsa ve hiçbir yarım gün +10°C'nin üstüne çıkmıyorsa → soğuk hava betonu prosedürleri uygulanmalı
  • Birbirini izleyen 3 günden uzun sürede gündüz sıcaklığı 10°C'nin üzerine çıkmıyorsa aynı protokol geçerlidir
  • Döküm sırasında beton sıcaklığı: ≥ 10°C önerilir, minimum ≥ 5°C olması tipiktir (TS EN 206)

Türkiye'de Don Derinliği ve Bölgesel Durumlar:

Tüm sütunlar için yana kaydırın →
Tablo 5: Hata 6 — Soğuk Hava Betonlaması Hataları
BölgeTemsili İllerDon Derinliği (cm)Riskli Ay Sayısı
Marmaraİstanbul, Bursa, Kocaeli40–602–3
Ege/Akdenizİzmir, Antalya, Muğla20–301–2
İç AnadoluAnkara, Konya, Kayseri, Afyonkarahisar80–1204–5
Doğu AnadoluErzurum, Ağrı, Kars120–1805–7
Karadeniz İçKastamonu, Çankırı60–1003–4
Güneydoğu AnadoluGaziantep, Diyarbakır40–602–3

Olgunluk Endeksi — Nurse-Saul Yöntemi (ASTM C1074-19):

M(t)=∑t=0Tku¨r(Ta−T0)⋅Δt[°C⋅saat veya °C⋅gu¨n]M(t) = \sum_{t=0}^{T_{\text{kür}}} (T_a - T_0) \cdot \Delta t \quad [°C \cdot \text{saat veya } °C \cdot \text{gün}]

Burada:

  • M(t)M(t) = olgunluk endeksi (°C·saat)
  • TaT_a = ortalama beton sıcaklığı (°C)
  • T0T_0 = referans (taban) sıcaklık, genellikle −10°C-10°C (hidratasyon durduğu sıcaklık)
  • Δt\Delta t = zaman adımı (saat)

Bu endeks sahada kür durumunu değerlendirmek ve kalıp sökme kararı için kullanılır.

Hatalar:

  • Buzlu veya karlı zemine/kalıba beton dökümü
  • Beton malzemelerini (su, agrega) ısıtmamak
  • Döküm sonrası yalıtım/ısıtma ihmal etmek

Çözüm:

  • Su ve agrega ısıtılmalı (suyun tipik olarak 30–60°C'ye kadar ısıtılması yaygındır)
  • Döküm sonrası branda ve ısıtıcı ile koruma uygulanmalı
  • Priz hızlandırıcı katkı değerlendirilebilir (CEM I 52,5 R seçimi)

Saha Notu: Kütahya, Ankara, Erzurum gibi yüksek kotlu İç Anadolu şantiyelerinde kış döneminde (Kasım–Mart) sabah erken saatlerde hava sıcaklığı -15°C'ye kadar düşebilir. Beton karışım suyu ısıtma ünitesi ve termal izolasyonlu kalıp kullanımı bu bölgelerde standart uygulamaya alınmalıdır.

Dikkat: Beton donması durumunda hidratasyon kalıcı olarak bozulur; çözülme sonrası kısmen devam etse de çimento hamuru-agrega ara yüzeyindeki aderans ciddi ölçüde azalır ve dayanım hedefine ulaşılamaz.

Hata 7 — Sıcak Hava Betonlaması Hataları

Tanım: Hava sıcaklığı ve doğrudan güneş ışığı etkisiyle taze beton yüzeyinin erken kuruyarak plastik büzülme çatlaması.

TS 802:2016 Koşulları:

  • Ortam sıcaklığı ≥ 30°C ve/veya nem < %60 ve rüzgâr > 20 km/h → sıcak hava protokolü
  • Beton sıcaklığı döküm sırasında tipik olarak ≤ 32°C sınırında tutulması önerilir
  • ACI 305R-20 önerisi: beton sıcaklığı ≤ 29°C (daha muhafazakâr sınır)

Sıcak Havada Beton Sıcaklığı Bileşenlerinin Hesabı (ACI 305R / TS 802):

Tbeton=0,22(Ta⋅ma+Tc⋅mc)+Tw⋅mw+Tbuz⋅mbuz⋅79,6/4,1860,22(ma+mc)+mw−mbuzT_{\text{beton}} = \frac{0{,}22(T_a \cdot m_a + T_c \cdot m_c) + T_w \cdot m_w + T_{\text{buz}} \cdot m_{\text{buz}} \cdot 79{,}6/4{,}186}{0{,}22(m_a + m_c) + m_w - m_{\text{buz}}}

Burada TaT_a = agrega sıcaklığı, TcT_c = çimento sıcaklığı, TwT_w = su sıcaklığı, mm = karışım bileşeni kütlesi, 79,6/4,186 = buzun erime ısısı dönüşüm katsayısıdır.

Sıcak hava koşullarında taze betonu güneş ve rüzgârdan korumak amacıyla kurulan gölgelik-tente sistemi
Şekil 6: Sıcak hava koşullarında taze beton yüzeyini güneş ve rüzgârdan korumak amacıyla kurulan gölgelik-tente sistemi — saha uygulaması

Yapısal Sonuç: Plastik büzülme çatlakları → kalıcı yüzey hasarı → dayanıklılık azalması → erken karbonatlaşma.

Çözüm: Rüzgâr perdesi (tente/branda), su sis sistemi, hızlı kür membranı uygulaması; gecikmeli döküm (sabah erken 05:00–09:00 veya gece 22:00–02:00).

Saha Notu: İzmir, Adana, Şanlıurfa gibi güneyde sıcak ve kuru iklime sahip şantiyelerde Temmuz-Ağustos aylarında günlük sıcaklık 42–44°C'ye ulaşır. Buharlaşma hızı ölçümü yapmadan bu koşullarda döküm yapılması kritik bir hatadır.

Dikkat: Genel bir kural olarak, sıcak betona soğuk su ile kür yapılmasından kaçınılmalıdır; ani sıcaklık değişimi (ΔT>20°C\Delta T > 20°C20°C">) termal şok çatlamasına yol açabilir.

Hata 8 — Kalıbın Erken Sökülmesi

Tanım: Betonun gerekli dayanıma ulaşmadan kalıpların sökülerek kendi ağırlığını taşımaya bırakılması.

TS EN 13670:2010 Md. 8.4 Önerileri:

Tüm sütunlar için yana kaydırın →
Tablo 6: Hata 8 — Kalıbın Erken Sökülmesi
Eleman TürüT ≥ 15°C10°C ≤ T < 15°C5°C ≤ T < 10°C
Kolon, perde (düşey yüzey)2–3 gün3–5 gün5–7 gün
Kiriş yan kalıpları2–3 gün3–5 gün5–7 gün
Kiriş ve döşeme altı (serbest açıklık ≤ 6 m)fck≥%50f_{ck} \geq \%50 (≥ 7–14 gün)fck≥%50f_{ck} \geq \%50 (≥ 10–21 gün)fck≥%50f_{ck} \geq \%50 (≥ 14–28 gün)
Kiriş ve döşeme altı (serbest açıklık > 6 m)fck≥%70f_{ck} \geq \%70 (≥ 14–21 gün)fck≥%70f_{ck} \geq \%70 (≥ 21–28 gün)fck≥%70f_{ck} \geq \%70 (≥ 28–35 gün)
Konsol ve geniş açıklıkfck=%100f_{ck} = \%100fck=%100f_{ck} = \%100fck=%100f_{ck} = \%100

Süre takvimi yerine dayanım izleme (karot veya ASTM C1074 olgunluk yöntemi) esas alınabilir.

Yapısal Sonuç: Erken kalıp sökümü → sehim artışı ve kalıcı deformasyon → çatlak gelişimi → göçme riski (özellikle yüksek binalarda devam eden kat dökümleri sırasında).

Saha Notu: Türkiye'deki mevcut pratik: müteahhitler çoğu zaman 3. günde kolon kalıplarını, 7. günde döşeme altı kalıplarını sökmektedir. Ancak kış koşullarında bu sürelerin uzatılması tipiktir. Kalıp sökme kararının beton dayanım test sonuçlarına dayanması önerilir.

Dikkat: Şantiyelerde kalıp sökme tarihinin yapı denetim kuruluşuna önceden bildirilmesi ve onay alınması genel bir uygulamadır.

Hata 9 — Beton Dökümünde Yüksekten Serbest Düşürme

Tanım: Betonun yüksek yükseklikten (> 1,5 m) pompa veya kova ile serbestçe dökülerek malzeme ayrışmasına (segregasyon) neden olunması.

Kısıt: Serbest düşüş yüksekliği tipik olarak ≤ 1,5 m sınırında tutulması önerilir; kolon ve ince kesitli elemanlarda tremi (elephant trunk) borusu kullanımı yaygındır.

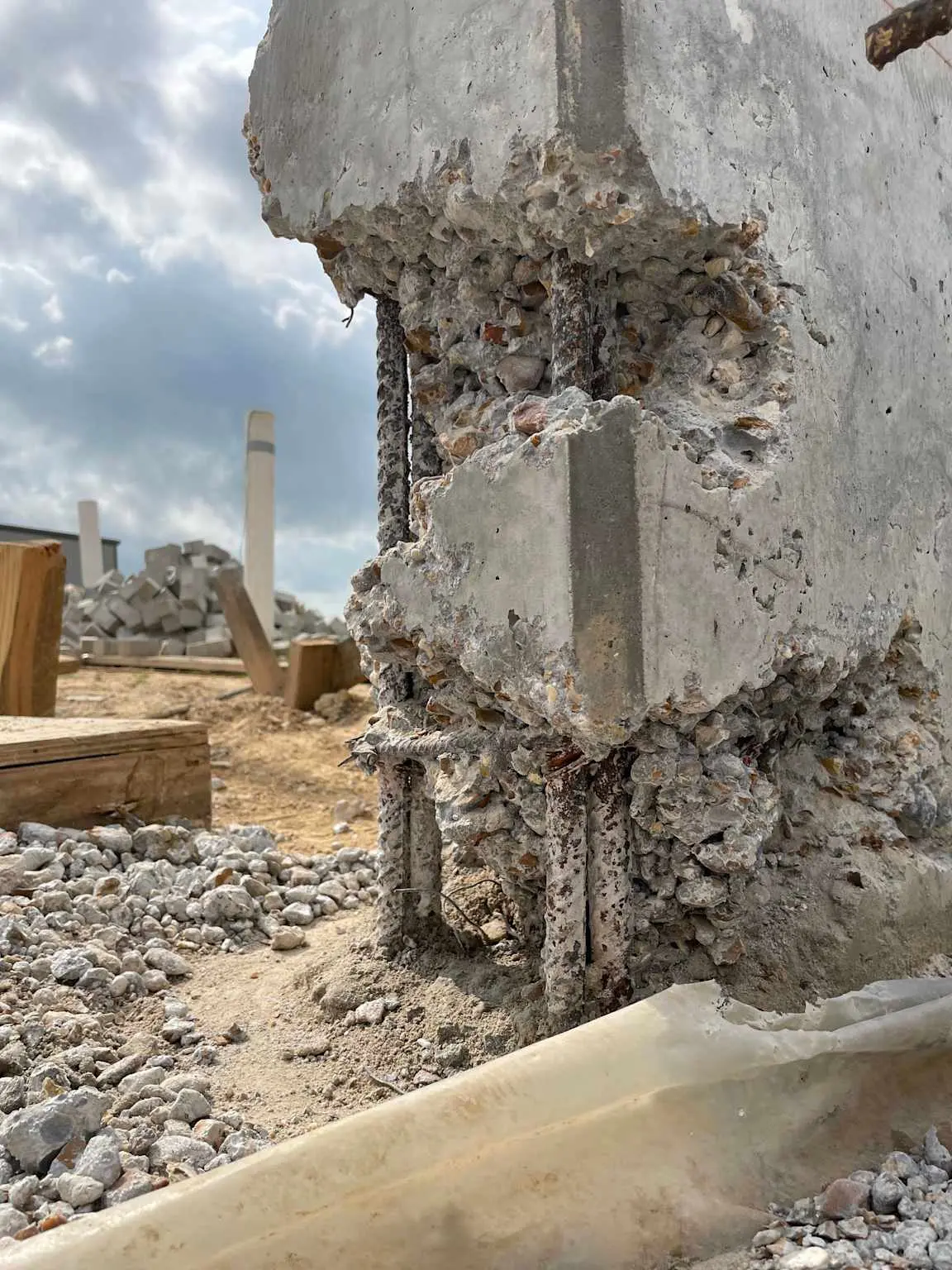

Betonarme kolonda yüksekten serbest düşüm ve yetersiz vibrasyon sonucu oluşan ağır beton hasarı — donatılar açıkta kalmış, beton bütünlüğü bozulmuş
Şekil 7: Yüksekten serbest düşümden kaynaklanan kolon hasarı — iri agreganın gövdeye çökmesi, çimento şerbetinin yüzeye çıkması ve segregasyon sonucu oluşan ağır yapısal kusur

Yapısal Sonuç: İri agrega gövdeye, ince malzeme kenarlara ayrışır → düzensiz dayanım dağılımı; kolon diplerinde bal peteği oluşumu.

Çözüm: Hortum veya tremi borusu kullanarak döküm yapılmalı; malzemenin ayrışmasını önlemek için boru ucu beton yüzeyine yakın (örneğin ≤ 50 cm) tutulmalıdır.

Saha Notu: Özellikle yüksek perde ve kolon dökümlerinde (H > 3 m) pompa hortumunun veya vidanın kalıp içinde aşağıya sarkıtılması, serbest düşüşü ve ayrışmayı önlemek amacıyla literatürde yaygın olarak önerilir. Bu uygulama zaman kaybına yol açsa da beton kalitesi açısından kritiktir.

Hata 10 — Konstrüksiyon Derzlerinin Hatalı Yapılması

Tanım: Ayrı döküm seanslarında oluşturulan konstrüksiyon derzlerinin hazırlanmaması veya yanlış konumlandırılması.

TS EN 13670:2010 Md. 8.3 ve TBDY 2018 Bölüm 5 Gereksinimleri:

Doğru derz uygulaması:

  1. Priz almış yüzeyin pürüzlendirilmesi önerilir (su jeti ≥ 250 bar, kum püskürtme veya elle kazıma)
  2. Toz ve gevşek malzemenin iyice temizlenmesi önerilir
  3. Gerektiğinde yapısal tamir harcı veya arayüz bağlayıcı uygulanması önerilir
  4. Yüzeyin nemlendirilmesi (kuru olmamalı) ve su birikintisi bırakılmaması (doygun kuru yüzey) önerilir

Yanlış derz konumu:

  • Kolon, kiriş ve döşemede derzlerin tipik olarak maksimum kesme kuvveti noktalarından uzakta yapılması önerilir
  • Kolonlarda derz temel üstünde veya döşeme altında; kirişlerde açıklık 1/3'ünde yapılabilir

Yapısal Sonuç: Uyumsuz derz → yüzeyde kayma, su sızıntısı, yapı bütünlüğünün bozulması; deprem altında kesme göçmesine zemin hazırlama.

Saha Notu: Çok katlı binalarda derz konumu ve döküm planlamasının önceden proje kontrollüğüne veya yapı denetime bildirilmesi genel bir uygulamadır.

Dikkat: Yüksek deprem riski olan bölgelerde (Deprem Tasarım Sınıfı DTS=1, DTS=1a) konstrüksiyon derzi yerleşiminin yapısal hesabı etkileyebileceği dikkate alınmalı; statik hesap raporunda derzlerin etkisinin değerlendirilmesi önerilir.

Özet Akış Diyagramı

BA-030 Beton döküm ve kür hataları akış diyagramı — 10 adım: kalıp, pas payı, çökme deneyi, vibratör, sıcak hava, çimento türüne göre 7–14 gün kür, soğuk derz, çatlak; yaygın hatalar tablosu ve yanlış-doğru kolon çizimi
Şekil — Beton Döküm ve Kür Hataları Akışı
Döküm öncesi kontrolden çimento türüne göre en az 7–14 gün küre, sıcak havada beton sıcaklığı denetimine ve numune ile dayanım kontrolüne kadar hatalar ve çözümleri (TS EN…
Ayrıntılı açıklamayı göster
Şekil — Beton Döküm ve Kür Hataları Akışı
Döküm öncesi kontrolden çimento türüne göre en az 7–14 gün küre, sıcak havada beton sıcaklığı denetimine ve numune ile dayanım kontrolüne kadar hatalar ve çözümleri (TS EN 13670 / TS EN 206 / TS 1248).

Teknik Kesit Çizimi

BA-030 Beton döküm ve kür hataları yanlış-doğru karşılaştırması — 8 kart: çökme deneyi, vibratör, kür (CEM I en az 7 gün), sıcaklık (≤ 32 °C), pas payı, karışım (su/çimento = 0,50), > 1,5 m serbest döküm, erken söküm
Şekil — Beton Döküm/Kür Yanlış-Doğru Karşılaştırması
Sekiz tipik döküm ve kür hatasının yanlış ve doğru uygulamaları yan yana (TS EN 13670 / TS EN 206 / TS 1248).

Örnek Problemler

Problem 1 — Kolay

Konu: Abrams yasasına göre W/C oranı değişiminin dayanıma etkisi

Veriler:

  • Referans W/C1=0,45W/C_1 = 0{,}45 → fck,1=40  MPaf_{ck,1} = 40\;\text{MPa} (TS 802 Çizelge 6'dan)
  • Sahada yanlışlıkla W/C2=0,60W/C_2 = 0{,}60'a yükseltilmiş

İstenen: W/C=0,60W/C = 0{,}60 için tahmini karakteristik dayanım ve dayanım kaybı oranı.

Çözüm:

Adım 1 — TS 802 Çizelge 6'ya göre W/C=0,60W/C = 0{,}60 için fck≈25  MPaf_{ck} \approx 25\;\text{MPa}.

Adım 2 — Dayanım kaybı oranı:

Δfck=40−2540=1540≈%37,5\Delta f_{ck} = \frac{40 - 25}{40} = \frac{15}{40} \approx \%37{,}5

Sonuç: W/C oranı 0,45'ten 0,60'a yükseltildiğinde karakteristik basınç dayanımı yaklaşık %37,5 azalır; C40/50 sınıfı beton C25/30'a düşer.

Kontrol: Sınır değer — XC2 koşulu için literatürde tipik maksimum W/C = 0,60 sınırına uyulması önerilir → bu sınırın üzerine çıkılsa bile, karakteristik dayanım C25 hedefinin altına iner.

Problem 2 — Orta

Konu: Plastik büzülme çatlak riski değerlendirmesi — buharlaşma hızı hesabı

Veriler:

  • Beton yüzey sıcaklığı Tc=35°CT_c = 35°C
  • Ortam (hava) sıcaklığı Ta=38°CT_a = 38°C
  • Bağıl nem r=0,35r = 0{,}35 (yüzde 35)
  • Rüzgâr hızı V=25  km/hV = 25\;\text{km/h}

İstenen: Buharlaşma hızı EE ve plastik büzülme çatlak riskinin değerlendirilmesi.

Çözüm:

Adım 1 — ACI 305R formülüne değerleri yerleştir:

E=5[(35+18)2,5−0,35⋅(38+18)2,5](25+4)×10−6E = 5 \left[(35 + 18)^{2{,}5} - 0{,}35 \cdot (38 + 18)^{2{,}5}\right](25 + 4) \times 10^{-6}

Adım 2 — Parantez içini hesapla:

532,5≈20.45053^{2{,}5} \approx 20{.}450 562,5≈23.46856^{2{,}5} \approx 23{.}468 Parantez=20.450−0,35×23.468=20.450−8.214=12.236\text{Parantez} = 20{.}450 - 0{,}35 \times 23{.}468 = 20{.}450 - 8{.}214 = 12{.}236

Adım 3 — Tam formül:

E=5×12.236×29×10−6≈1,77  kg/(m2⋅h)E = 5 \times 12{.}236 \times 29 \times 10^{-6} \approx 1{,}77\;\text{kg/(m}^2 \cdot \text{h)}

Sonuç: E≈1,77  kg/(m2⋅h)>1,0E \approx 1{,}77\;\text{kg/(m}^2 \cdot \text{h)} > 1{,}01,0"> — plastik büzülme çatlak riski yüksektir; eşik yaklaşık 1,8 kat aşılmıştır. Döküm öncesinde rüzgâr kesici, güneş koruması ve sisleme hazır olmalı; mümkünse döküm serin saatlere alınmalıdır.

Kontrol: Sınır değer E>1,0  kg/(m2⋅h)E > 1{,}0\;\text{kg/(m}^2 \cdot \text{h)}1,0kg/(m2⋅h)"> → plastik büzülme riski. Bu koşulda sis sistemi ve güneş koruma çadırı kurulumu önemle önerilir.

Problem 3 — Zor

Konu: Soğuk hava koşullarında kalıp sökme kararı — olgunluk endeksi ile dayanım tahmini

Veriler:

  • Çevre sıcaklıkları (her 6 saatte bir ölçüm): 0–6 h: +8°C, 6–12 h: +5°C, 12–18 h: +2°C, 18–24 h: −1°C, 24–30 h: +3°C, 30–36 h: +6°C, 36–42 h: +8°C, 42–48 h: +10°C
  • Referans (taban) sıcaklık: T0=−10°CT_0 = -10°C (ASTM C1074 önerisi)
  • Kalibrasyon: M=200  °C⋅saatM = 200\;°C \cdot \text{saat} → fck≈15  MPaf_{ck} \approx 15\;\text{MPa}; M=400  °C⋅saatM = 400\;°C \cdot \text{saat} → fck≈25  MPaf_{ck} \approx 25\;\text{MPa}
  • Hedef kalıp sökme dayanımı: fck,hedef=20  MPaf_{ck,hedef} = 20\;\text{MPa} (kiriş yan kalıbı)

İstenen: 48. saatte kalıp sökülebilir mi?

Çözüm:

Adım 1 — Her 6 saatlik periyot için (Ta−T0)⋅Δt(T_a - T_0) \cdot \Delta t hesapla:

Tüm sütunlar için yana kaydırın →
Tablo 7: Problem 3 — Zor
Periyot (saat)Ta​ (°C)Ta​−T0​Δt (h)Katkı (°C·h)
0–6+8+186108
6–12+5+15690
12–18+2+12672
18–24−1+9654
24–30+3+13678
30–36+6+16696
36–42+8+186108
42–48+10+206120

Adım 2 — Toplam olgunluk endeksi:

M(48  saat)=108+90+72+54+78+96+108+120=726  °C⋅saatM(48\;\text{saat}) = 108 + 90 + 72 + 54 + 78 + 96 + 108 + 120 = \mathbf{726\;°C \cdot \text{saat}}

Adım 3 — Kalibrasyon eğrisinden dayanım tahmini:

M=726  °C⋅saatM = 726\;°C \cdot \text{saat}, referans noktalar arası interpolasyon → fck,tahmini≈30–32  MPaf_{ck,tahmini} \approx 30–32\;\text{MPa}

Adım 4 — Karar:

fck,tahmini≈30  MPa>fck,hedef=20  MPa  ⟹  Kalıp so¨ku¨lebilir.f_{ck,tahmini} \approx 30\;\text{MPa} > f_{ck,hedef} = 20\;\text{MPa} \implies \mathbf{\text{Kalıp sökülebilir.}}fck,hedef​=20MPa⟹Kalıp so¨ku¨lebilir.">

Sonuç: 48. saatte olgunluk endeksi 726 °C·saat olup, beton tahminen 30 MPa'ya ulaşmıştır. Hedef 20 MPa aşılmıştır; kiriş yan kalıbı sökülebilir. Ancak: döşeme altı iskelenin tipik olarak 14–21 güne kadar kalması önerilir.

Kontrol: 18–24. saat aralığında T=−1°CT = -1°C; Ta−T0=−1−(−10)=+9°C>0T_a - T_0 = -1-(-10) = +9°C > 00"> → hidratasyon devam ediyor. T<T0T < T_0 olsaydı o periyot sıfır katkıya girecekti (donma durumu).

Sık Yapılan Hatalar — Ek Bölüm

Yukarıdaki 10 ana hataya ek olarak, Türkiye sahalarında gözlemlenen kritik yanlış uygulamalar:

  1. Çimento fazla dozaj yanılgısı: Yüksek çimento dozajı her zaman daha iyi beton sağlamaz; kür ısısı artışı ve büzülme riski yükselir. Optimum çimento dozajının standartlara uygun olarak belirlenmesi yaygın bir ilkedir.
  2. Katkı maddesi doz aşımı: Su azaltıcı süper akışkanlaştırıcıların aşırı kullanımı segregasyona yol açar; üretici tavsiyelerine ve standart doz sınırlarına uyulması önemlidir.
  3. Karıştırma süresinin kısaltılması: Santral çıkışında karıştırma süresi standartlara uygun olarak (tipik minimum 60 saniye) sağlanmalıdır.
  4. Beton transferinde gecikme: Beton üretiminden döküme kadar geçen süre sınırlanmalı; yüksek sıcaklıklarda bekleme süresinin tipik olarak priz başlangıç süresinin 2/3'ünü geçmemesi önerilir.
  5. Numune alma ihmali: Numune alma sıklığı ve numune sayısı, yürürlükteki yapı denetimi mevzuatına ve ilgili standartlara göre belirlenir; eksik ya da hiç alınmayan numuneler yapı denetim kuruluşunun sorumluluğunu doğurur.

Özet Tablo — 10 Sık Hata

Tüm sütunlar için yana kaydırın →
Tablo 8: Özet Tablo — 10 Sık Hata
#HataBirincil StandartKritiklikTürkiye Bağlamı
1Soğuk derzGenel KurallarYüksekTrafik-santral gecikmesi riski
2Yetersiz vibrasyonTS 9967YüksekDüşük kıvam + soğuk hava
3Aşırı vibrasyonTS 9967OrtaDeneyimsiz operatör
4Yüksek W/CTS EN 206:2014 Tablo E.1YüksekSahada su ekleme geleneği
5Kür eksikliğiTS 802:2016YüksekYaz/kurak bölge riski
6Soğuk hava hatasıTS 1248, TS 802:2016 Md. 7.5Yüksekİç/Doğu Anadolu kış koşulları
7Sıcak hava hatasıTS 802:2016 Md. 7.6, ACI 305ROrta–YüksekEge/Akdeniz/GAP yaz koşulları
8Erken kalıp sökümüTS EN 13670:2010 Md. 8.4Yüksekİş programı baskısı
9Yüksekten serbest düşürmeLiteratürOrtaKolon/perde dökümü
10Hatalı konstrüksiyon derziTS EN 13670:2010 Md. 8.3OrtaTBDY 2018 kesme riski

Yasal Çerçeve — Türkiye Mevzuatı

  • 4708 Sayılı Yapı Denetimi Hakkında Kanun (RG: 29.06.2001) — Beton dökümünde denetçi bulunması esası
  • Taze Betondan Numune Alınmasına Dair Tebliğ (RG: 18.12.2018, Sayı: 30629) — Her 100 m³ için numune alınması esası
  • Tebliğ Değişikliği (RG: 24.03.2020 ve 22.02.2024) — Karekodlu beton irsaliyesi ve EBİS mobil yazılım üzerinden numune kayıt zorunluluğu
  • 3194 Sayılı İmar Kanunu — Yapı ruhsatı ve denetim yükümlülükleri
  • 6331 Sayılı İş Sağlığı ve Güvenliği Kanunu — Beton dökümünde işçi güvenliği gereksinimleri

Bu konudaki terimi açıklığa kavuşturmak için konstrüksiyon derzi nedir ve nerede kullanılır maddesini okuyabilirsiniz.

Bu konudaki terimi açıklığa kavuşturmak için hidratasyon ısısı nedir ve neden izlenir maddesini okuyabilirsiniz.

Kaynaklar

  1. TS EN 206:2014+A2:2021 — Beton: Özellik, performans, üretim ve uygunluk, TSE, Ankara
  2. TS 802:2016 — Beton Tasarım Kuralları, TSE, Ankara
  3. TS 9967 — Beton Yapım, Döküm ve Bakım Kuralları (Yerinde Beton), TSE, Ankara
  4. TS EN 13670:2010 — Beton Yapıların İnşası, TSE, Ankara
  5. TS 1248 — Anormal Hava Şartlarında Beton Yapım, Döküm ve Bakım Kuralları, TSE, Ankara
  6. TS 500:2000 — Betonarme Yapıların Tasarım ve Yapım Kuralları, TSE, Ankara
  7. TBDY 2018 — Türkiye Bina Deprem Yönetmeliği, Çevre ve Şehircilik Bakanlığı, Ankara
  8. ACI 305R-20 — Guide to Hot Weather Concreting, American Concrete Institute
  9. ASTM C1074-19 — Standard Practice for Estimating Concrete Strength by the Maturity Method
  10. 4708 Sayılı Yapı Denetimi Hakkında Kanun Tebliği (RG: 18.12.2018, Sayı: 30629)
  11. Tebliğ Değişikliği (RG: 22.02.2024, Sayı: 32468)
  12. THBB Akademi — Teknik Bülten No. 9: Kuruma Büzülmesi Mekanizması
  13. KGM Karayolları Teknik Şartnamesi — Don derinliği bölge haritası
  14. Abrams, D.A. (1918) — Design of Concrete Mixtures, Structural Materials Research Laboratory, Bulletin No. 1
  15. DSİ Teknik Raporu (2015) — Beton Yapıların Yerindeki Basınç Dayanımı

İlgili Hesaplama Araçları

Bu konuyla ilgili ücretsiz mühendislik hesaplama araçlarımızla ön tasarım ve kontrol yapabilirsiniz:

Önemli Mühendislik Uyarısı: Bu içerik yalnızca bilgilendirme amaçlıdır; nihai tasarım, hesap ve uygulama kararları, güncel yönetmelikler ile proje koşulları çerçevesinde yetkili bir inşaat mühendisinin denetiminde alınmalıdır. Sayısal örnekler ve formüller genel mühendislik pratiğini yansıtır; her projenin kendine özgü zemin, yük ve çevre koşulları proje müellifince ayrıca değerlendirilmelidir.

Beton Döküm ve Kür Hataları — Sıkça Sorulan Sorular

Soğuk derz (cold joint) neden oluşur ve yapısal sonucu nedir?

Beton dökümü kesintiye uğrayıp önceki tabaka priz aldıktan sonra yeni beton dökülünce soğuk derz oluşur. Bu yüzeyde kayma ve çekme dayanımı neredeyse sıfıra iner; deprem yükü altında monolitik davranış bozularak göçme mekanizması tetiklenebilir.

Su/çimento (W/C) oranını 0,45'ten 0,60'a yükseltmek basınç dayanımını ne kadar düşürür?

TS 802:2016 Çizelge 6'ya göre W/C = 0,45'te ~40 MPa olan karakteristik dayanım, W/C = 0,60'ta ~25 MPa'ya düşer; bu yaklaşık %37,5 kayıptır ve beton sınıfını C40/50'den C25/30'a gerileten bir etki yaratır.

Kür süresi çimento türüne ve sıcaklığa göre nasıl değişir?

CEM I Portland çimentosu için T ≥ 15°C'de tipik olarak en az 7 gün kür önerilir; puzolanik/cüruf çimentolarda (CEM III/IV) bu süre genellikle 14–28 güne çıkar. Sıcaklık 5–10°C aralığına düştüğünde süreler belirgin biçimde uzar.

Plastik büzülme çatlak riskini değerlendirmek için hangi eşik değer kullanılır?

ACI 305R-20 ve TS EN 13670:2010 esas alınan buharlaşma hızı formülünde E > 1,0 kg/(m²·h) değeri plastik büzülme çatlak riskinin yüksek olduğunu gösterir; Türkiye'nin Ege ve Güneydoğu bölgelerinde yaz koşullarında bu değer 2–3 kg/(m²·h)'e ulaşabilir.

Kalıp ne zaman sökülebilir; erken sökümün sonucu nedir?

Kolon ve kiriş yan kalıplarının 15°C üzerinde tipik olarak 2–3 gün sonra sökülmesi, döşeme altı kalıplarının ise karakteristik dayanımın en az %50'sine (serbest açıklık ≤ 6 m) ulaşılana kadar bekletilmesi önerilir. Erken söküm sehim artışı, kalıcı deformasyon ve çatlak gelişimine yol açar.

Kaynaklar, sürüm ve alıntılamaAkademik ve mesleki kullanım için atıf ayrıntılarını açın.
Yapıdan Editör Ekibi (2026). Beton Döküm ve Kür Hataları. Yapıdan — İnşaat Mühendisliği Bilgi Portalı. https://yapidan.com/kategoriler/ba/beton-dokum-kur-hatalari
Seçilen format: APA

Kaynak seçimi, standart atıfları ve güncelleme yaklaşımı için Yapıdan Kaynak Politikası’nı inceleyin.

Bu kategorideki bütün makaleler (57)
  1. BA-031B420C vs B500C Donatı Çeliği Karşılaştırması
  2. BA-009Çift Donatılı Kiriş Hesabı: Basınç Donatısı
  3. BA-042Beton Dayanıklılık Tasarımı: Çevresel Etki Sınıfları
  4. BA-030Beton Döküm ve Kür Hataları
  5. beton-karisim-hesabi-pratik-rehberBeton Karışım Hesabı: Pratik Rehber
  6. BA-018Beton Örtü Kalınlığı (Pas Payı): Ortam Sınıfına Göre Seçim
  7. BA-041Beton Rötre ve Sünme Etkileri: Uzun Dönem Davranış
  8. beton-sinifi-secimi-dayanim-gereksinimleriBeton Sınıfı Seçimi: Dayanım Gereksinimleri ve Mühendislik
  9. BA-019Beton Sınıfları ve Mekanik Özellikleri Tablosu (C20–C50)
  10. BA-040Betonarme Bodrum Perde Tasarımı — Toprak Basıncı Etkisi
  11. BA-029Betonarme Donatı Detaylandırma — Sık Yapılan Hatalar
  12. BA-004Betonarme Döşeme Tasarımı: Tek Yönlü, Çift Yönlü ve Nervürlü
  13. betonarme-doseme-turleri-ve-secim-kriterleriDöşeme Nedir? Betonarme Döşeme Türleri ve Seçimi
  14. BA-026Betonarme Kesme Formülleri: Vc, Vcr, Etriye Hesabı
  15. BA-025Betonarme Kiriş Eğilme Formülleri (TS 500 ve Eurocode 2)
  16. BA-001Betonarme Kiriş Eğilme Hesabı: Dikdörtgen Kesit
  17. BA-002Betonarme Kiriş Kesme Hesabı ve Etriye Tasarımı
  18. BA-027Betonarme Kiriş Tasarımı Kontrol Listesi
  19. BA-003Betonarme Kolon Hesabı: Eksenel Yük ve Çift Eksenli
  20. BA-028Betonarme Kolon Tasarımı Kontrol Listesi
  21. BA-006Betonarme Merdiven Hesabı — Kollu Merdiven Tasarımı
  22. BA-005Betonarme Perde Duvar Tasarımı — TBDY 2018 Koşulları
  23. BA-046Betonarme Silindirik Depo: Halka Kuvveti ve Çatlak
  24. BA-011Çatlak Genişliği Kontrolü — TS 500 ve Eurocode 2
  25. BA-013Derin Kiriş (Yüksek Kiriş) Tasarımı
  26. dikdortgen-kesit-moment-kapasitesi-hesaplayiciDikdörtgen Kesit Moment Kapasitesi Hesaplayıcı
  27. BA-020Donatı Çeliği Ağırlık ve Kesit Özellikleri Tablosu (Ø8–Ø32)
  28. BA-022Donatı Detaylandırma: Bindirme, Filiz Boyu ve Kanca
  29. BA-024Döşeme Moment Katsayıları Tablosu (Sürekli Döşeme)
  30. BA-043Düşey Yük Analizi: Kiriş Süreklilik Etkisi
  31. BA-039İki Doğrultulu Döşeme Eşdeğer Çerçeve Yöntemi
  32. BA-010Kiriş Burulma Hesabı (TS 500 Bölüm 8.2)
  33. BA-036Kiriş Eğilme Hesabı Öncesi Rehber
  34. BA-007Kiriş-Kolon Birleşim Bölgesi — TBDY 2018 Kesme Kontrolü
  35. BA-038Kiriş Plastik Mafsal Analizi: Doğrusal Olmayan Davranış
  36. kirislerde-kesme-kuvveti-tasarimi-ts-500Kiriş Kesme Kuvveti Tasarımı: TS 500'e Göre Kapsamlı Rehber
  37. BA-012Kısa ve Uzun Dönem Sehim Hesabı — TS 500 Bölüm 13
  38. BA-016Kolon Etkileşim Diyagramı Çizimi ve Yorumu
  39. BA-037Kolon Hesabı Öncesi Rehber
  40. kolon-kiris-bilesim-bolgesi-tasarimi-tbdy-2018Kolon-Kiriş Birleşim Bölgesi Tasarımı: TBDY 2018 Yaklaşımı
  41. BA-014Konsol Kiriş (Corbel / Bracket) Tasarımı
  42. BA-017Mantar Döşeme Nedir? Zımbalama Kontrolü
  43. BA-023Donatı Oranları Tablosu: Kirişte ρ ≤ 0,02, Perdede ≥ 0,0025
  44. BA-015Narin Kolon Hesabı — Narinlik Etkisi ve Moment Büyütme
  45. perde-duvar-tasarimi-ve-hesap-ornekleriPerde Duvar Tasarımı ve Hesap Örnekleri
  46. BA-045Prefabrik Betonarme Yapı Tasarım Esasları
  47. BA-048Süneklik Kavramı ve Süneklik Oranı Hesabı
  48. BA-008T-Kesit Kiriş Eğilme Hesabı (Tablalı Kiriş)
  49. BA-021Tasarım Dayanımları Hesaplama: fcd, fctd, fyd
  50. BA-033TBDY 2018 Bölüm 7 — Betonarme Bina Taşıyıcı Sistemlerinin
  51. BA-032Tek Yönlü ve Çift Yönlü Döşeme Karşılaştırması
  52. BA-044Temel-Kolon Birleşim Detayı: Soket ve Goblet Tipi
  53. BA-034TS 500 Bölüm 7 — Eğilme Hesabı Yönetmelik Özeti
  54. BA-035TS 500 Bölüm 8 — Kesme Hesabı Yönetmelik Özeti
  55. BA-050TS EN 1992 (Eurocode 2) Genel Yapı Özeti
  56. BA-047Bina Güçlendirme Nasıl Yapılır? Yöntemler ve Süreç
  57. BA-049Yüzme Havuzu Tasarımı: Hidrostatik Yük ve Çatlak Kontrolü

Bu konuda sorunuz mu var?

Meslektaşlarınıza sorun; okumak ve sormak ücretsiz.

Toplulukta bu konu

Sorular yükleniyor…
