Beton Kür Yöntemleri ve Süreleri

Islak kür, örtü ve kür bileşiğinin seçimi; sıcaklık ve nem takibi, dayanım gelişimi ve kalıp alma kararının birbirinden ayrılması.

Dayanak TS EN 206:2021 · TS EN 1992-1-1:2012Hazırlayan Yapıdan Editör EkibiGüncelleme Okuma 8 dk

Nasıl kontrol edildi?Yapıdan Editör Ekibi · Editoryal kaynak kontrolünde · Editoryal kaynak kontrolü kaydı var
Hazırlayan
Yapıdan Editör Ekibi
Teknik/Editoryal kontrol
Editoryal kaynak kontrolü
İçerik sürümü
3.0
Kaynak durumu
Editoryal kaynak kontrolü kaydı var

Sorumluluk/kapsam: Bu içerik genel bilgilendirme ve editoryal kaynak kontrolü amacıyla hazırlanır; proje, saha veya uygulama kararı için yetkili mühendis/kurum değerlendirmesinin yerine geçmez.

Hızlı cevap

Beton kürü, yerleştirme sonrasında betonun nemini ve sıcaklık koşullarını koruma işlemidir. Yöntem ve süre; karışımın dayanım gelişimi, yüzey koşulları ve proje şartnamesiyle belirlenir. Kürün bitmesi, kalıp sökme veya yükleme izni anlamına gelmez.

Özet

Beton kürü, yerleştirme sonrasında betonun nemini ve sıcaklık koşullarını koruma işlemidir. Yöntem ve süre; karışımın dayanım gelişimi, yüzey koşulları ve proje şartnamesiyle belirlenir. Kürün bitmesi, kalıp sökme veya yükleme izni anlamına gelmez.

Bu rehber, THBB'nin Hazır Betonun Siparişi Rehberi ile aşağıda bağlantısı verilen TS 500:2000 nüshasındaki bakım ve kalıp alma hükümlerine dayanır. TS EN 13670 ve TS 1248'in güncel lisanslı metinleri burada bütünüyle karşılaştırılmadığı için bu standartlara aitmiş gibi bir minimum gün tablosu verilmemiştir. Sayısal örnekler ölçüm veya proje kabulü yerine geçmez.

1. Kürün Amacı

THBB — zamanında ve yeterli kür: Erken su kaybı hidratasyonu yavaşlatabilir veya durdurabilir; beklenen dayanım, yüzey kalitesi ve dayanıklılık olumsuz etkilenebilir. Yöntem, betonun özellikleri ve çevre koşulları dikkate alınarak seçilir. Kaynak: THBB rehberi, PDF s. 27–28.

Kür planında beton elemanı ve karışım kodu, uygulama yöntemi, başlangıç zamanı, nem ve sıcaklık izleme biçimi, kesintiler ve bitiş ölçütü belirtilmelidir. Bu kayıt düzeni, uygulamanın izlenmesini sağlar; tek başına teknik kabul belgesi değildir.

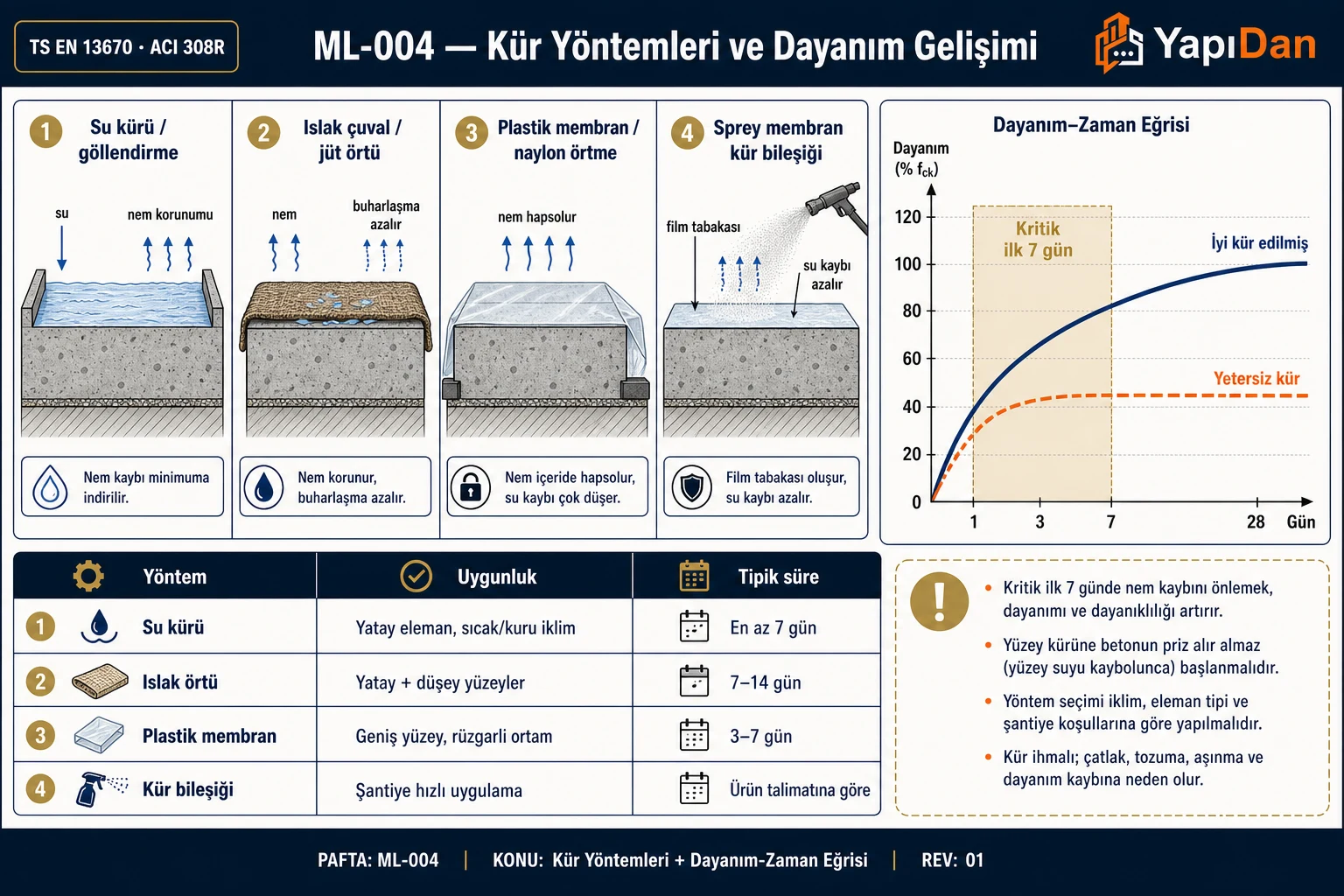

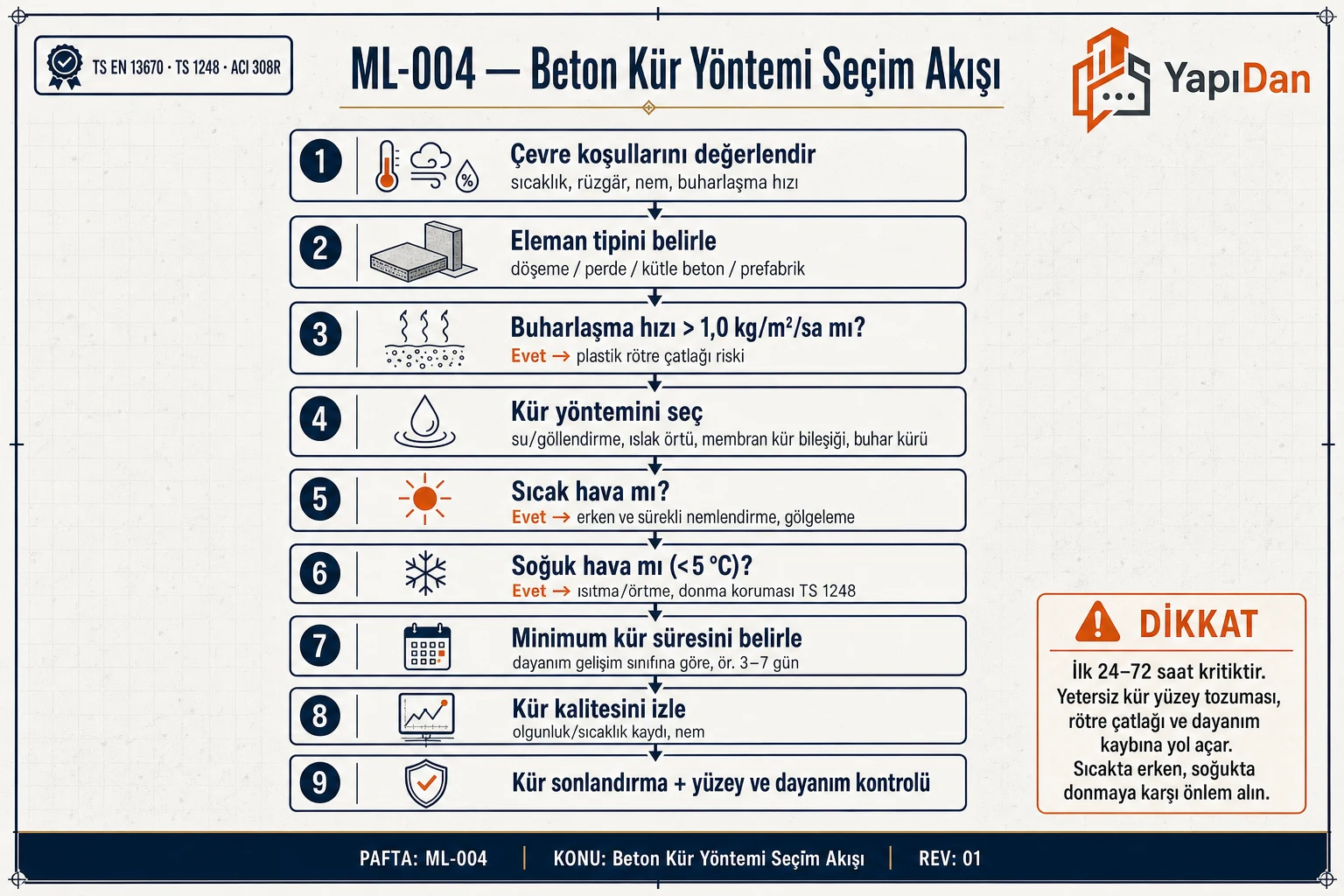

2. Kür Yöntemleri

THBB — yöntem seçimi: Rehber; su ile kür, kimyasal kür bileşikleri ve su geçirmez örtüleri uygun yöntem seçenekleri arasında sayar. Seçim betonun özellikleri ve çevre koşullarıyla birlikte yapılır. Kaynak: THBB rehberi, PDF s. 27–28.

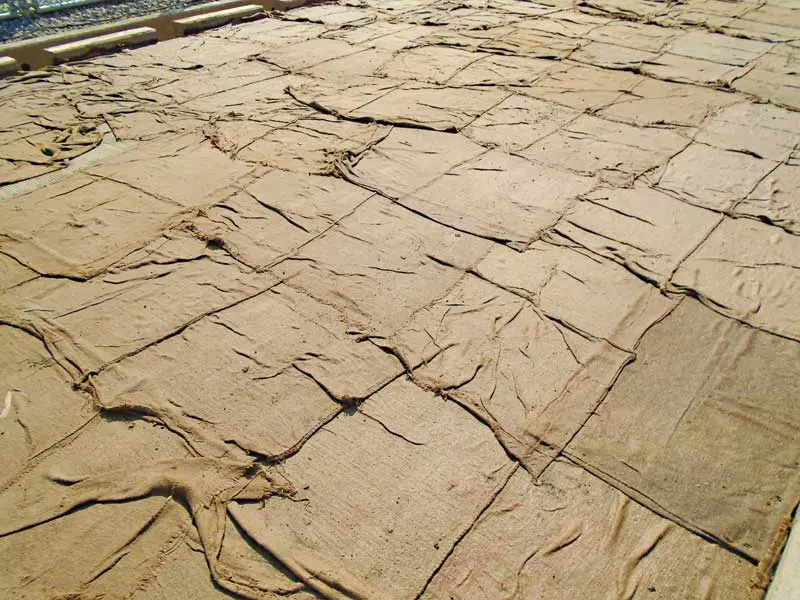

2.1 Islak / Su Kürü

Yüzeyin ıslak kalmasını sağlayan su uygulaması veya nemli örtü kullanılabilir. Uygulama planı; suyun uygunluğunu, yüzeye zarar vermeden başlanmasını, suyun sürekliliğini ve yüzeyin kuruyup yeniden ıslanmasına karşı kontrolü kapsamalıdır.

THBB — süreklilik: Sıcak hava bölümünde sabah-akşam sulamanın etkili olduğu söylenemeyeceği ve özellikle ilk 7 gün yapı elemanının sürekli ıslak kalması gerektiği belirtilir. Bu, rehberin sıcak hava uygulama açıklamasıdır; her karışım ve her sıcaklık için ortak bir standart kür bitiş şartı değildir. Kaynak: THBB rehberi, PDF s. 30.

2.2 Örtü Kürü (Sealing Cure)

Su geçirmez örtüyle nem kaybı sınırlandırılabilir. Örtülerin birleşimleri, kenarları, yüzeyle teması ve rüzgâr altında yerinde kalması kontrol edilmelidir. Kalınlık, bindirme veya sabitleme ölçüsü ürün/proje belgesiyle seçilir; bu rehberde bütün örtülere ortak bir sayı verilmez.

2.3 Kimyasal Kür (Kür Bileşiği / Curing Compound)

Kür bileşiğinin teknik föyünde en az şu bilgiler aranır:

  • Kullanılabileceği yüzey ve uygulama koşulları.
  • Yüzeyin hazırlanması, uygulama zamanı, sarfiyatı ve kat sayısı.
  • Su tutma performansının hangi deney yöntemiyle beyan edildiği.
  • Daha sonra yapılacak boya, kaplama, şap veya aderans gerektiren işlemle uyumu.
  • Depolama, iş güvenliği ve gerektiğinde uzaklaştırma yöntemi.

Sarfiyat ve uygulama zamanı üretici belgesinden ve proje şartnamesinden alınır. Belgesi incelenmeyen bir ürün için ortak bir su kaybı yüzdesi, 30–60 dakika aralığı veya litre/m² değeri önerilmez. Su tutma deneyinin sonucu, betonun aynı oranda dayanım kazanacağı anlamına gelmez.

2.4 Buhar Kürü (Steam Curing)

Buhar veya ısı uygulanan kür, tesisin üretim ve kalite planı kapsamında değerlendirilmelidir. Bekletme, ısıtma, sıcaklıkta tutma ve soğutma aşamaları karışım ve ürüne göre belirlenir. Burada doğrulanmış bir üretim çevrimi bulunmadığından ortak sıcaklık, ısıtma hızı veya saat sınırı verilmez. Bir fabrika çevrimi doğrudan şantiyedeki yerinde dökme betona taşınamaz.

3. Minimum Kür Süreleri: Karar İçin Gerekli Veriler

Süre seçiminde yalnız çimento adı veya dış hava sıcaklığı yeterli değildir. İlgili uygulama standardı, proje şartnamesi, betonun dayanım gelişimi, ölçülen beton sıcaklığı ve yüzey koşulları birlikte değerlendirilir.

Tüm sütunlar için yana kaydırın →
Tablo 1 — Kontrol / Kaydedilecek bilgi / Karardaki sınırı
KontrolKaydedilecek bilgiKarardaki sınırı
KarışımBeton sınıfı, karışım kodu, bağlayıcı ve teslim bilgileriÇimento adı tek başına gün sayısı vermez
SıcaklıkBetonun ölçülen sıcaklık geçmişi ve ortam koşullarıHava sıcaklığı beton sıcaklığı yerine geçmez
Kür uygulamasıBaşlangıç, yöntem, kesinti ve yeniden uygulamaTakvimde geçen süre kesintisiz kür kanıtı değildir
Dayanım gelişimiKontrol planında tanımlanan deney veya kalibre edilmiş yöntemOrtalama bir model eğrisi saha ölçümü değildir
BitişProje şartnamesindeki ölçüt ve sorumlu kontrolüKür bitişi kalıp alma veya yükleme izni değildir

Çimento/çevre sınıfından doğrudan 2–14 gün çıkaran çizelge ve 5°C'de süreyi otomatik üçle çarpan yaklaşım, ancak kapsamı ve geçerlilik koşulları gösterilen ilgili standart veya proje şartnamesiyle birlikte kullanılmalıdır.

4. Sıcak Hava Koşullarında Kür

THBB — sıcak hava uygulaması: Rehber, yüzeyin terleme suyu kaybolur kaybolmaz kurumaya karşı korunmasını ve kür işlemine başlanmasını; seçilen yöntemin etkinliğinin sürekli kontrol edilmesini anlatır. Dökümün günün daha serin saatlerinde planlanması da önlemler arasındadır. Kaynak: THBB rehberi, PDF s. 30.

Sahada beton ve hava sıcaklığı, bağıl nem, rüzgâr ve yüzey durumu birlikte izlenmelidir. Kürü başlatmak için yalnız sabit bir dakika beklemek yüzeyin durumunu göstermez. Buharlaşma hesabı kullanılıyorsa denklem, girdi birimleri ve geçerlilik koşulları ayrı belirtilmelidir; sonuçtan doğrudan basınç dayanımı kaybı çıkarılmaz.

5. Soğuk Hava Koşullarında Kür

THBB — soğuk hava ve kalıp alma: Rehber, soğuk havada kalıp sökme sürelerinin betonun dayanım kazanma hızına göre uzatılmasını ve TS 1248 çerçevesindeki önlemlerin dikkate alınmasını belirtir. Kaynak: THBB rehberi, PDF s. 30.

Betonun donmaya karşı korunması ve sıcaklık geçmişinin izlenmesi gerekir. Bir şehrin aylık ortalama hava sıcaklığı, elemanın içindeki beton sıcaklığı değildir. “En az 24 gün kür” veya “iki kat kalıp bekleme” değerlendirmesinde elemandaki beton sıcaklığı, dayanım gelişimi ve saha koşulları birlikte dikkate alınmalıdır.

5.1 Beton Olgunluk Kavramı (Maturity / Nurse–Saul Yöntemi)

Aşağıdaki ifade yalnız sıcaklık-zaman toplamasını açıklayan bir eğitim modelidir:

M=∑i(Tc,i−T0) ΔtiM=\sum_i(T_{c,i}-T_0)\,\Delta t_i

Burada Tc,iT_{c,i} her aralıkta ölçülen beton sıcaklığını, T0T_0 seçilen referans sıcaklığı, Δti\Delta t_i süreyi temsil eder. Süre saat ise MM birimi °C·saat, gün ise °C·gündür. T0=−10 °CT_0=-10\,°C her beton için geçerli sabit bir malzeme özelliği değildir.

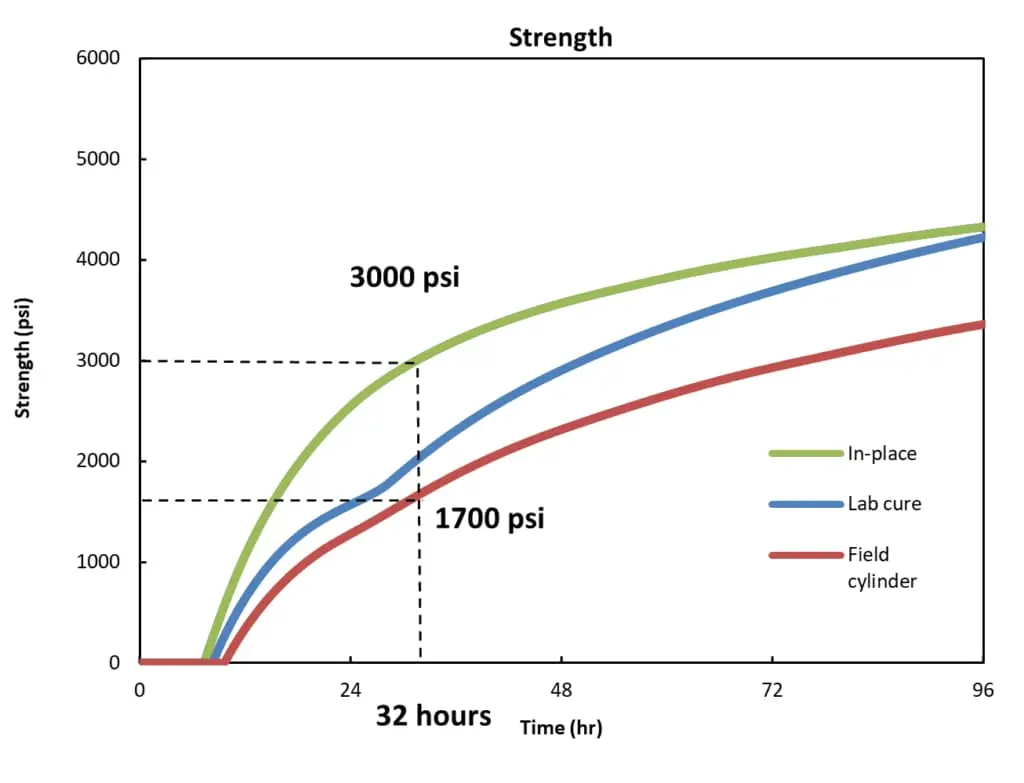

Dayanım tahmini için aynı karışıma ait kalibrasyon ve yöntemin geçerlilik koşulları gerekir. Olgunluk toplamı tek başına yeterli nem koşullarını veya don hasarı bulunmadığını kanıtlamaz. Aşağıdaki örnekte yalnız aritmetik gösterilmiştir.

6. Kalıp Sökme Süresi ile İlişki

TS 500:2000 — Madde 5.5: İncelenen nüshada, deney sonucu betonun yeterli dayanım kazandığı sorumlu şantiye şefince gösterilip kontrol (denetim) mühendisinin oluru alınmadan kalıp veya dikmenin oynatılmaması istenir. Kaynak: TS 500:2000.

TS 500:2000 — süreyi etkileyen koşullar: Kalıp alma süresi; çimento cinsi, betonun dayanım kazanma hızı, su/çimento oranı, yüklerin cinsi ve büyüklüğü ile hava koşullarına bağlıdır. Kaynak: TS 500:2000, Madde 5.5.

Bu tarihli nüshanın güncel lisanslı sürüm ve tadillerle karşılaştırılması ayrıca gerekir. Sabit bir 5 MPa değeri, 12–24 saat aralığı veya eğitim modelinin hesapladığı ortalama dayanım burada kalıp alma izni olarak kullanılamaz. Yan kalıp, taşıyıcı alt kalıp ve dikme kararları da aynı işlem değildir.

7. Örnek Problemler

Problem 1 — Varsayımsal Dayanım Eğrisinin Aritmetiği

Varsayımlar: Yalnız matematik örneği olarak s=0,25s=0{,}25, fcm,28=38f_{cm,28}=38 MPa ve aşağıdaki eğri alınsın. Bunlar belirli bir beton teslimatının ölçümü veya doğrulanmış çimento katsayısı değildir.

β(t)=exp⁡[0,25(1−28/t)],fcm(t)=38 β(t)\beta(t)=\exp\left[0{,}25\left(1-\sqrt{28/t}\right)\right],\qquad f_{cm}(t)=38\,\beta(t)
Tüm sütunlar için yana kaydırın →
Tablo 2 — Yaş t (gün) / β(t) / Varsayımsal ortalama dayanım (MPa)
Yaş t (gün)β(t)Varsayımsal ortalama dayanım (MPa)
10,342013,00
30,598222,73
70,778829,59
140,901634,26
281,000038,00

Yedi günlük sonuç , yani bu eğrinin 28 günlük ortalamasının yaklaşık %77,9'udur. Sonuç %89,5 veya 34 MPa değildir. Ortalama dayanım eğrisi, betonun karakteristik dayanımının sağlandığını veya kürün bitirilebileceğini göstermez.

Problem 2 — Ölçülmüş Sıcaklıkla Olgunluk Toplamı

Varsayımlar: Bir eğitim örneğinde beton sıcaklığı ilk 12 saatte 12°C, sonraki 12 saatte 18°C olsun. Hesap için T0=−10°CT_0=-10°C seçilsin; bu seçim sahada kullanılacak kalibrasyonun yerine geçmez.

M=(12−(−10))×12+(18−(−10))×12=600  °C⋅saat=25  °C⋅gu¨nM=(12-(-10))\times12+(18-(-10))\times12=600\;°C\cdot\text{saat}=25\;°C\cdot\text{gün}

Aynı referans sıcaklığıyla 20°C'deki aritmetik eşdeğer süre 600/(20−(−10))=20600/(20-(-10))=20 saattir. Bu sonuç 20 saat kür yeterlidir anlamına gelmez; yalnız aynı model içindeki sıcaklık-zaman toplamlarını karşılaştırır. Dayanım ve donma değerlendirmesi için karışım verileri ve saha kontrolleri ayrıca gerekir.

Problem 3 — Kür Bileşiği Sarfiyatı ve Kabulün Ayrılması

Varsayımlar: Alan A=240A=240 m²; yalnız bu eğitim hesabı için teknik föyden alındığı varsayılan sarfiyat q=0,20q=0{,}20 L/m²; tedarik payı %10 olsun. Bu değer gerçek bir ürün tavsiyesi değildir.

V=Aq=240×0,20=48  L,Vtedarik=48×1,10=52,8  LV=Aq=240\times0{,}20=48\;\text{L},\qquad V_{\text{tedarik}}=48\times1{,}10=52{,}8\;\text{L}

48 L teorik uygulama miktarı ile 52,8 L tedarik hesabı birbirinden ayrıdır. Ürünün doğrulanmış sarfiyatı, ambalaj büyüklüğü ve saha uygulama kaydı olmadan sipariş kararı verilmez. Bu hesap kür kalitesini veya beton basınç dayanımını kanıtlamaz; bir “su kaybını azaltma yüzdesi” kullanılarak MPa cinsinden dayanım türetilemez.

8. Sık Yapılan Hatalar

Tüm sütunlar için yana kaydırın →
Tablo 3 — Hata / Kontrol yaklaşımı
HataKontrol yaklaşımı
Kürü yalnız sabah-akşam sulama olarak görmekSeçilen yöntemin sürekliliğini ve yüzey durumunu izlemek
Hava sıcaklığını beton sıcaklığı yerine kullanmakBetonun sıcaklığını uygun konumlarda ölçüp kaydetmek
Çimento adından otomatik gün sayısı çıkarmakKarışımın dayanım gelişimi ve şartname ölçütlerini birlikte değerlendirmek
Su tutma oranını dayanım artışı sanmakÜrün performansı ve beton dayanımını ayrı deneylerle değerlendirmek
Kür bitişini kalıp alma izni saymakKalıp/dikme kararı için dayanım, yük ve sorumlu kontrolünü ayrıca yapmak
Eğitim hesabını saha deneyi gibi sunmakVarsayımları ve sonucu sınırlayan koşulları açık yazmak

9. Türkiye'de Bakım ve Kontrol Dayanağı

TS 500:2000 — Madde 4.2: İncelenen nüsha; betonun hazırlanması, taşınması, yerleştirilmesi, bakımı ve olgunlaştırılmasında TS 1247, TS 1248 ve/veya TS 11222'ye atıf yapar. Zararlı zemin suyu ve gazların etkisi için TS 3440 belirtilir. Kaynak: TS 500:2000.

Betonun bakımı ve olgunlaştırılmasında TS 500:2000 Madde 4.2'nin atıf yaptığı standartların projede geçerli sürümleri ve proje şartnamesi birlikte dikkate alınmalıdır.

10. Miktar ve Maliyet Kaydı

Kür yöntemi için alan, süre, işçilik, su/enerji, malzeme ve koruma düzeni ayrı ölçülür. Güncel poz numarası ve birim fiyat ancak tarihli resmî liste veya yazılı teklif üzerinden belirtilmelidir. Bu rehberde doğrulanmış güncel fiyat bulunmadığından TL/m² veya poz numarası verilmez.

Kaynaklar

  1. THBB — Hazır Betonun Siparişi Rehberi: PDF s. 27–28 kürün amacı/yöntemleri; s. 30 sıcak ve soğuk hava uygulamaları. Rehberin duyuru sayfası.
  2. TS 500:2000 — Türk Standardları Enstitüsü: Madde 4.2; Madde 5.5. Güncel baskı ve tadiller TSE'den doğrulanmalıdır.

Kaynak karşılaştırması seçili açıklamalarla sınırlıdır. Bu kayıt bağımsız mühendislik onayı veya bir projeye uygulama izni değildir.

İlgili Hesaplama Araçları

Nihai uygulama ve kalıp alma kararları, güncel proje belgeleri ve saha deneyleriyle yetkili mühendis tarafından değerlendirilmelidir.

Beton Kür Yöntemleri ve Süreleri — Sıkça Sorulan Sorular

Beton kürü ne kadar sürmelidir?

Tek bir süre bütün betonlar için geçerli değildir. Karışımın dayanım gelişimi, betonun sıcaklık geçmişi, yüzeyin maruz kalacağı etki ve proje şartnamesi değerlendirilir. THBB rehberinin sıcak hava bölümünde özellikle ilk 7 gün yüzeyin sürekli ıslak tutulması anlatılır; bu ifade bütün koşulları kapsayan bir TS EN 13670 süre tablosu değildir.

Sıcak havada kür nasıl planlanır?

Yüzeyin kuruması önlenir; terleme suyu kaybolduğunda uygun kür işlemine başlanır. THBB rehberi suyla kür, kimyasal kür malzemeleri ve su geçirmez örtüleri sayar. Sabah-akşam sulama yerine seçilen yöntemin sürekliliği ve etkinliği kontrol edilir.

Soğuk havada hava sıcaklığıyla kür süresi hesaplanabilir mi?

Hava sıcaklığı betonun ölçülmüş sıcaklığı yerine kullanılamaz. Donmaya karşı koruma, beton içi sıcaklık kaydı ve aynı karışıma ait dayanım verileri gerekir. Basit bir olgunluk hesabı tek başına kür bitişi veya kalıp alma izni vermez.

Kür bileşiği ne zaman ve ne kadar uygulanır?

Yüzey durumu, ürünün teknik föyü ve proje şartnamesi birlikte değerlendirilir. Uygulama miktarı, kat sayısı ve sonraki kaplama ile uyum ürün belgesinden alınır; her ürüne ortak sabit dakika veya litre değeri kullanılamaz.

Kür yeterliliği dayanımın sabit bir yüzdesiyle kanıtlanabilir mi?

Hayır. Kürsüz betonun her durumda aynı oranda dayanım kaybettiği varsayılamaz. Su tutma performansından doğrudan beton basınç dayanımı hesaplanamaz. Deney ve kontrol planı, beton sınıfı uygunluğu ve kalıp alma kararı ayrı değerlendirilir.

Kaynaklar, sürüm ve alıntılamaAkademik ve mesleki kullanım için atıf ayrıntılarını açın.
Yapıdan Editör Ekibi (2026). Beton Kür Yöntemleri ve Süreleri. Yapıdan — İnşaat Mühendisliği Bilgi Portalı. https://yapidan.com/kategoriler/ml/beton-kur-yontemleri-sureleri
Seçilen format: APA

Kaynak seçimi, standart atıfları ve güncelleme yaklaşımı için Yapıdan Kaynak Politikası’nı inceleyin.

Bu kategorideki bütün makaleler (18)
  1. ML-008Ahşap Yapı Malzemesi — Mekanik Özellikler ve Sınıflar
  2. ML-011Beton Alkali-Silika Reaksiyonu (ASR)
  3. ML-003Beton Basınç Dayanımı Deneyi (TS EN 12390-3)
  4. ML-002Beton Karışım Tasarımı (TS 802)
  5. ML-005Beton Katkı Maddeleri
  6. ML-004Beton Kür Yöntemleri ve Süreleri
  7. ML-009Cam ve Alüminyum Cephe Sistemleri
  8. ML-001Çimento Tipleri ve Özellikleri (CEM I-V)
  9. ML-006Donatı Çeliği Çekme Deneyi ve Süneklik Kontrolü
  10. ML-017Enerji Kimlik Belgesi Zorunlulukları
  11. ML-015Epoksi, Polyester ve Karbon Fiber (CFRP) Özellikleri
  12. ML-016Isı Yalıtımı Kalınlığı Hesaplama Aracı
  13. ML-013Kendiliğinden Yerleşen Beton (SCC) Tasarımı
  14. ML-012Lifli Beton — Çelik, Cam ve Polipropilen Lif
  15. ML-010Slump Deneyi (TS EN 12350-2)
  16. su-yalitim-malzemeleriSu Yalıtım Malzemeleri: Türleri ve Kullanım Alanları
  17. ML-007Yapısal Çelik Sınıfları: S235, S275 ve S355
  18. ML-014Yapıştırıcılar ve Ankraj Kimyasalları
