- Hakediş Tanımı ve Yasal Dayanağı
- Ara Hakediş ve Kesin Hakediş Farkı
- Düzenleme Adımları — Ara Hakediş
- Hakediş Belge Sırası
- Kontrol Süreci ve Yasal Süreler
- Revize Birim Fiyat Uygulaması
- Kesin Hakediş ve Kesin Hesap
- Sayısal Örnek — Ara Hakediş
- Örnek Problemler
- Sık Yapılan Hatalar
- Parametreler Tablosu
- Yönetmelik Referansları
Özet
Hakediş (progress payment / interim certificate), yüklenicinin tamamladığı iş karşılığında kamu idaresinden tahakkuk ettirilen ödeme belgesi ve hesap cetvelidir. Kamu yapım işlerinde hakediş düzenlenmesi; 4734 sayılı Kamu İhale Kanunu, 4735 sayılı Kamu İhale Sözleşmeleri Kanunu ve Yapım İşleri Genel Şartnamesi (YİGŞ) kapsamında kurallara tabidir. Tipik uygulamada, metraj, birim fiyat uygulaması, fiyat farkı hesabı, yasal kesintiler ve KDV dahil toplam tutar hesaplanmadan hakediş raporunun tamamlandığı kabul edilmez. Sözleşmenin ve ihale tarihinin belirlediği metin uygulanır; yüklenici başvurmazsa idarenin tek taraflı düzenleme süresi ayrıca kontrol edilir.
Kontrol mühendisi dijital araçlar ve proje belgeleriyle metraj tespiti ve hakediş belgelemesini yönetiyor. Tipik uygulamada ölçümler kontrol mühendisi eşliğinde imzalı tutanakla…
Ayrıntılı açıklamayı göster
Kontrol mühendisi dijital araçlar ve proje belgeleriyle metraj tespiti ve hakediş belgelemesini yönetiyor. Tipik uygulamada ölçümler kontrol mühendisi eşliğinde imzalı tutanakla yapılır.
Hakediş türünden metraj tutanağına, bu dönem miktarına, sözleşme birim fiyatı ve ayrıca hesaplanan fiyat farkına, kesintilere, KDV ve damga vergisine, net tutara ve…
Ayrıntılı açıklamayı göster
Hakediş türünden metraj tutanağına, bu dönem miktarına, sözleşme birim fiyatı ve ayrıca hesaplanan fiyat farkına, kesintilere, KDV ve damga vergisine, net tutara ve kontrol teşkilatı-idare onayına uzanan dokuz adım (4735 / YİGŞ).
Sözleşme birim fiyatı, sözleşme miktarı, önceki toplam ve bu dönem miktarlarıyla cetvel; bu dönem tutarına KDV eklenip damga vergisi ve diğer kesintiler düşülerek net ödenecek…
Ayrıntılı açıklamayı göster
Sözleşme birim fiyatı, sözleşme miktarı, önceki toplam ve bu dönem miktarlarıyla cetvel; bu dönem tutarına KDV eklenip damga vergisi ve diğer kesintiler düşülerek net ödenecek tutar bulunur (4735 / YİGŞ).
1. Hakediş Tanımı ve Yasal Dayanağı
Hakediş (progress payment / interim certificate), yüklenicinin belirli bir süre içinde tamamladığı iş miktarına karşılık iş sahibi tarafından yapılan ödemenin hesap cetveli ve belgesidir. Hakediş raporu; ihale veya doğrudan temin usulüyle yapılan yapım işlerinde, sözleşme hükümlerine göre yerine getirilen taahhütlerin bedellerinin ödenmesi amacıyla düzenlenir.
Yasal dayanak:
| Mevzuat | Madde / Kapsam |
|---|---|
| 4734 sayılı Kamu İhale Kanunu | Genel ihale ve hakediş esasları |
| 4735 sayılı Kamu İhale Sözleşmeleri Kanunu (KİSK) | Madde 7–13: Sözleşme unsurları, avans, teminat |
| Yapım İşleri Genel Şartnamesi (YİGŞ) | Madde 39: Ara hakediş; Madde 40: Kesin hakediş |
| 488 sayılı Damga Vergisi Kanunu | Hakediş belgelerindeki damga vergisi |
| 2013/5217 Bakanlar Kurulu Kararı | Fiyat farkı esasları; formül, endeksler |
Saha Notu: Tipik uygulamada Türkiye'deki kamu yapım işlerinde hakediş raporları Merkezî Yönetim Harcama Belgeleri Yönetmeliği Ek-3 "Yapım İşleri Hakediş Raporu (Örnek: 3)" formuna göre düzenlenmektedir. Güncel düzenlemenin kapsamındaki işlerde rapor ayın ilk beş iş günü içinde düzenlenir; başvuru yapılmazsa idare aynı ay içinde tek taraflı düzenler. İhale tarihi ve sözleşmedeki geçiş koşulları ayrıca kontrol edilir (Kamu İhale Kurumu duyurusu).
Dikkat: Özel sektör yapım sözleşmelerinde hakediş düzenleme zorunluluğu sözleşme hükümlerine bırakılmıştır; kamu ihale mevzuatı doğrudan uygulanmaz. Özel projelerde YİGŞ hükümleri ancak sözleşmeye açıkça atıfla uygulanabilir.
Metrajdan ödeme hesabına geçiş
Önce imalat ölçülür; ataşmanlar ve yeşil defter kayıtları miktarı belgelendirir. Birim fiyatlı sözleşmede dönem miktarı, birikimli miktardan önceki hakediş miktarı çıkarılarak bulunur; götürü bedelde sözleşmedeki gerçekleşme yüzdesi kullanılır.
İş bedeli, sözleşmede öngörülmüşse fiyat farkı ve işe uygulanabilen vergi, avans ile diğer kalemler ayrı gösterilir. Kesin hesapta birikimli miktarlar ve önceki ödemeler yeniden karşılaştırılır.
2. Ara Hakediş ve Kesin Hakediş Farkı
Ara hakediş ile kesin hakediş nasıl ayrılır? Tablo 2: Ara Hakediş ve Kesin Hakediş Farkı
| Kriter | Ara Hakediş | Kesin Hakediş |
|---|---|---|
| Zaman | Periyodik — her ayın ilk 5 iş günü | İşin tamamlanması / geçici kabul sonrası |
| Kapsam | O dönemde tamamlanan iş kalemleri | Tüm işin birikimli metraj ve hesapları |
| Kesinti | İşe uygulanabilen avans mahsubu, vergi ve diğer kalemler | Kalemler sözleşmeye göre tasfiye edilir |
| Düzeltme | Bir sonraki hakedişte düzeltilebilir | Kesin — itiraz süresi bağlayıcıdır |
| Ödeme | Geçici ödeme | Nihai ödeme |
| Belge | Ara Hakediş Raporu (Örnek: 3) | Kesin Hesap + Kesin Hakediş Raporu |
| İtiraz hakkı | Genel hükümlere göre (ilgili bent iptali) | Tipik olarak 15 gün (30.07.2025 değişiklikleri referansıyla) |
| Yasal dayanak | YİGŞ Md. 39 | YİGŞ Md. 40 |
Saha Notu: 16/08/2023 tarih ve 2023/DK.D-210 sayılı KİK Kararı gibi düzenlemelerle YİGŞ'deki ilgili bendin iptal edildiği literatürde belirtilmektedir. Bu nedenle yüklenicinin ara hakedişe itirazı için genellikle "itirazî kayıt" usulü zorunlu tutulmamakta, itirazlar genel hükümlere göre sürdürülebilmektedir.

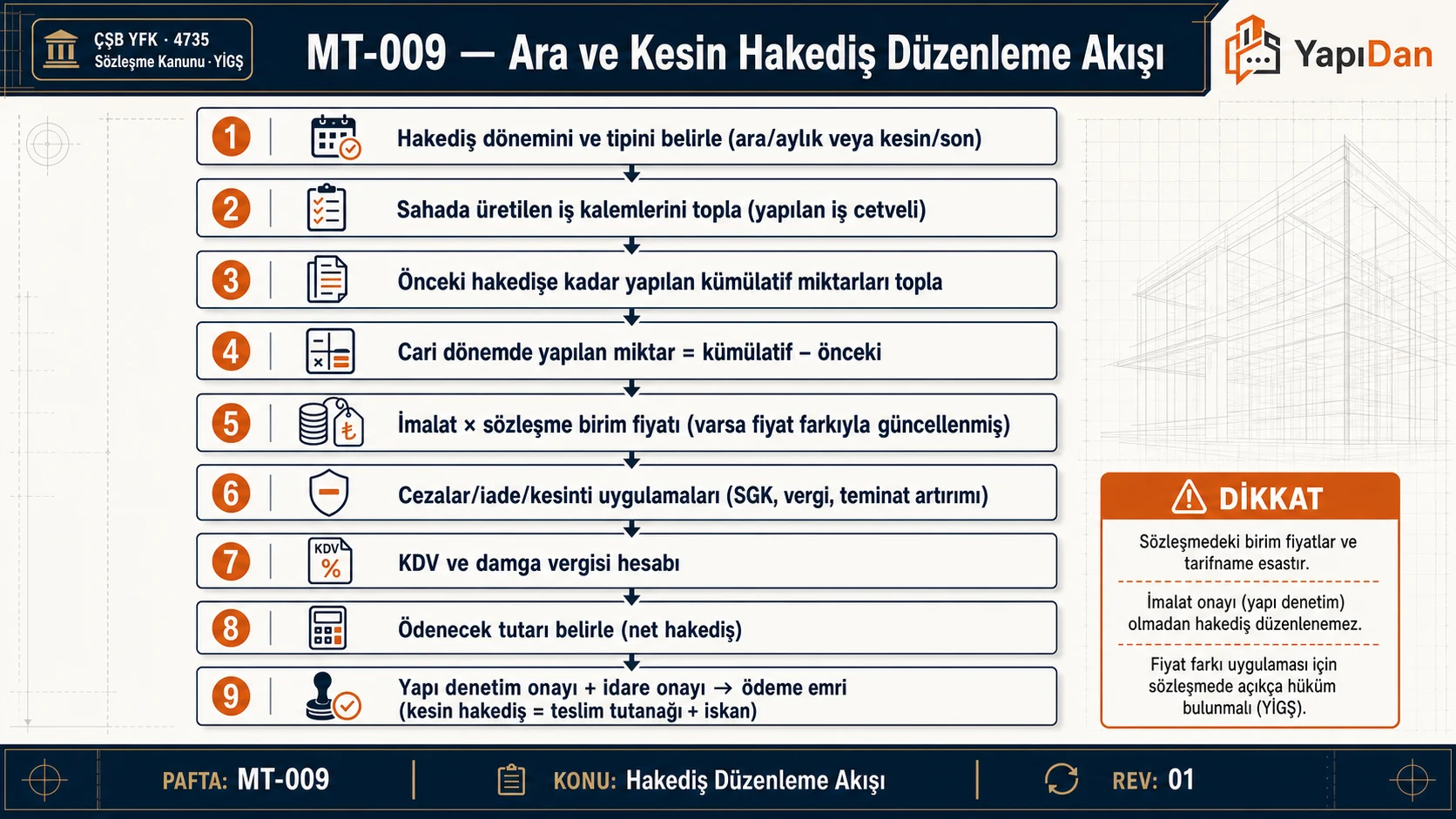

3. Düzenleme Adımları — Ara Hakediş
Ara hakediş düzenleme süreci 7 temel adımdan oluşmakta olup YİGŞ Madde 39 hükümleri çerçevesinde yürütülür:
Adım 1: Metraj Yapımı — İş Miktarı Tespiti (YİGŞ Md. 39/1)

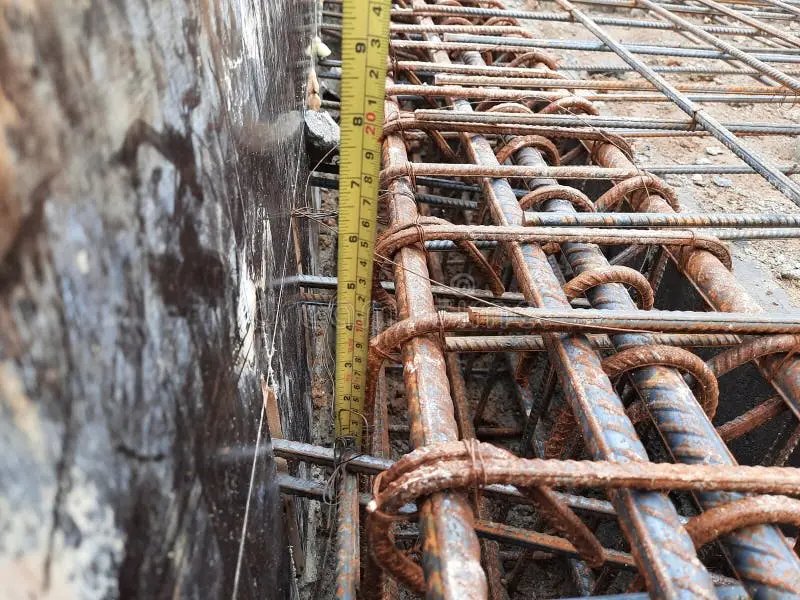

Şantiyede nervürlü çelik donatı miktarının metre ile belirlenmesi. Yaygın uygulamada ölçümler kontrol mühendisi ve yüklenici birlikte imzalı tutanakla yapılır.
Şantiyede gerçekleşen iş kalemleri, yapı denetim görevlisi (kontrol mühendisi) ile yüklenici veya vekili birlikte tutanakla tespit eder. Ölçümler projeler üzerinden ve mahallinde yapılır; şantiye koşullarında ölçüm güçlüğü yaratacak durumlarda (gömülü kalemler, beton içinde kalan demir vb.) fotoğraf ve dijital kayıt tutulması kritik önem taşır.
Metraj cetveli unsurları:
| Sütun | İçerik |
|---|---|
| Poz No | Birim fiyat tarifleriyle örtüşen pozisyon numarası |
| İş Kalemi Tanımı | Teknik şartname ve BF tarifine uygun kısa tanım |
| Birim | m³, m², ton, mt, adet, LS vb. |
| Hesap Miktarı | Boyut çarpımları ve toplam |
| Gerçekleşen Toplam | O dönem ve kümülatif miktar |
Saha Notu: Türkiye şantiyelerinde en sık ihtilaflara yol açan kalemler: beton döküm miktarı (kalıp arası net kesit yerine dıştan ölçüm), kazı hacimleri ve taş temel dolgu. Ölçümlerin proje rölöveleriyle çapraz kontrol edilmesi ve tutanağın imzalanarak dosyalanması ihtilazsız ödeme için şarttır.
Dikkat: Tipik uygulamada kamu projelerinde metraj tutanağının yetkili yapı denetim görevlisi eşliğinde imzalı olarak hazırlanması gereklidir. İmzasız tutanaklar ödeme sürecini durdurabilir ve ilerleyen dönemde hak kaybına yol açabilir.
Adım 2: Birim Fiyat Uygulaması
Her iş kalemi için o döneme ait gerçekleşen miktar, sözleşmedeki birim fiyatla çarpılır:
- = İş kalemi miktarı (sözleşmedeki birimde)
- = Sözleşmedeki teklif birim fiyatı (TL/birim)
- = İş kalemi tutarı (TL)
Saha Notu: Birim fiyat sözleşmeli kamu işlerinde poz numarası yanlışlığı sıkça rastlanan bir hata kaynağıdır. Tipik uygulamada, Bayındırlık Birim Fiyat (BBF) poz numaraları ile teklif cetvelindeki pozların tam örtüşmesi, hakedişin onaylanabilmesi için önemlidir.
Adım 3: Brüt Hakediş Toplamı
Bu aşamada önceki hakedişlerde ödenen kümülatif tutar da hesapla gösterilir; dönem brüt hakedişi o döneme ait net fark üzerinden hesaplanır (YİGŞ Md. 39/4-f).
Adım 4: Fiyat Farkı Hesabı
Sözleşmede fiyat farkı öngörülmüş ise, 2013/5217 sayılı Bakanlar Kurulu Kararı kapsamında aşağıdaki formül uygulanır:
- F
- Fiyat farkı tutarı
- TL
- Formül bağlamındaki etki veya dayanım kuvvetidir.
- An
- Hakediş tutarı
- TL
- B
- Sabit katsayı (0,90)
- Boyutsuz
- Geoteknikte genellikle temelin dar boyutudur.
- Pn
- Fiyat farkı katsayısı
- Boyutsuz
Formülde:
- = Fiyat farkı tutarı (TL)
- = Hakediş tutarı (TL) — 1"> olan avanslı işlerde hakedişte mahsup edilen avans düşüldükten sonraki tutar
- = sabit katsayısı (kârın %10'una fiyat farkı verilmez)
- = Fiyat farkı katsayısı
değeri, ihale dokümanında belirlenen ağırlık oranlarına göre şu formülle hesaplanır:
| Katsayı | Temsil Ettiği Girdi | Endeks Kaynağı |
|---|---|---|
| a | İşçilik ağırlık oranı | TÜİK TÜFE genel endeksi |
| b₁ | Metalik olmayan mineral ürünler | TÜİK Yİ-ÜFE alt endeksi |
| b₂ | Demir ve çelik ürünleri | TÜİK Yİ-ÜFE alt endeksi |
| b₃ | Akaryakıt | EPDK satış fiyatı; ilgili ürün ve uygulama ayı |
| b₄ | Diğer katı/sıvı yakıtlar | TÜİK Yİ-ÜFE alt endeksi |
| b₅ | Ağaç ve mantar ürünleri | TÜİK Yİ-ÜFE alt endeksi |
| b₆ | Diğer malzemeler | TÜİK Yİ-ÜFE alt endeksi |
| c | Makine ve ekipman amortismanı | TÜİK Yİ-ÜFE alt endeksi |
İhale dokümanındaki ağırlıkların toplamı olmalıdır. Temel endeks genel olarak ihale tarihinin bulunduğu aya, güncel endeks uygulama ayına aittir; akaryakıtta ilgili EPDK fiyatı kullanılır. Süre uzatımındaki özel durum ayrıca Esaslar Madde 9'a göre incelenir.
Katsayı örneği: Aşağıdaki ağırlık ve endeks oranları kabul edilirse bulunur. Değerler yalnız hesap örneğidir.
| Bileşen | Ağırlık | Endeks oranı | Katkı |
|---|---|---|---|
| İşçilik (a) | 0,20 | 1,12 | 0,224 |
| Metalik olmayan mineral ürünler (b₁) | 0,10 | 1,14 | 0,114 |
| Demir ve çelik ürünleri (b₂) | 0,15 | 1,18 | 0,177 |
| Akaryakıt (b₃) | 0,10 | 1,20 | 0,120 |
| Diğer yakıt (b₄) | 0,10 | 1,16 | 0,116 |
| Ağaç ve mantar ürünleri (b₅) | 0,10 | 1,10 | 0,110 |
| Diğer malzeme (b₆) | 0,15 | 1,14 | 0,171 |
| Makine ve ekipman amortismanı (c) | 0,10 | 1,14 | 0,114 |
| Toplam | 1,00 | 1,146 |
Dikkat: Tipik uygulamada 24.02.2022 tarihinde yayımlanan ve 26.03.2022 tarihinde yürürlüğe giren değişiklikle idarelerin işin niteliğine uygun ağırlık katsayılarını ihale dokümanında göstermesi gerekmektedir. Endeks veya fiyat belirlenemeyen yapım işlerinde Yİ-ÜFE Genel Endeksine göre tek katsayılı hesaplama yaygın uygulamada tercih edilmez.
Saha Notu: Avans ödenen işlerde 1"> ise hakedişten mahsup edilen avans tutarı formüldeki tutarından düşüldükten sonra fiyat farkı hesaplanır; ise avans düşülmez (4735 KİSK Fiyat Farkı Esasları Md. 6). Avans mahsup oranı, avans verme oranının %50 fazlasıdır (Tip Sözleşme Md. 13.9.1).
Adım 5: Yasal Kesintiler
| Kesinti Türü | Oran / Tutar | Matrah | Yasal Dayanak |
|---|---|---|---|
| Avans mahsubu | Sözleşmeye göre | İlgili hakediş tutarı | Sözleşme ve avans koşulları |
| Teminat işlemleri | İşin koşullarına göre | İlgili tutar | Sözleşme ve ihale dokümanı |
| Vergi kesintileri | Belgenin türüne göre | İlgili vergi matrahı | Güncel vergi mevzuatı |
| Sosyal güvenlik işlemleri | İşin koşullarına göre | İlgili bildirim ve belgeler | Güncel sosyal güvenlik mevzuatı |
Saha Notu: Damga vergisi oranı ‰9,48 (binde 9,48) 488 sayılı Kanun'a ekli (1) sayılı tabloda sabittir; her yıl yeniden değerleme oranıyla güncellenen yalnız maktu tutarlar ve bir kâğıt için üst sınırdır. Sözleşme ve hakediş belgeleri bu oranla vergilendirilir; üst sınır için güncel tebliğe bakılır (70 Seri No.lu DVK Genel Tebliği, R.G. 30.12.2024/32768 2. Mükerrer).
Dikkat: Vergi matrahı ve uygulanacak kesinti, belgenin türü ve işin koşullarıyla belirlenir. Sosyal güvenlik borcu veya ilişiksizlik kontrolü, her hakedişte otomatik bir yüzde kesildiği anlamına gelmez.
Adım 6: Net Ödeme Tutarı
Adım 7: KDV Eklenmesi
KDV matrahı yapılan işin bedelidir (); avans, teminat ve vergi kesintileri matrahı azaltmaz.
Yapım işlerinde 2025 yılı itibarıyla geçerli KDV oranı %20'dir.
Saha Notu: Yıllara sari kamu inşaat işlerinde gelir vergisi stopaj oranı 01.03.2021 tarihi itibarıyla %3'ten %5'e yükseltilmiştir. Bu kesinti aylık hakediş ödemelerinde muhtasar beyanname ile beyan edilmekte olup yüklenici tarafından iade edilebilir mahiyettedir.
Kontrol mühendisi beton basınç deney numuneleri önünde dijital kayıt yapıyor. Tipik uygulamada beton deney raporlarının hakediş dosyasına eklenmesi gereklidir.
4. Hakediş Belge Sırası
| Sıra | Belge | Zorunluluk | Açıklama |
|---|---|---|---|
| 1 | Ön Yazı (Üst Yazı) | Gerekli | Yüklenicinin talebi, dönem bilgisi |
| 2 | Metraj Cetveli | Gerekli | İş kalemleri, birim, miktar, ölçüm hesapları |
| 3 | Birim Fiyat Tablosu | Gerekli | Poz no, tanım, birim fiyat, tutar |
| 4 | Hakediş İcmali | Gerekli | Toplam, kesintiler, net tutar özeti |
| 5 | Fiyat Farkı Hesabı | Sözleşmede varsa | Pₙ katsayısı, endeksler, F tutarı |
| 6 | Tutanaklar | Gerekli | Ölçüm tutanakları, kontrol mühendisi imzalı |
| 7 | Beton Deney Raporları | Betonarme işlerde | Karot, baskı dayanımı, kür süre raporları |
| 8 | Malzeme Belgeleri | Malzeme fatura/irsaliye | CE işareti, test sertifikası |
| 9 | İş Programı Karşılaştırması | Gecikme varsa | S-eğrisi, fiili ve planlı karşılaştırma |
Saha Notu: Betonun basınç dayanım raporları, donatı test sertifikaları ve CE işareti belgelerini hakediş dosyasına eklemek; hem YİGŞ'e uyum hem de ilerleyen dönemde olası ihtilaflar için ispat belgesi niteliği taşır. Türkiye'de özellikle yüksek deprem riski nedeniyle (TBDY 2018) yapı malzemesi belgelerinin eksiksiz tutulması kritiktir.
Kontrol mühendisi betonarme temel üzerinde total station (total istasyon) ile hassas metraj tespiti yapıyor. Tipik uygulamada kesin hesap, geçici kabulden sonra 6 ay…
Ayrıntılı açıklamayı göster
Kontrol mühendisi betonarme temel üzerinde total station (total istasyon) ile hassas metraj tespiti yapıyor. Tipik uygulamada kesin hesap, geçici kabulden sonra 6 ay içinde tamamlanır.
5. Kontrol Süreci ve Yasal Süreler
| Aşama | Yasal Süre | Sorumlu | Açıklama |
|---|---|---|---|
| Geçici hakediş düzenleme | Ayın ilk beş iş günü | İdare / yüklenici | Başvuru yoksa aynı ay içinde idare tek taraflı düzenler; uygulanacak sözleşme kontrol edilir |
| Yüklenici tarafından imzalama | Eş zamanlı | Yüklenici / Vekil | İtiraz dilekçesi eklenebilir |
| Kontrol mühendisi incelemesi | Onay süresi içinde | Kontrol teşkilatı | Sözleşme ve şartnameye göre kontrol |
| İdare onayı | En çok 30 gün | İdare yetkilisi | Hakedişin imzalanıp idareye verilmesinden itibaren |
| Ödeme emri (muhasebe) | — | Muhasebe birimi | 5018 s.K. hükümlerine göre |
| Onay ve tahakkuk | İlgili sözleşme ve şartnameye göre | — | Sürelerin başlangıcı ayrıca kontrol edilir |
Dikkat: 30.07.2025 tarihli değişiklik kapsamında (01.09.2025 sonrası ihaleler için); hakediş raporu yüklenici tarafından imzalanıp idareye verildiği tarihten itibaren en geç 30 gün içinde onaylanır ve onayın ardından 30 gün içinde tahakkuka bağlanır (YİGŞ Md. 39/4-f). Geciken ödemelerde yüklenici faiz talep hakkına sahiptir.
6. Revize Birim Fiyat Uygulaması
Birim fiyat sözleşmeli yapım işlerinde herhangi bir iş kaleminin miktarında genel olarak aşağıdaki iki koşulun aynı anda gerçekleşmesi halinde revize birim fiyat uygulanması yaygındır:
- Sözleşmedeki miktara göre %20'yi aşan artış olması,
- Bu artış tutarının sözleşme bedelinin %1'ini geçmesi.
Her iki koşul sağlandığında %20'yi aşan kısım için revize birim fiyat hesaplanır:
- R
- Revize birim fiyat
- TL/birim
- Deprem ve hidrolik bağlamlarında farklı anlam taşır.
- F
- İş kaleminin sözleşme birim fiyatı
- TL/birim
- Formül bağlamındaki etki veya dayanım kuvvetidir.
- A
- İş kaleminde meydana gelen artış miktarı
- birim
- Formül bağlamındaki birim sistemiyle birlikte okunmalıdır.
- S
- Sözleşme bedeli
- TL
- Alt indis ve içerik bağlamıyla birlikte yorumlanmalıdır.
- = Sözleşme bedeli (TL)
- = İş kaleminin sözleşme birim fiyatı (TL/birim)
- = İş kaleminde meydana gelen artış miktarı (birim)
- = Revize birim fiyat (TL/birim)
| Koşul | Formül | Açıklama |
|---|---|---|
| Miktar artış oranı kontrolü | 0,20"> | = Gerçekleşen miktar, = Sözleşme miktarı |
| Tutar kontrolü | S×0,01"> | Tipik olarak artış tutarının sözleşme bedelinin %1'ini aşması beklenir |
| Üst sınır kontrolü (01.09.2025~) | Resmi analiz ile %25 kâr dahil fiyat | Analiz fiyatı aşılamaz (Tip Sözl. Md. 28.2.2) |
Saha Notu: Türkiye'de enflasyon dönemlerinde yükleniciler yüksek birim fiyatlı kalemlerde kasıtlı miktar artışına gitme eğilimi gösterebilmektedir. İdare kontrol mühendisleri bu pozlar için revize birim fiyat hesaplama zorunluluğunu titizlikle takip etmelidir; aksi halde Sayıştay denetiminde kamu zararı tespiti doğabilir.
7. Kesin Hakediş ve Kesin Hesap
Kesin hakediş, işin geçici kabulünün yapılmasının ardından, tüm iş kalemlerinin nihai metrajı ve hesapları esas alınarak düzenlenen son hakedişdir.
Kesin hesap süreci (YİGŞ Md. 40):
- Geçici kabul sonrası en geç 6 ay içinde kesin metraj ve hesaplar idarece onaylı biçimde teslim edilir.
- Kesin hesapta önceki ara hakedişlerdeki rakamlara itibar edilmez; kesin metraj ve hesaplar esas alınır.
- Yüklenicinin veya vekilinin kesin hesap yapılırken işyerinde bulunması gereklidir.
- İdarece incelemede yapılabilecek değişikliklere karşı yüklenicinin 15 gün içinde itiraz hakkı vardır (YİGŞ Md. 40/9 — 30.07.2025 değişikliği).
| Aşama | Süre | Sorumlu |
|---|---|---|
| Kesin metraj tamamlanması | Geçici kabulden itibaren 6 ay | Yapı denetim görevlisi + yüklenici |
| Yükleniciye inceleme için tebliğ | 60 gün (Md. 40/1-d) | İdare |
| Yüklenici itirazı | 15 gün | Yüklenici |
| İdare kesin onayı | — | İdare |
| Kesin teminat iadesi | Kesin kabul + tüm hakların tasfiyesi | İdare |
Kontrol mühendisi kesin metraj için proje planlarını inceliyor. Türkiye'de kesin hesap sürecinde en yaygın ihtilaf konuları kazı hacimleri, beton sınıfı…
Ayrıntılı açıklamayı göster
Kontrol mühendisi kesin metraj için proje planlarını inceliyor. Türkiye'de kesin hesap sürecinde en yaygın ihtilaf konuları kazı hacimleri, beton sınıfı yükseltme talepleri ve fiyat farkı endeks dönemleridir.
Saha Notu: Türkiye'de kesin hesap sürecinde en yaygın ihtilaf konuları; kazı hacimleri, beton sınıfı yükseltme talepleri ve fiyat farkı endeks dönemleridir. Bu nedenle ara hakedişlerden itibaren metraj tutanaklarının imzalı ve tarihlendirilerek arşivlenmesi, nihai uzlaşmazlıkta belirleyici olmaktadır.

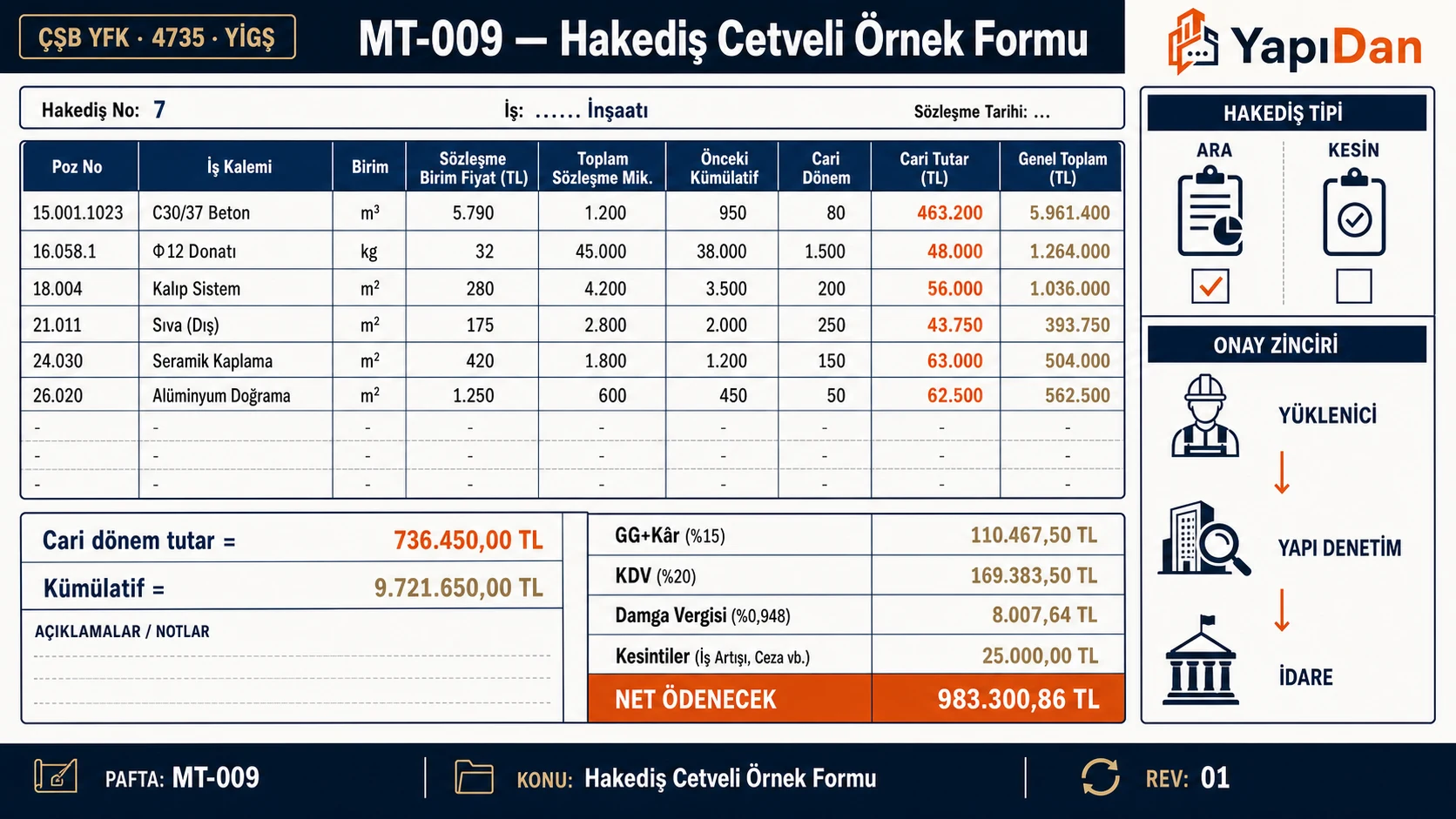

8. Sayısal Örnek — Ara Hakediş Hesabı
Örnek varsayımı: Aşağıdaki birim fiyatlar, endeksler ve A/B kesintileri yalnız aritmetik gösterim içindir. Kesinti yüzdeleri veya fiyatlar genel bir yasal oran ya da güncel piyasa fiyatı değildir.
Veriler
Proje türü: Kamu betonarme inşaat projesi, dönemin tamamlanan iş kalemleri (3 kalem):
| Poz No | İş Kalemi | Birim | Gerçekleşen Miktar | BF (TL/birim) | Tutar (TL) |
|---|---|---|---|---|---|
| 27.001/1 | C30/37 beton dökme (kolon) | m³ | 245,60 | 4.200 | 1.031.520 |
| 27.002 | Nervürlü çelik B420C | ton | 32,40 | 42.000 | 1.360.800 |
| 27.003 | Çelik kalıp imalat+montaj | m² | 1.240,00 | 850 | 1.054.000 |
| 3.446.320 |
Adım 1 — Fiyat Farkı Hesabı
İhale ayındaki temel değerler ile uygulama ayındaki güncel değerlerin her girdi için sırasıyla 520 ve 598 olduğu varsayılmıştır. Bu sayılar gerçek endeks değildir; ağırlıklar toplamı 1,00 alınır.
1"> olduğundan 516.948 TL avans mahsubu fiyat farkı matrahından düşülür:
Adım 2 — Ara Toplam
Adım 3 — Kesintiler
| Kesinti Türü | Oran | Matrah | Tutar (TL) |
|---|---|---|---|
| Avans mahsubu | %15 | 516.948 | |
| Örnek kesinti A | %6 | 206.779,20 | |
| Örnek kesinti B | %5 | 172.316 | |
| Damga vergisi | ‰9,48 | 36.420,12 | |
| Toplam kesinti | 932.463,32 |
Adım 4 — Net Hakediş ve KDV
9. Örnek Problemler
Problem 1 — Kolay
Veriler:
- İş kalemi: Beton döküm (C25/30) — m³
- Gerçekleşen miktar: Q = 180,00 m³
- Sözleşme birim fiyatı: BF = 3.800 TL/m³
- Fiyat farkı yok (sözleşmede öngörülmemiş)
- Avans kesintisi: %10 (mahsup %15)
- Örnek kesinti A: %6
- Örnek kesinti B: %5
- Damga vergisi: ‰9,48
- KDV: %20
İstenen: Bu iş kalemi için net ödeme tutarı (KDV dahil) nedir?
Çözüm:
Adım 1 — Brüt tutar:
Adım 2 — Fiyat farkı yok,
Adım 3 — Kesintiler:
| Kesinti | Oran | Tutar (TL) |
|---|---|---|
| Avans mahsubu (%10 × %150) | %15 | 102.600 |
| Örnek kesinti A | %6 | 41.040 |
| Örnek kesinti B | %5 | 34.200 |
| Damga vergisi (‰9,48 × 684.000) | — | 6.484 |
| Toplam | 184.324 |
Adım 4 — Net tutar:
Adım 5 — KDV dahil:
Sonuç: Tek kalem hakediş ödemesi 636.476 TL (KDV dahil)
Kontrol: Bu örnekteki kesintilerin toplamı brüt tutarın yaklaşık %27’sidir; bu sonuç başka bir işe genellenmez.
Problem 2 — Orta
Veriler:
- Sözleşme bedeli: S = 25.000.000 TL
- Bir iş kaleminin sözleşme miktarı: B = 500 m³
- Sözleşme birim fiyatı: F = 12.000 TL/m³
- Gerçekleşen toplam miktar (birikimli): = 680 m³
- İhale tarihinin bulunduğu ay için varsayımsal temel endeks: = 3.500
- Uygulama ayı Yİ-ÜFE: = 4.200
- B katsayısı: 0,90
- Örnek kabulü: fiyat farkı esaslarında yalnız diğer malzeme ağırlığı ; diğer ağırlıklar sıfır ve avans yoktur.
İstenen: Bu kalem için revize birim fiyat uygulanıp uygulanmayacağını belirleyin; uygulanacaksa revize birim fiyatı ve o kalemin hakediş tutarını hesaplayın.
Çözüm:
Adım 1 — Miktar artış kontrolü:
%20✓">Adım 2 — Tutar artış kontrolü:
- S
- Sözleşme bedeli
- TL
- Alt indis ve içerik bağlamıyla birlikte yorumlanmalıdır.
Her iki koşul sağlandı — Revize birim fiyat uygulanır.
Adım 3 — Revize birim fiyat:
Adım 4 — Fiyat farkı katsayısı:
Adım 5 — Brüt hakediş tutarı:
- Sözleşme miktarı × 1,20 = 500 × 1,20 = 600 m³ → F = 12.000 TL/m³
- Aşan kısım = 680 − 600 = 80 m³ → R = 10.963,20 TL/m³
Sonuç: Bu kalemin ara toplam tutarı 9.530.926 TL; revize birim fiyat uygulanmasaydı 680 × 12.000 = 8.160.000 TL olacaktı.
Kontrol: R < F (10.963 < 12.000) — revize fiyat sözleşme fiyatından düşük; bu beklenen sonuçla uyumlu.
Problem 3 — Zor
Veriler:
- Sözleşme türü: Anahtar teslim götürü bedel
- Sözleşme bedeli: 40.000.000 TL
- Verilen avans: %10 → 4.000.000 TL
- Avans mahsup oranı: %15 (10 × 1,5 — Tip Sözleşme Md. 13.9.1)
- Uygulama ayı hakediş tutarı: = 6.000.000 TL
- Bu hakedişte mahsup edilen avans: 6.000.000 × 0,15 = 900.000 TL
- İhale tarihi 15.03.2024; sözleşme tarihi 20.04.2024; süre uzatımı yok. İhale ayına ait varsayımsal temel endeks: = 3.000
- Güncel Yİ-ÜFE (uygulama ayı): = 4.500
- B = 0,90
- Uygulama: 2013/5217 sayılı esaslar; örnekte yalnız diğer malzeme ağırlığı , diğer ağırlıklar sıfırdır.
İstenen: Avans ödenen işlerde fiyat farkı nasıl hesaplanır; doğru F tutarı ve avans mahsubu göz ardı edilmesinin yol açacağı fazla ödeme miktarı nedir?
Çözüm:
Adım 1 — Fiyat farkı katsayısı:
Adım 2 — Avans ödenen işlerde fiyat farkı matrahı:
Avans ödenen işlerde, fiyat farkı formülündeki tutarından mahsup edilen avans düşülür:
Not: 'nin 1'den büyük olması halinde avans mahsup tutarı düşülür. (deflasyon) durumunda 'den avans düşülmez (Fiyat Farkı Esasları Md. 6).
Adım 3 — Fiyat farkı hesabı (doğru):
- F
- Fiyat farkı tutarı
- TL
- Formül bağlamındaki etki veya dayanım kuvvetidir.
- An*
- Avans mahsubu düşülmüş hakediş tutarı
- TL
- B
- Sabit katsayı (0,90)
- Boyutsuz
- Geoteknikte genellikle temelin dar boyutudur.
- Pn
- Fiyat farkı katsayısı
- Boyutsuz
Adım 4 — Avans mahsubu yapılmadan (hatalı hesap):
Adım 5 — Fazla ödeme riski:
- ΔF
- Avans mahsubu yapılmamasından doğan fazla ödeme
- TL
Sonuç: Avans mahsubu dikkate alınmadan hesap yapılsaydı yükleniciye 405.000 TL fazla fiyat farkı ödenecekti. Bu durum Sayıştay denetiminde kamu zararı olarak tespit edilmekte olup söz konusu anlaşmazlık Yüksek Fen Kurulu kararında da benzer biçimde değerlendirilmiştir.
Kontrol: Sözleşme avans oranı %10, mahsup oranı %15 (avans × 1,5) — yasal çerçeveyle uyumlu (Tip Sözleşme hükümleri).
10. Sık Yapılan Hatalar
| # | Hata | Yasal Dayanak | Sonuç / Risk |
|---|---|---|---|
| 1 | İş miktarının tutanaksız tespiti | YİGŞ Md. 39/1 | İdari itiraz; ödeme reddi |
| 2 | Yanlış poz numarası kullanımı | BBF tarifleri | Ödeme reddi; düzeltme gerekliliği |
| 3 | Fiyat farkı endeksinde yanlış ay seçimi | FF Esasları Md. 8 | Hatalı fark tutarı; Sayıştay kamu zararı |
| 4 | Teminat koşullarının incelenmemesi | Sözleşme ve ihale dokümanı | Eksik teminat işlemi |
| 5 | Avans mahsubunun atlanması | Tip Sözl. Md. 13.9.1 | Kamu zararı; Sayıştay bulgusu |
| 6 | Vergi matrahı ve sosyal güvenlik işlemlerinin karıştırılması | İlgili mevzuat | Hatalı ödeme ve bildirim riski |
| 7 | Revize BF hesaplanmaması (%20 aşıldığında) | Tip Sözl. Md. 28.2.1 | Kamu zararı |
| 8 | Kesin hakedişe 15 günlük itiraz süresinin kaçırılması | YİGŞ Md. 40/9 | Hak kaybı |
| 9 | Beton deney raporlarının eksikliği | TS EN 206+A2:2021 | Kalitatif itiraz; ret riski |
11. Parametreler Tablosu
| Sembol | Parametre | Birim | Açıklama |
|---|---|---|---|
| İş kalemi miktarı | m³, m², ton, vb. | Metrajdan | |
| Birim fiyat | TL/birim | Sözleşmedeki | |
| Brüt hakediş tutarı | TL | ||
| / | Temel endeks | — | Genel kural: ihale tarihinin bulunduğu ay; süre uzatımında özel hüküm kontrol edilir |
| / | Güncel endeks | — | Uygulama ayı Yİ-ÜFE |
| Fiyat farkı katsayısı | — | (tek endeks) | |
| Fiyat farkı tutarı | TL | Enflasyon düzeltmesi | |
| Hakediş tutarı | TL | Formülde kullanılan | |
| Sabit katsayı | — | 0,90 (kâr için fark yok) | |
| Ara toplam | TL | ||
| Net tutar (KDV hariç) | TL | ||
| Nihai tutar (KDV dahil) | TL | ||
| Revize birim fiyat | TL/birim | %20 aşan kısma uygulanır | |
| Sözleşme bedeli | TL | Revize BF formülünde |
12. Yönetmelik Referansları
| Kaynak | Madde / Bölüm | Konu |
|---|---|---|
| 4734 sayılı Kamu İhale Kanunu | Genel hükümler | İhale usulleri, eşik değerler |
| 4735 sayılı Kamu İhale Sözleşmeleri Kanunu | Md. 7, 12, 13 | Sözleşme unsurları, teminat, avans |
| YİGŞ (Yapım İşleri Genel Şartnamesi) | Md. 39, 40 | Ara hakediş, kesin hesap |
| Yapım İşlerine Ait Tip Sözleşme | Md. 11, 13, 28 | Ödeme, avans, revize BF |
| 2013/5217 Bakanlar Kurulu Kararı — FF Esasları | Md. 1–12 | Fiyat farkı hesabı, endeksler |
| 488 sayılı Damga Vergisi Kanunu | Tablo I/A-1 | Hakediş damga vergisi |
| 70 Seri No.lu DVK Genel Tebliği | — | 2025 yılı damga vergisi ‰9,48 (R.G. 30.12.2024/32768) |
| Merkezi Yönetim Harcama Belgeleri Yönetmeliği | Ek-3 (Örnek: 3) | Hakediş raporu formatı |
| 5510 sayılı Sosyal Sigortalar ve Genel Sağlık Sigortası Kanunu | İlgili hükümler | Sosyal güvenlik işlemleri |
| 30.07.2025 / 32971 sayılı R.G. | YİGŞ-Tip Sözl. değişiklikleri | Hakediş süreci güncellemesi |
Bu konudaki terimi açıklığa kavuşturmak için ataşman nedir ve nasıl düzenlenir maddesini okuyabilirsiniz.
Kaynaklar
- 4734 sayılı Kamu İhale Kanunu, T.C. Resmî Gazete, 22.01.2002 tarihli, Kanun No: 4734.
- 4735 sayılı Kamu İhale Sözleşmeleri Kanunu, T.C. Resmî Gazete, 22.01.2002 tarihli, Kanun No: 4735.
- Yapım İşleri İhaleleri Uygulama Yönetmeliği ve Ekleri (Ek-7 Tip Sözleşme, Ek-8 YİGŞ), 30.07.2025 tarihli ve 32971 sayılı Resmî Gazete.
- 4734 Sayılı Kamu İhale Kanununa Göre İhale Edilen Yapım İşlerinde Uygulanacak Fiyat Farkına İlişkin Esaslar, 2013/5217 sayılı Bakanlar Kurulu Kararı; değişiklik: R.G. 24.02.2022/31760, yürürlük: 26.03.2022.
- 488 sayılı Damga Vergisi Kanunu — 70 Seri No.lu Genel Tebliğ, T.C. Resmî Gazete, 30.12.2024 tarihli, Sayı: 32768 (2. Mükerrer).
- Kamu İhale Kurumu, Kamu İhale Terimleri Sözlüğü, Kamu İhale Kurumu (kik.gov.tr)
- Yüksek Fen Kurulu Kararı — Avans Verilen İşlerde Fiyat Farkı Hesabı, Yaka Danışmanlık, 2024.
- Danıştay 13. Dairesi, Karar No: E:2023/403, K:2023/2899, 06.06.2023 (YİGŞ Md. 39/4-e iptali).
- Çevik, K. ve Öztürk, M. (2019). İnşaat Mühendisliği Uygulamaları — Metraj ve Hakediş Hesapları. İMO Yayınları, Ankara.
- Kutlu, M.A. (2021). Kamu İhale Sözleşmeleri ve Hakediş Uygulamaları, 3. Baskı. Seçkin Yayınevi, Ankara.
- ÇŞİB, 2025 Yılı Birim Fiyat Tarifleri, Çevre, Şehircilik ve İklim Değişikliği Bakanlığı (webdosya.csb.gov.tr)
İlgili Hesaplama Araçları
Bu konuyla ilgili ücretsiz mühendislik hesaplama araçlarımızla ön tasarım ve kontrol yapabilirsiniz:
Önemli Mühendislik Uyarısı: Bu içerik yalnızca bilgilendirme amaçlıdır; nihai tasarım, hesap ve uygulama kararları, güncel yönetmelikler ile proje koşulları çerçevesinde yetkili bir inşaat mühendisinin denetiminde alınmalıdır. Sayısal örnekler ve formüller genel mühendislik pratiğini yansıtır; her projenin kendine özgü zemin, yük ve çevre koşulları proje müellifince ayrıca değerlendirilmelidir.
