Metrajda Sık Yapılan Hatalar

Birim karışıklığından revize projeyle güncellememeye 12 tipik hatanın nedeni ve doğrusu; özet kontrol tablosu ile 5 katlı bina üzerinden hata maliyeti hesabı.

Dayanak ÇŞB Yapı İşleri Genel Teknik Şartnamesi (YİGŞ) 2019 · TS EN 1992-1-1 · TS 500:2000Hazırlayan Yapıdan Editör EkibiGüncelleme Okuma 11 dk

Nasıl kontrol edildi?Yapıdan Editör Ekibi · Editoryal kaynak kontrolünde · Editoryal kaynak kontrolü kaydı var
Hazırlayan
Yapıdan Editör Ekibi
Teknik/Editoryal kontrol
Editoryal kaynak kontrolü
İçerik sürümü
3.0
Kaynak durumu
Editoryal kaynak kontrolü kaydı var

Sorumluluk/kapsam: Bu içerik genel bilgilendirme ve editoryal kaynak kontrolü amacıyla hazırlanır; proje, saha veya uygulama kararı için yetkili mühendis/kurum değerlendirmesinin yerine geçmez.

Hızlı cevap

Metraj hataları proje maliyetini ciddi biçimde etkiler: fazla metraj kaynak israfına ve hakediş şişmesine, eksik metraj ise iş duraksamasına, anlaşmazlıklara ve hukuki soruna yol açar.

Metraj hataları proje maliyetini ciddi biçimde etkiler: fazla metraj kaynak israfına ve hakediş şişmesine, eksik metraj ise iş duraksamasına, anlaşmazlıklara ve hukuki soruna yol açar. Bu sayfa, sahada ve ofiste en sık karşılaşılan 12 kritik hatayı, mali etkilerini ve önlemlerini sistematik biçimde ele almaktadır.

Sarı baret ve reflektif yelek giymiş bir işçi, beton döşeme donatısı üzerinde çalışırken vinçten inen demir demetini tutuyor
Şekil 1 — Sahada Donatı Metrajı
Donatı kancaları ve bindirme boyları dahil edilmeden yapılan metraj hesabı, malzeme eksikliğine ve sahada kesim israfına yol açar. Sistematik hata kontrolü bu aşamada kritik önem taşır.

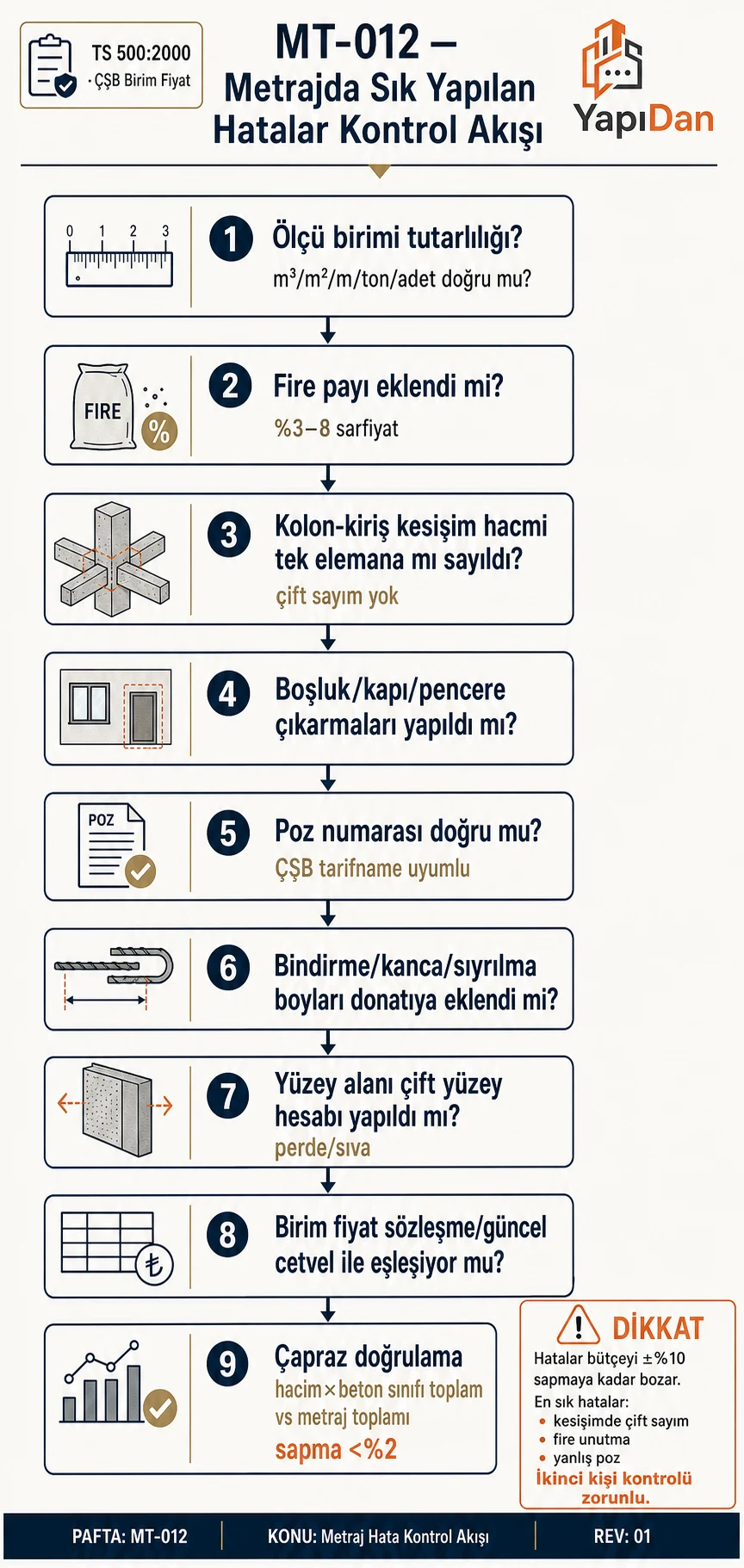

Metrajda sık yapılan hatalar kontrol akışı — 9 adım: ölçü birimi, siparişe fire (beton %2–3, donatı %3–5), kesişimde çift sayım, boşluk çıkarma, ÇŞB poz numarası, bindirme ve kanca, çift yüzey, birim fiyat eşleşmesi, çapraz doğrulama
Şekil 1.1 — Metrajda Sık Yapılan Hatalar Kontrol Akışı
Ölçü birimi tutarlılığı, sipariş miktarına fire, kesişim çift sayımı, boşluk çıkarmaları, poz numarası, bindirme ve kanca, çift yüzey ve birim fiyat eşleşmesi…
Ayrıntılı açıklamayı göster
Şekil 1.1 — Metrajda Sık Yapılan Hatalar Kontrol Akışı
Ölçü birimi tutarlılığı, sipariş miktarına fire, kesişim çift sayımı, boşluk çıkarmaları, poz numarası, bindirme ve kanca, çift yüzey ve birim fiyat eşleşmesi gibi hataların 9 adımlı kontrolü (ÇŞB Birim Fiyat).

Hata 1 — Ölçü Birimi Karışıklığı

Tanım: İş kalemi m³ olması gerekirken m² veya m olarak yazılması; ya da kg yerine ton kullanılıp dönüşüm yapılmaması.

Örnek: Beton kalemi için "m² × 0,15 m" hesabı doğru yapılmış ancak sonuç birimi m² olarak yazılmış; oysa m³ yazılması gerekiyor.

Sonuç: Birim fiyat hatalı uygulanır; gerçek maliyetin 10–100 katı sapma olabilir.

Önlem: Her iş kalemine ait birim, poz listesiyle çapraz kontrol edilmeli. Hesap kâğıdının her satırına birim mutlaka yazılmalıdır.

Hata 2 — Fire Payının Unutulması

Tanım: Hesaplanan net miktara fire eklenmemesi.

Tipik fire oranları:

Tüm sütunlar için yana kaydırın →
Tablo 1: Hata 2 — Fire Payının Unutulması
MalzemeFire Oranı
Beton%2–3
Demir donatı%3–5
Kalıp tahtası%10–15
Sıva / alçı%5–10
Seramik karo%5–8
Tuğla%3–5

Sonuç: Sipariş yetersiz kalır, şantiye durur veya ek sipariş maliyeti doğar.

Önlem: Sipariş cetvelinde her kalem için fire katsayısı açıkça belirtilmeli.

Hata 3 — Kesişim Bölgelerinde Çift Sayım

Tanım: Kolon–kiriş birleşim hacminin hem kolon hem kiriş metrajına eklenmesi.

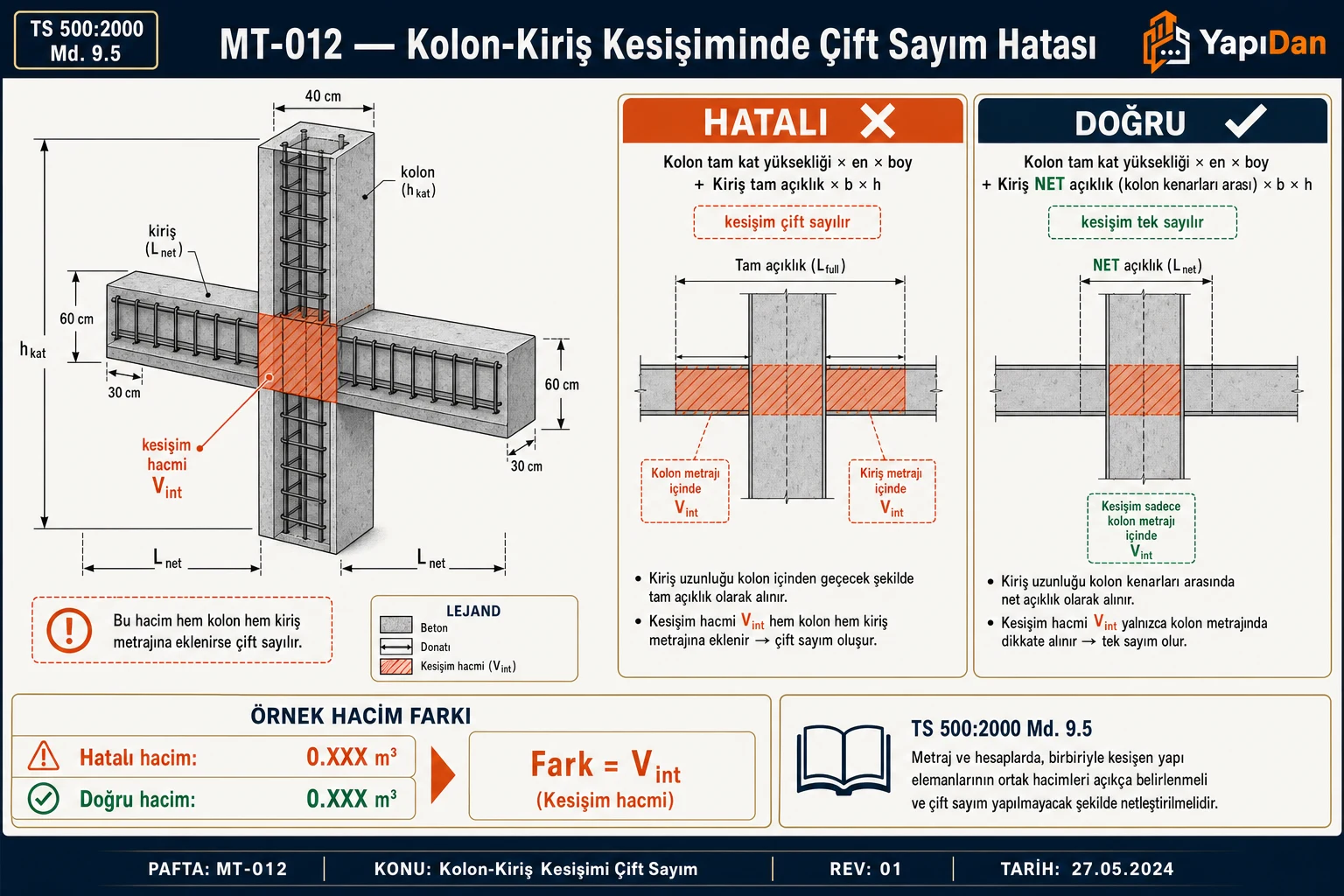

Kolon-kiriş kesişiminde çift sayım hatası: 40 cm kolon ve 30×60 cm kirişlerde taralı kesişim hacmi Vkes = 0,40 × 0,30 × 0,60 = 0,072 m³; hatalı (kiriş tam açıklık) ve doğru (kiriş net açıklık) metraj karşılaştırması
Şekil 1.2 — Kolon-Kiriş Kesişiminde Çift Sayım Hatası
Taralı kesişim hacmi hatalı yaklaşımda hem kolon hem kiriş metrajına girer; doğru yaklaşımda kiriş kolon kenarları arası net açıklıktan, kolon tam kat…
Ayrıntılı açıklamayı göster
Şekil 1.2 — Kolon-Kiriş Kesişiminde Çift Sayım Hatası
Taralı kesişim hacmi hatalı yaklaşımda hem kolon hem kiriş metrajına girer; doğru yaklaşımda kiriş kolon kenarları arası net açıklıktan, kolon tam kat yüksekliğinden ölçülür.

Örnek: 40×50 cm kolon ile 30×60 cm kiriş birleşim bölgesinin hacmi:

Vkesis\cim=0,40×0,30×0,60=0,072 m3V_{kesişim} = 0{,}40 \times 0{,}30 \times 0{,}60 = 0{,}072 \text{ m}^3
Bu formüldeki sembollerBu formülde geçen işaretler1 sembol
Vkesişim
Kolon–kiriş birleşim bölgesi hacmi
m³

Bu değer iki kez sayıldığında, 8 kolonlu ve 2 yönde kiriş olan tipik bir katta:

ΔVkat=2×8×0,072=1,15 m3 fazla metraj/kat\Delta V_{kat} = 2 \times 8 \times 0{,}072 = 1{,}15 \text{ m}^3 \text{ fazla metraj/kat}
Bu formüldeki sembollerBu formülde geçen işaretler1 sembol
ΔVkat
Kat başına fazla metraj (çift sayılan hacim)
m³

Doğru kural (YİGŞ Bölüm 6; TS 500:2000 metraj kuralı içermez):

  • Kiriş hacmi: net açıklık × b_kiriş × h_kiriş
  • Kolon hacmi: tam kat yüksekliği × A_kolon

Önlem: Standart kural bir kez seçilmeli ve tüm proje boyunca tutarlı uygulanmalıdır.

Hata 4 — Yanlış Poz Numarası Kullanımı

Tanım: Birim fiyat analizi doğru ama uygunsuz poz kodu yazılması (örneğin C20/25 yerine C25/30 pozu).

Sonuç: Hakediş reddedilebilir veya daha düşük birim fiyatlı pozla ödeme yapılır.

Önlem: Poz listesi sözleşme eki ile karşılaştırılarak onaylanmalı. Her beton sınıfı için poz numarası önceden tabloya alınmalıdır.

Hata 5 — Brüt Boyut Kullanımı

Tanım: Kat planındaki dış-dış ölçüler yerine net iç ölçüler kullanılmadan hesap yapılması.

Örnek: Döşeme: 5,00 m × 4,00 m (aks-aks) yerine kirişler çıkarılmadan brüt alan alınması.

Sonuç: Fazla metraj.

Önlem: Her elemanın net ölçüsü; kolon ve kiriş kesit boyutları çıkarılarak hesap yapılmalı.

Hata 6 — Kat Çarpanının Hatalı Uygulanması

Tanım: Birden fazla katta aynı plan tekrar edilirken kat sayısını unutmak ya da farklı katlardaki değişiklikleri atlamamak.

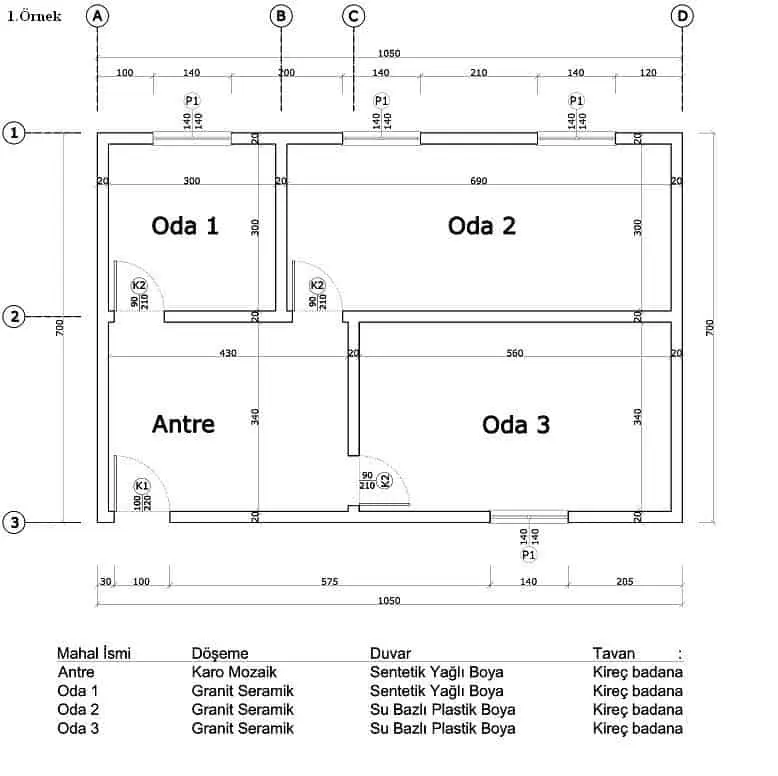

Oda 1, Oda 2, Oda 3 ve Antre içeren daire kat planı çizimi; kapı-pencere boşlukları, malzeme seçimleri ve boyutlar gösterilmiş
Şekil 3 — Kat Planı ve Mahal İsimleri
Her mahalin döşeme, duvar ve tavan malzemesi farklı olabilir. Kat planından doğrudan metraj alırken mahal bazında ayrım yapılmaması; birim fiyat uygulama hatasına yol açar.

Örnek: 5 katlı binanın yalnızca tipik kat metrajı alınıp 5 ile çarpılması; bodrum katın farklı planı görmezden gelinmesi.

Sonuç: Toplam metraj hatalı hesaplanır.

Önlem: Her kat ayrı ayrı listelenmeli; tipik kat ve atipik katlar birbirinden ayırt edilmeli.

Hata 7 — Donatı Kanca ve Bindirme Boylarını Atlama

Tanım: Çubuk uzunluğu yalnızca net açıklıkla hesaplanıp kanca, pilye ve bindirme payı eklenmemesi.

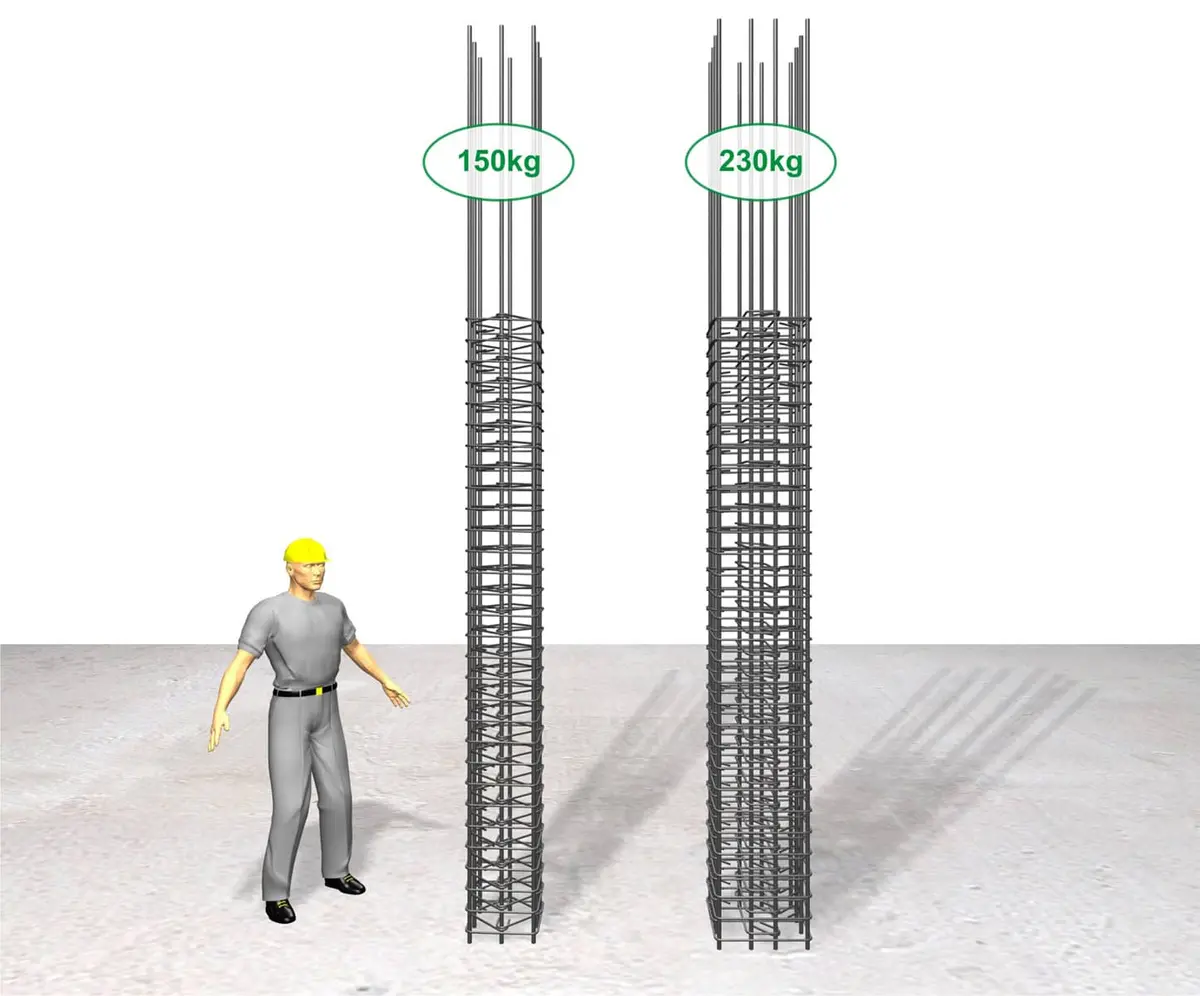

İki farklı çaplı kolon donatısı kafesi: soldaki 150 kg, sağdaki 230 kg etiketli; bir inşaat mühendisi boyutu referans için yanlarında duruyor
Şekil 4 — Farklı Donatı Miktarları Karşılaştırması
Aynı boyuttaki iki kolon donatısı arasında 80 kg fark, kanca ve bindirme paylarının dahil edilip edilmediğini gösterir. Metrajda bu farkın gözden kaçması, eksik…
Ayrıntılı açıklamayı göster
Şekil 4 — Farklı Donatı Miktarları Karşılaştırması
Aynı boyuttaki iki kolon donatısı arasında 80 kg fark, kanca ve bindirme paylarının dahil edilip edilmediğini gösterir. Metrajda bu farkın gözden kaçması, eksik sipariş ve saha kesim israfına neden olur.

Her çubuğun gerçek uzunluğu:

lgerc\cek=lnet+lbindirme+2×lkancal_{gerçek} = l_{net} + l_{bindirme} + 2 \times l_{kanca}

Sonuç: Donatı eksik sipariş edilir, sahada saha kesimi yapılır ve fire artar.

Önlem: Demir cetvelinde her çubuk için "net boy + eklentiler" ayrı kolonlarda gösterilmeli.

Hata 8 — Sıva-Boyama Hesabında Kapı/Pencere Boşluklarını Saymak

Tanım: Duvar sıvası veya boya metrajında kapı ve pencere boşluklarının alanını çıkarmayı unutmak.

Formül:

Asıva=Abru¨t−∑Abos\clukA_{sıva} = A_{brüt} - \sum A_{boşluk}

Sonuç: Fazla metraj ve aşırı malzeme siparişi.

Önlem: Her boşluk listesi oluşturulup toplam brüt alandan çıkarılmalı.

Hata 9 — Şev Payını Kazı Metrajına Dahil Etmemek

Tanım: Kazı boyutlarını temel çukuru nette alıp şev etkisini görmezden gelme.

Havadan çekim: Kırma taş deposu yanında çalışan turuncu Hitachi ekskavatör ve arka planda lastik tekerlekli kazıcı yükleyici
Şekil 5 — Kazı Çalışması ve Şev Oluşumu
Zemin cinsine bağlı şev açısı belirlenmeden kazı metrajı alındığında, gerçek kazı hacmi hesaplanan değerin çok üstüne çıkabilir. Nakliye ve dolgu maliyetlerini doğrudan etkiler.

Şevli kazı hacmi (prizma formülü):

Vs\cevli=(a+2mH)×(b+2mH)×HV_{şevli} = (a + 2mH) \times (b + 2mH) \times H

Burada mm şev oranı (yatay:düşey), HH kazı derinliğidir.

Sonuç: Gerçekte kazılacak hacim, hesaplanan hacimden fazla çıkar; nakliye bedeli artar.

Önlem: Kazı hesabı zemin cinsine uygun şev oranı eklenerek yapılmalı.

Hata 10 — Kalıp Hesabında Zemine Değen Yüzeyleri Saymak

Tanım: Temel taban yüzeyini veya zemin ile temas eden alt yüzeyleri kalıp metrajına dahil etmek.

Sonuç: Fazla poz kalemi ve hakediş şişmesi.

Önlem: Yalnızca beton ile temas eden "imal edilmiş kalıp yüzeyleri" dikkate alınabilir. Zemine oturan yüzeyler için kalıp pozu tipik olarak kullanılmaz.

Sarı ahşap kalıp sistemine oturtulan kolon donatısı kafesi 3D görünüşü; sağda kolon kesiti şeması
Şekil 6 — Kolon Kalıp Sistemi
Kolon kalıbının dört yan yüzeyi (görünen iç yüzeyler) tipik olarak kalıp metrajına dahil edilir. Temel üst yüzeyi veya zemine oturan yüzeyler kalıp metrajına genellikle eklenmez.

Hata 11 — Metraj Sırası ve Belgelemenin Yetersizliği

Tanım: Hesap kâğıdının ve tutanakların düzensiz tutulması; nereden hangi ölçünün alındığının bilinmemesi.

Sonuç: Denetimde sorgu, hakediş itirazlarında ispat güçlüğü.

Önlem: Her ölçüm; proje sayfa no, aks, kat bilgisiyle kayıt altına alınmalı; revizyon tarih ve numaraları belirtilmeli.

Hata 12 — Revize Projeyle Güncellememe

Tanım: Proje revizyonlarından sonra metrajın eski plana göre tutulması.

Sonuç: Gerçek işten farklı hesap; hem fazla hem eksik kalemlerde hata.

Önlem: Her proje revizyonu sonrası etkilenen kalemlerin metrajı güncellenmeli; proje revizyon indeksine göre takip edilmeli.

Özet Kontrol Tablosu

Tüm sütunlar için yana kaydırın →
Tablo 2: Özet Kontrol Tablosu
#Hata TürüEtkiKolay Önlem
1Birim karışıklığıYüksekPoz listesiyle karşılaştır
2Fire unutulmasıOrtaFire katsayısı tablosu
3Çift sayımOrtaStandart kural belirle
4Yanlış pozYüksekSözleşme pozu kontrol
5Brüt boyutOrtaNet ölçü kullan
6Kat çarpanıYüksekHer kat ayrı liste
7Kanca/bindirmeOrtaDemir cetveli detaylı
8Boşluk unutmaDüşükBoşluk listesi hazırla
9Şev payıOrtaŞev dahil kazı boyutu
10Zemine değen yüzeyDüşükKalıp tanımına bak
11Belgeleme eksikliğiYüksekTutanak sistemi kur
12Revize güncellememeYüksekRevizyon takip indeksi

Parametreler ve Tipik Değerler

Tüm sütunlar için yana kaydırın →
Tablo 3: Parametreler ve Tipik Değerler
ParametreSembolTipik AralıkBirim
Beton fire oranıfbetonf_{beton}2–3%
Donatı fire oranıfdonatıf_{donatı}3–5%
Kalıp tahtası fire oranıfkalıpf_{kalıp}10–15%
Sıva / alçı fire oranıfsıvaf_{sıva}5–10%
Seramik karo fire oranıfkarof_{karo}5–8%
Tuğla duvar fire oranıftug˘laf_{tuğla}3–5%
Kolon-kiriş kesişim hacmi (40×50 kolon, 30×60 kiriş)Vkesis\cimV_{kesişim}0,050–0,100m³
Kanca boyu (Ø12 nervürlü, 90°)lkancal_{kanca}5,5–6,0× çap
Bindirme boyu (C25, Ø12, TS EN 1992)lbindirmel_{bindirme}45–60× çap
Birim fiyat sapması (yanlış poz)—5–25%
Şev eğimi (kum zemin)H:V1:1–1,5:1—

Sayısal Örnek — Hata Maliyeti Hesabı

Senaryo: 5 Katlı Konut Binası

Bina verileri:

  • Tipik kat: 10,0 m × 15,0 m = 150 m² taban alanı
  • Döşeme kalınlığı: 0,20 m
  • Kolon: 8 adet, 40×50 cm, kat yüksekliği 3,0 m
  • Kiriş: 10 adet, 30×50 cm, ortalama net açıklık 4,0 m
  • C30/37 birim fiyatı: 3.500 TL/m³

Örnek A — Hata 3: Kolon–Kiriş Kesişim Çift Sayımı

Tek bir birleşim bölgesinin hacmi:

Vkesis\cim=bkolon×bkiris\c×hkiris\c=0,40×0,30×0,50=0,060 m3V_{kesişim} = b_{kolon} \times b_{kiriş} \times h_{kiriş} = 0{,}40 \times 0{,}30 \times 0{,}50 = 0{,}060 \text{ m}^3

8 kolon, 2 yönden kiriş birleşimi = 16 birleşim noktası/tipik kat:

ΔVkat=16×0,060=0,96 m3 fazla sayım/kat\Delta V_{kat} = 16 \times 0{,}060 = 0{,}96 \text{ m}^3 \text{ fazla sayım/kat}

5 katta toplam fazla sayım:

ΔVtoplam=5×0,96=4,80 m3\Delta V_{toplam} = 5 \times 0{,}96 = 4{,}80 \text{ m}^3

Parasal etki:

ΔTL=4,80×3.500=16.800 TL haksız kazanım veya kayıp\Delta TL = 4{,}80 \times 3.500 = 16.800 \text{ TL haksız kazanım veya kayıp}

Örnek B — Hata 7: Donatı Kanca ve Bindirme Boylarının Atlanması

Tipik kat döşemesi üst donatısı: Ø12, aralık 15 cm, iki yönde. Net açıklık: 5,0 m.

Bindirme boyu: 55×12 mm=660 mm=0,66 m55 \times 12 \text{ mm} = 660 \text{ mm} = 0{,}66 \text{ m}

Kanca boyu: 5,5×12=66 mm=0,066 m5{,}5 \times 12 = 66 \text{ mm} = 0{,}066 \text{ m} (her iki uç)

Gerçek uzunluk:

lgerc\cek=5,0+0,66+2×0,066=5,79 ml_{gerçek} = 5{,}0 + 0{,}66 + 2 \times 0{,}066 = 5{,}79 \text{ m}

Fark oranı:

Δ%=5,79−5,05,0×100=%15,8\Delta\% = \frac{5{,}79 - 5{,}0}{5{,}0} \times 100 = \%15{,}8

200 adet çubuk (iki yön), Ø12 birim ağırlık = 0,888 kg/m:

Δm=200×(5,79−5,0)×0,888=200×0,79×0,888=140 kg/kat\Delta m = 200 \times (5{,}79 - 5{,}0) \times 0{,}888 = 200 \times 0{,}79 \times 0{,}888 = 140 \text{ kg/kat}

5 katta toplam: Δmtoplam=700 kg\Delta m_{toplam} = 700 \text{ kg}

Piyasa fiyatı 30 TL/kg:

ΔTLdonatı=700×30=21.000 TL eksik siparis¸\Delta TL_{donatı} = 700 \times 30 = 21.000 \text{ TL eksik sipariş}

Örnek C — Hata 9: Şev Payının Kazı Metrajına Dahil Edilmemesi

Temel çukuru net boyutu: 12,0 m × 17,0 m × 2,5 m derinlik. Kum zeminde şev oranı: m=1m = 1.

Net kazı hacmi:

Vnet=12,0×17,0×2,5=510 m3V_{net} = 12{,}0 \times 17{,}0 \times 2{,}5 = 510 \text{ m}^3

Şevli kazı hacmi:

Vs\cevli=(12+2×1×2,5)×(17+2×1×2,5)×2,5=17,0×22,0×2,5=935 m3V_{şevli} = (12 + 2 \times 1 \times 2{,}5) \times (17 + 2 \times 1 \times 2{,}5) \times 2{,}5 = 17{,}0 \times 22{,}0 \times 2{,}5 = 935 \text{ m}^3

Fark:

ΔVkazı=935−510=425 m3(≈%83 fazla kazı)\Delta V_{kazı} = 935 - 510 = 425 \text{ m}^3 \quad (\approx\%83 \text{ fazla kazı})

Kazı ve nakliye birim fiyatı 250 TL/m³:

ΔTLkazı=425×250=106.250 TL hakedis¸ farkı\Delta TL_{kazı} = 425 \times 250 = 106.250 \text{ TL hakediş farkı}

Şantiye Kalite Yönetimi

Şantiyede beton dökümü yapılırken orange yelekli mühendisler tablet ile denetim yapıyor, ön planda big-bag çimentolar ve demir hasır stokları var
Şekil 7 — Şantiye Kalite Kontrol Süreci
Metraj hatalarının önlenmesi büyük ölçüde şantiye kalite yönetimiyle ilişkilidir. Beton dökümü, malzeme stoku ve donatı kontrolünün aynı anda yürütüldüğü entegre denetim,…
Ayrıntılı açıklamayı göster
Şekil 7 — Şantiye Kalite Kontrol Süreci
Metraj hatalarının önlenmesi büyük ölçüde şantiye kalite yönetimiyle ilişkilidir. Beton dökümü, malzeme stoku ve donatı kontrolünün aynı anda yürütüldüğü entegre denetim, hataları kaynağında engeller.

Metraj hatalarının büyük bölümü şantiye kalite yönetim sistemi kurulmadan önce tespit edilemez. Aşağıdaki ek pratik notlar sahada uygulanabilir önlemler içermektedir:

  1. Metraj sırasında ölçü birimini not etmemek: Hesap kâğıdına yalnızca sayısal değer yazılıp birim eklenmez; ilerleyen aşamada m² ile m³ karışır. Her satıra birim mutlaka yazılmalı.

  2. Revize proje indeksini güncel tutmamak: Proje Rev.3 gelirken metraj Rev.1'e göre tutulur. Kapı genişliği veya kolon boyutu değişikliği kümülatif hataya dönüşür. Her revizyon için "etkilenen kalemler listesi" çıkarılmalıdır.

  3. Döşeme-kiriş örtüşmesinde döşemeyi brüt alanla hesaplamak: Kirişlerin kapladığı alan (b×Lb \times L) toplam döşeme alanından düşülmezse %3–8 fazla beton metrajı oluşur.

  4. Merdiven ve rampa alanlarını düz döşeme gibi hesaplamak: Eğimli yüzey alanı plan projeksiyonundan büyüktür:

Agerc\cek=Aplancos⁡θA_{gerçek} = \frac{A_{plan}}{\cos\theta}
  1. Sıva hesabında köşe pahlama ve korniş şeritlerini unutmak: Her lineer metre köşe pahlaması ≈ 0,15 m² ek sıva alanına karşılık gelir; uzun koridorlarda fark belirgin hale gelir.

Kaynaklar ve İlgili Mevzuat

  • ÇŞB Yapı İşleri Genel Teknik Şartnamesi (YİGŞ), 2019 — iş kalemi tanımları ve birim ölçümler
  • ÇŞB Bayındırlık Birim Fiyat Tarifleri, güncel yıl baskısı — poz numarası tanımları
  • TS EN 1992-1-1 (Eurocode 2), Beton Yapıların Tasarımı, Bölüm 8 — kanca ve bindirme boyları
  • TS 500:2000, Betonarme Yapıların Tasarım ve Yapım Kuralları — donatı detaylandırma
  • Yapı Denetim Uygulama Yönetmeliği (Md. 15) — hakediş belgesi gereksinimleri
  • MT-008 — Birim Fiyat Analizi Oluşturma
  • MT-009 — Hakediş Düzenleme Rehberi
  • MT-001 — Beton Metraj Hesabı

İlgili Hesaplama Araçları

Bu konuyla ilgili ücretsiz mühendislik hesaplama araçlarımızla ön tasarım ve kontrol yapabilirsiniz:

Önemli Mühendislik Uyarısı: Bu içerik yalnızca bilgilendirme amaçlıdır; nihai tasarım, hesap ve uygulama kararları, güncel yönetmelikler ile proje koşulları çerçevesinde yetkili bir inşaat mühendisinin denetiminde alınmalıdır. Sayısal örnekler ve formüller genel mühendislik pratiğini yansıtır; her projenin kendine özgü zemin, yük ve çevre koşulları proje müellifince ayrıca değerlendirilmelidir.

Uzunlukla ölçülen işlerin birimini açıklığa kavuşturmak için metretül nedir ve nasıl hesaplanır rehberini okuyun.

Metrajda Sık Yapılan Hatalar — Sıkça Sorulan Sorular

Metrajda en sık karşılaşılan hata hangisidir?

Ölçü birimi karışıklığı ve kesişim bölgelerinde çift sayım en yaygın hatalardır. Birim yanlış yazıldığında birim fiyat hatalı uygulanır ve gerçek maliyetin 10–100 katı sapma oluşabilir.

Donatı metrajında kanca ve bindirme boyları nasıl hesaba katılmalıdır?

Her çubuğun gerçek uzunluğu; net boy, bindirme boyu ve iki uçtaki kanca boylarının toplamından oluşur. Tipik olarak Ø12 için bindirme boyu 45–60 çap, kanca boyu ise 5,5–6,0 çap uzunluğunda alınabilir.

Kolon–kiriş kesişim hacminin çift sayılmaması için hangi kural uygulanmalıdır?

Yaygın uygulamada kiriş hacmi net açıklık × kesit; kolon hacmi tam kat yüksekliği × kolon kesiti olarak alınabilir ve kesişim bölgesi yalnızca bir elemana dahil edilir.

Şevli kazı metrajı neden net kazı boyutlarıyla hesaplanamaz?

Şev oranı eklenmeden hesaplanan net kazı hacmi gerçeğin çok altında kalır. Kum zeminde şev oranı 1:1 alındığında şevli hacim net hacmin yaklaşık yüzde seksen üç daha fazla çıkabilir; bu fark nakliye maliyetini doğrudan etkiler.

Fire payı hangi malzemelerde ne kadar alınmalıdır?

Tipik olarak beton için yüzde 2–3, demir donatı için yüzde 3–5, kalıp tahtası için yüzde 10–15, sıva ve alçı için yüzde 5–10, seramik karo için yüzde 5–8 ve tuğla için yüzde 3–5 fire oranı uygulanabilir.

Kaynaklar, sürüm ve alıntılamaAkademik ve mesleki kullanım için atıf ayrıntılarını açın.
Yapıdan Editör Ekibi (2026). Metrajda Sık Yapılan Hatalar. Yapıdan — İnşaat Mühendisliği Bilgi Portalı. https://yapidan.com/kategoriler/mt/metrajda-sik-yapilan-hatalar
Seçilen format: APA

Kaynak seçimi, standart atıfları ve güncelleme yaklaşımı için Yapıdan Kaynak Politikası’nı inceleyin.

Bu kategorideki bütün makaleler (20)
  1. MT-009Hakediş Hesaplama: Ara ve Kesin Hakediş
  2. MT-019Beton Ağırlığı Nasıl Hesaplanır? Hacim ve Yoğunluk
  3. MT-001Beton Metrajı — Temel, Kolon, Kiriş, Döşeme
  4. MT-008ÇŞB Birim Fiyatları 2026: Poz Okuma ve Analiz
  5. MT-002Demir Metraj Tablosu: Örnek Demir Cetveli
  6. MT-006Dış Cephe Mantolama Metrajı
  7. MT-005Duvar ve Sıva Metrajı
  8. MT-010Fiyat Farkı Hesabı
  9. MT-016Metraj Nedir? İnşaat Metrajı Nasıl Yapılır
  10. MT-014İş Programı ve İlerleme Raporu — Gantt Şeması
  11. MT-003Kalıp Metrajı
  12. MT-004Kazı Metrajı ve Kübaj Tablosu
  13. MT-015Keşif Özeti ve Maliyet Tahmini Hazırlama
  14. MT-012Metrajda Sık Yapılan Hatalar
  15. MT-018Metretül Nedir? Metretül Hesaplama ve Örnekler
  16. MT-011Nakliye Formülü: ÇŞB ve İller Bankası Hesapları
  17. revize-birim-fiyatRevize Birim Fiyat Nedir? Koşullar ve Hesap Örneği
  18. MT-013Tesisat (Mekanik + Elektrik) Metrajı Rehberi
  19. MT-017Yapı Maliyeti Hesaplama: Birim Fiyat Kaynakları
  20. MT-007Yapısal Çelik Metrajı (Partlist)
