Fiyat Farkı Hesabı

Pn ağırlıklı endeks katsayısının kurulumu ve TÜİK Yİ-ÜFE seçimi; gecikme ve iş artışı durumları, Geçici 7. madde uygulaması ile ek kesin teminat hesabı.

Dayanak 4735 Sayılı Kamu İhale Sözleşmeleri Kanunu Madde 8 · 2013/5217 BKK (28751 sayılı RG, 31.08.2013) · 2022/5202 CB Kararı (31760 sayılı RG, 24.02.2022) · 4735 Sayılı Kanun Geçici Madde 7 (32431 sayılı RG, 16.01.2024)Hazırlayan Yapıdan Editör EkibiGüncelleme Okuma 14 dk

Nasıl kontrol edildi?Yapıdan Editör Ekibi · Editoryal kaynak kontrolünde · Editoryal kaynak kontrolü kaydı var
Hazırlayan
Yapıdan Editör Ekibi
Teknik/Editoryal kontrol
Editoryal kaynak kontrolü
İçerik sürümü
3.0
Kaynak durumu
Editoryal kaynak kontrolü kaydı var

Sorumluluk/kapsam: Bu içerik genel bilgilendirme ve editoryal kaynak kontrolü amacıyla hazırlanır; proje, saha veya uygulama kararı için yetkili mühendis/kurum değerlendirmesinin yerine geçmez.

Hızlı cevap

Kamu yapım işlerinde fiyat farkı F = Aₙ × B × (Pₙ − 1) formülüyle hesaplanır; B sabit katsayısı standartta 0,90'dır. 2022/5202 CB Kararı sonrası ağırlıklı endeks yönteminin kullanımı yaygınlaşmış olup, fiyat farkı tutarı üzerinden tipik olarak %6 ek kesin teminat alınması gerekebilmektedir (4735 Sayılı Kanun / 2013/5217 BKK).

  1. Fiyat Farkı Formülü
  2. Endeks Katsayıları
  3. Ağırlık Katsayıları — Örnek
  4. Hesap Adımları
  5. Sayısal Örnek — Tek Endeks
  6. Özel Durumlar
  7. Eski Mevzuat
  8. Artırımlı Fiyat Farkı — Geçici Madde 7
  9. Ek Kesin Teminat
  10. Fiyat Farkı Hesap Akışı
  11. Örnek Problemler
  12. Sık Yapılan Hatalar

Özet

Fiyat farkı; sözleşme kapsamında gerçekleştirilen imalatın ihale tarihi ile iş programına göre uygulamasının yapılacağı ay arasındaki enflasyon/deflasyondan kaynaklı fiyat değişimini telafi eden mekanizmadır. 4735 Sayılı Kamu İhale Sözleşmeleri Kanunu uyarınca yetkili makamlarca belirlenen esaslara göre hesaplanması yaygın uygulamadır. Yürürlükteki temel çerçeve olan 2013/5217 sayılı BKK (31.08.2013, 28751 sayılı RG), 24.02.2022 tarih ve 5202 sayılı Cumhurbaşkanı Kararı ile esaslı biçimde değiştirilerek ağırlıklı katsayı sistemi tipik olarak kullanılmaya başlanmıştır. Pozitif fiyat farkı durumunda yükleniciye ek ödeme, negatif fiyat farkı durumunda ise yükleniciden kesinti yapılır. Doğru hesaplanmayan fiyat farkları Sayıştay denetimlerinde kamu zararı bulgusuna yol açmaktadır.

Mavi zemin üzerinde inşaat vinci, ekskavatör, baret ve bina çizimleri ile 'Escalation Clauses — Managing Material Price Volatility Through Fair Risk Allocation' başlıklı kavramsal fiyat artış maddesi illüstrasyonu
Şekil 1 — Fiyat Artış Maddeleri (Escalation Clauses)
İnşaat sözleşmelerinde fiyat artış maddeleri, malzeme ve işçilik maliyetlerindeki değişimleri taraflar arasında dengeli biçimde paylaştırmayı amaçlar. Türkiye'de…
Ayrıntılı açıklamayı göster
Şekil 1 — Fiyat Artış Maddeleri (Escalation Clauses)
İnşaat sözleşmelerinde fiyat artış maddeleri, malzeme ve işçilik maliyetlerindeki değişimleri taraflar arasında dengeli biçimde paylaştırmayı amaçlar. Türkiye'de bu mekanizma 4735 Sayılı Kanun Madde 8 ve 2013/5217 BKK kapsamında düzenlenmektedir.
Fiyat farkı hesabı akışı — 9 adım: sözleşme hükmü, hakediş tutarı An, temel ve güncel endeksler, ağırlık katsayıları (a, b1…b6, c; toplam 1,00), Pn formülü, B = 0,90, F = An × B × (Pn − 1), hakedişe ekleme ve %6 ek kesin teminat

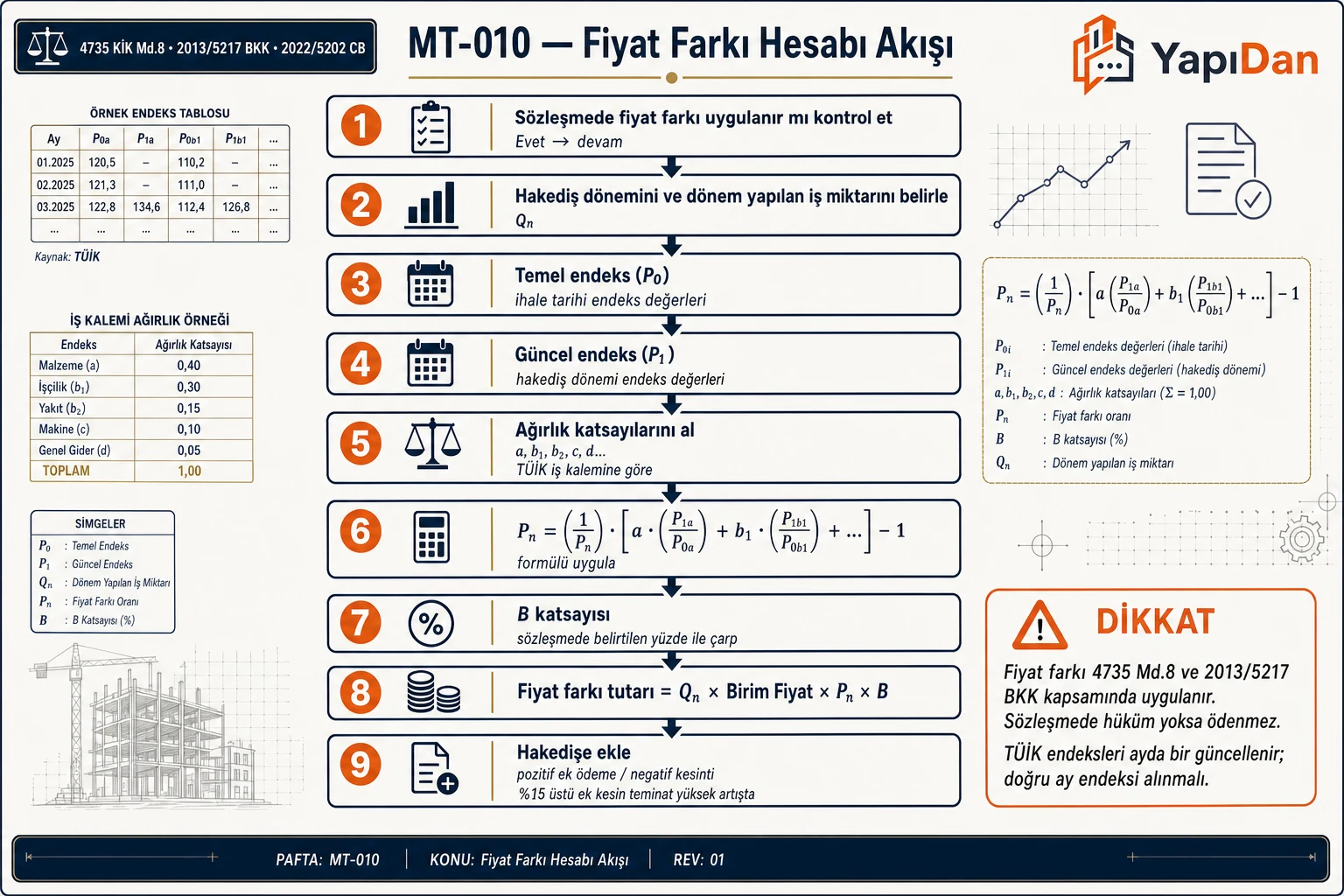

Şekil 1.1 — Fiyat Farkı Hesabı Akışı
Sözleşme kontrolünden başlayıp temel-güncel endeks, ağırlık katsayıları ve Pn formülü ile B katsayısı uygulaması ve hakedişe ekleme adımları (4735 KİK Md. 8 / 2013/5217 BKK).

1. Fiyat Farkı Formülü

1.1 Temel Formül

Yapım işlerinde fiyat farkı hesabının temel formülü:

F=An×B×(Pn−1)F = A_n \times B \times (P_n - 1)
Bu formüldeki sembollerBu formülde geçen işaretler4 sembol
F
Ödenecek veya kesilecek fiyat farkı tutarı (KDV hariç)
TL
Formül bağlamındaki etki veya dayanım kuvvetidir.
An
n-inci hakedişte fiyat farkına esas hakediş tutarı (KDV hariç)
TL
B
Sabit katsayı (standart 0,90)
Boyutsuz
Geoteknikte genellikle temelin dar boyutudur.
Pn
n-inci hakedişte hesaplanan fiyat farkı endeks katsayısı
Boyutsuz
Tüm sütunlar için yana kaydırın →
Tablo 1: Notasyon ve Semboller
SembolAçıklama
FFÖdenecek veya kesilecek fiyat farkı tutarı (TL, KDV hariç)
AnA_nn'inci hakedişte fiyat farkına esas hakediş tutarı (TL, KDV hariç)
BBSabit katsayı (standart: 0,900{,}90; artırımlı koşullarda 1,001{,}00 veya 1,151{,}15)
PnP_nn'inci hakedişte hesaplanan fiyat farkı endeks katsayısı

Saha Notu: Birim fiyatlı sözleşmelerde AnA_n, uygulama ayında gerçekleşen iş kalemleri miktarlarının sözleşme birim fiyatlarıyla çarpılmasıyla; anahtar teslimi götürü bedel sözleşmelerde ise uygulama ayındaki ilerleme yüzdesiyle sözleşme bedelinin çarpılmasıyla bulunur. Avans mahsupları AnA_n değerinden düşülür.

Dikkat: 2022/5202 sayılı Cumhurbaşkanı Kararı'nın yürürlüğe girdiği 26.03.2022 tarihinden itibaren ilan edilen ihalelerde tipik olarak yalnızca tek genel endeks (Yİ-ÜFE Genel) kullanımı yerine, işin niteliğine uygun ağırlık katsayılarıyla hesaplama yapılması yaygınlaşmıştır.

1.2 Fiyat Farkı Katsayısı (Pn) — Ağırlıklı Endeks Yöntemi

26.03.2022 sonrası ihaleler için PnP_n hesabı aşağıdaki formülle yapılır:

Pn=a⋅InI0+b1⋅C\cnC\c0+b2⋅DnD0+b3⋅AYnAY0+b4⋅YnY0+b5⋅KnK0+b6⋅GnG0+c⋅MnM0P_n = a \cdot \frac{I_n}{I_0} + b_1 \cdot \frac{Ç_n}{Ç_0} + b_2 \cdot \frac{D_n}{D_0} + b_3 \cdot \frac{AY_n}{AY_0} + b_4 \cdot \frac{Y_n}{Y_0} + b_5 \cdot \frac{K_n}{K_0} + b_6 \cdot \frac{G_n}{G_0} + c \cdot \frac{M_n}{M_0}

Katsayı toplamı (2022/5202 CB Kararı):

a+b1+b2+b3+b4+b5+b6+c=1,00a + b_1 + b_2 + b_3 + b_4 + b_5 + b_6 + c = 1{,}00
Tüm sütunlar için yana kaydırın →
Tablo 2: Fiyat Farkı Katsayısı (Pn) — Ağırlıklı Endeks Yöntemi
SembolGirdi CinsiTÜİK Yİ-ÜFE Endeks GrubuTipik Aralık
aaİşçilikİşçilik/ücret endeksi%10–20
b1b_1Metalik olmayan mineral ürünler (çimento, beton, alçı)Yİ-ÜFE 2310%5–15
b2b_2Demir ve çelik ürünleriYİ-ÜFE 2410%10–25
b3b_3Akaryakıt (motorin, benzin)EPDK bayi satış fiyatı%5–15
b4b_4Diğer katı veya sıvı yakıtlarİlgili Yİ-ÜFE alt grubu%0–5
b5b_5Ağaç ve mantar ürünleriYİ-ÜFE 1610%0–10
b6b_6Diğer malzemeler (genel)Yİ-ÜFE Genel (toplam dengeleme için)%0–20
ccMakine ve ekipman amortismanıİlgili Yİ-ÜFE alt grubu%0–10

Saha Notu: Ağırlık katsayıları, işin yaklaşık maliyeti içindeki her girdi grubunun oranı hesaplanarak belirlenir. Çelik yoğun bir çerçeve yapıda b2b_2 oranı %25–30 gibi yüksek tutulabilir; toprak işlerinde ise b3b_3 (akaryakıt) baskın olur.

Dikkat: 2022/5202 sayılı karar öncesi ihale edilen sözleşmelerde Yİ-ÜFE Genel endeksi tek başına kullanılabilmekteydi. Bu esaslara tabi eski işlerde Pn=Gn/G0P_n = G_n / G_0 formülü uygulanır.

Fiyat farkı hesap referans kartı — F = An × B × (Pn − 1) ve Pn formülü (a işçilik, b1…b6 malzeme ve yakıt, c makine), temel ve güncel endeks, örnek betonarme bina ağırlık katsayıları (toplam 1,00), B = 0,90, %6 ek kesin teminat

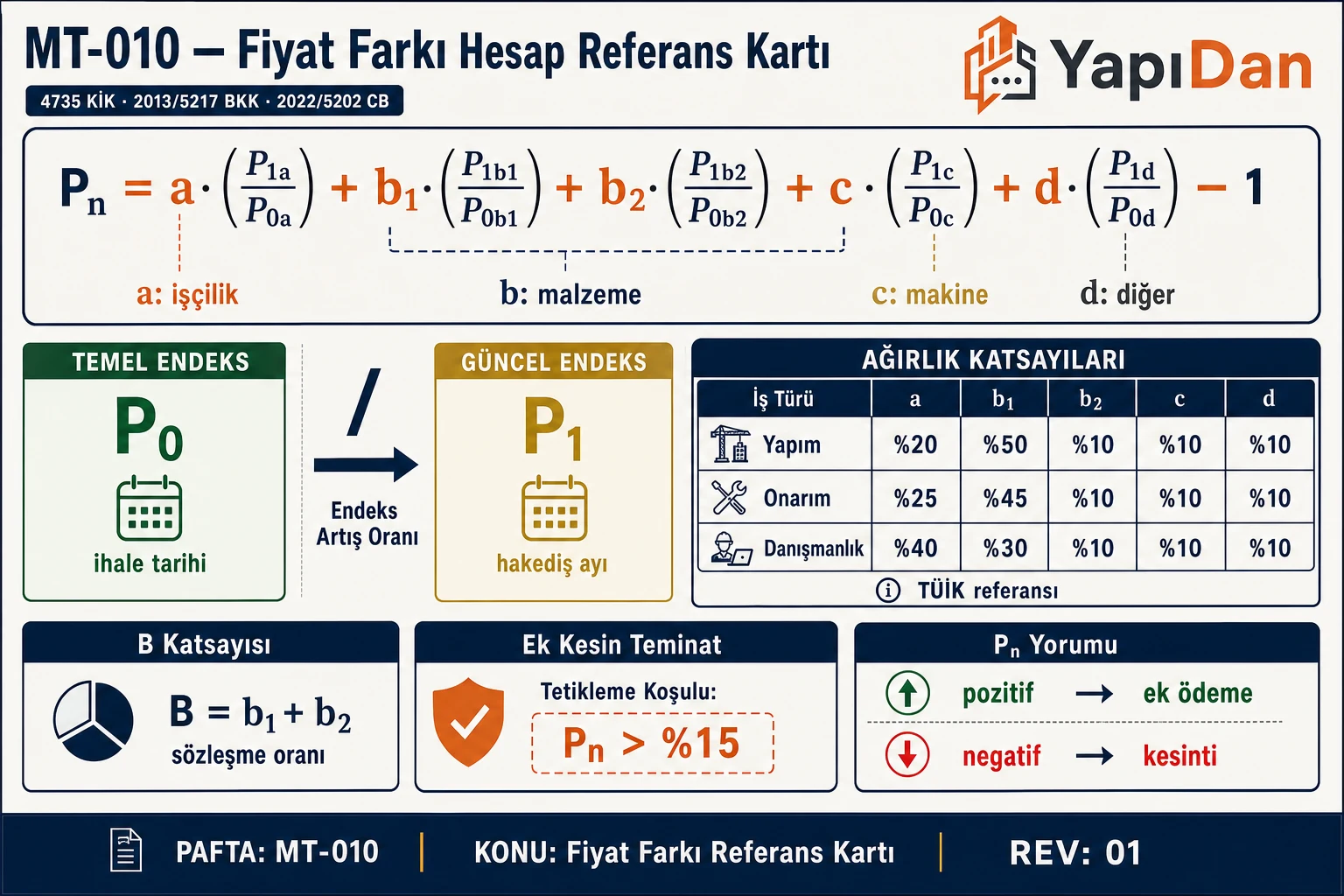

Şekil 1.2 — Fiyat Farkı Hesap Referans Kartı
Pn formülü, ağırlık katsayıları (a/b/c), temel-güncel endeks oranı, B = 0,90 katsayısı ve ödenen fiyat farkı üzerinden %6 ek kesin teminat tek görünümde (4735 KİK /…
Ayrıntılı açıklamayı göster
Şekil 1.2 — Fiyat Farkı Hesap Referans Kartı
Pn formülü, ağırlık katsayıları (a/b/c), temel-güncel endeks oranı, B = 0,90 katsayısı ve ödenen fiyat farkı üzerinden %6 ek kesin teminat tek görünümde (4735 KİK / 2013/5217 BKK).

2. Endeks Katsayıları

2.1 TÜİK Yİ-ÜFE Endeks Tablosu

TÜİK tarafından aylık yayımlanan 2003=100 Temel Yıllı Yurt İçi Üretici Fiyat Endeksi (Yİ-ÜFE) tablosunun ilgili sütunları esas alınır. Endeks değerleri her ayın ilk haftasında önceki aya ait olarak yayımlanır.

Tüm sütunlar için yana kaydırın →
Tablo 3: TÜİK Yİ-ÜFE Endeks Tablosu
KavramTanımKaynak
Temel Endeks (I0I_0)İhale tarihinin içinde bulunduğu aya ait endeks değeriTÜİK Yİ-ÜFE aylık bülteni
Güncel Endeks (InI_n)Revize iş programına göre işin gerçekleştirilmesi gereken aya ait endeksTÜİK Yİ-ÜFE aylık bülteni

Saha Notu: TÜİK endeks tablosuna Türkiye İstatistik Kurumu (data.tuik.gov.tr) adresinden ücretsiz erişilebilir. Endeks verilerini takip etmek ve otomatik hesaplamak için AMP Akademi, Oska Yazılım ve benzeri sektörel yazılımlar kullanılmaktadır.

2.2 Gecikme Durumunda Endeks Seçimi

2013/5217 BKK Madde 7, fıkra 2 uyarınca: Yüklenicinin kusurlu gecikmesi hâlinde, iş programına göre yapılması gereken ayın endeksi ile fiilen yapıldığı ayın endeksinden düşük olanı esas alınır:

Ingecikme=min⁡(Iprogram ayı,Ifiili ay)I_n^{\text{gecikme}} = \min(I_{\text{program ayı}}, I_{\text{fiili ay}})

Dikkat: Bu hüküm, yüklenicinin gecikme döneminde olası endeks artışından fayda sağlamasını önler. İdareden kaynaklanan gecikmelerde veya mücbir sebep hallerinde bu kural uygulanmaz; revize iş programı esas alınır.

3. Ağırlık Katsayıları — Örnek

2022/5202 CB Kararı sonrası ihale edilen bir betonarme binanın örnek sabit katsayıları:

Tüm sütunlar için yana kaydırın →
Tablo 4: Ağırlık Katsayıları — Örnek
Girdi CinsiSembolÖrnek OranTÜİK Endeks
İşçilikaa0,15İşçilik endeksi
Çimento ve beton (metalik olmayan mineral)b1b_10,15Yİ-ÜFE 2310
Demir ve çelikb2b_20,20Yİ-ÜFE 2410
Akaryakıtb3b_30,08EPDK
Diğer yakıtlarb4b_40,02Yİ-ÜFE alt grup
Ağaç ürünleri (kalıp)b5b_50,05Yİ-ÜFE 1610
Diğer malzemelerb6b_60,25Yİ-ÜFE Genel
Makine amortismanıcc0,10Yİ-ÜFE alt grup
TOPLAM1,00

Saha Notu: Türkiye'de tipik bir altyapı işi (yol, köprü) için b3b_3 (akaryakıt) katsayısı %15–20'ye çıkabilmekte; demir çelik yoğunluğu düşük bu işlerde b2b_2 %5–10 arasında kalabilmektedir.

4. Hesap Adımları

Adım 1: İhale tarihinin içinde bulunduğu aya ait temel endeksleri belirle (I0I_0, C\c0Ç_0, D0D_0, ... sözleşmede belirlenen girdiler için).

Adım 2: Uygulamanın yapıldığı aya (revize iş programına göre) ait güncel endeksleri belirle (InI_n, C\cnÇ_n, DnD_n, ...).

Adım 3: Fiyat farkı katsayısını hesapla:

Pn=a⋅InI0+b1⋅C\cnC\c0+b2⋅DnD0+b3⋅AYnAY0+⋯P_n = a \cdot \frac{I_n}{I_0} + b_1 \cdot \frac{Ç_n}{Ç_0} + b_2 \cdot \frac{D_n}{D_0} + b_3 \cdot \frac{AY_n}{AY_0} + \cdots

Adım 4: Hakedişe esas tutarı tespit et ve çarp:

F=An×B×(Pn−1)F = A_n \times B \times (P_n - 1)

Adım 5: F>0F > 00"> ise yükleniciye ek ödeme; F<0F < 0 ise yükleniciden kesinti yapılır.

Adım 6: Fiyat farkı tutarından %6 ek kesin teminat kesilir veya ayrıca alınır (4735 Sayılı Kanun Madde 12).

5. Sayısal Örnek — Tek Endeks

Örnek: Yalnızca Genel Endeks Kullanımı (Kasım 2013 öncesi veya Madde 9 kapsamı)

Temel endeks: G0=500G_0 = 500 | Güncel endeks: Gn=650G_n = 650 | B=0,90B = 0{,}90

Pn=GnG0=650500=1,30P_n = \frac{G_n}{G_0} = \frac{650}{500} = 1{,}30 F=An×B×(Pn−1)=2.000.000×0,90×0,30=540.000  TLF = A_n \times B \times (P_n - 1) = 2{.}000{.}000 \times 0{,}90 \times 0{,}30 = 540{.}000 \; \text{TL}

2.000.000 TL'lik hakedişe 540.000 TL fiyat farkı eklenir.

6. Özel Durumlar

6.1 Yeni Birim Fiyat Belirlenmesi

Sözleşmede öngörülmeyen iş için yeni birim fiyat belirlendiğinde (2013/5217 BKK Madde 5, fıkra 8), bu fiyat uygulama ayı fiyat farkı katsayısına (PnP_n) bölünerek ihale tarihine ait birim fiyat tespit edilir:

I˙hale Tarihi Birim Fiyatı=Uygulama Ayı Birim FiyatıPn\text{İhale Tarihi Birim Fiyatı} = \frac{\text{Uygulama Ayı Birim Fiyatı}}{P_n}

Saha Notu: Yeni birim fiyatın PnP_n'e bölünmesi literatürde ve Sayıştay denetimlerinde yaygın olarak öngörülmektedir; aksi halde çifte endeksleme (double counting) oluşur ve bulguya konu olabilir.

6.2 Metraj Artışı / Azalışı

Birim fiyat sözleşmelerde metraj artışı veya azalışı saptanırsa, artan/azalan miktar hangi ayda yapılmış olursa olsun kesinleştiği ayın fiyat farkı katsayısı esas alınır (2013/5217 BKK Madde 5, fıkra 9).

6.3 Çerçeve Anlaşma

Münferit sözleşme kapsamında: Temel endeks, çerçeve anlaşma ihalesinin gerçekleştirildiği aya ait endeksin uygulama ayı endeksine bölünmesiyle güncellenir.

6.4 Fiyat Farkı Öngörülmeyen İşlerde Madde 9 Uygulaması

2013/5217 BKK Madde 9 uyarınca: İdari şartname ve sözleşmesinde fiyat farkı verilmesi öngörülmeyen işlerde, 4735 Sayılı Kanun'un 10. maddesinde belirtilen mücbir sebepler ya da idareden kaynaklanan nedenlerle süre uzatımı verilmesi durumunda fiyat farkı hesaplanabilir.

Bu durumda:

  • Temel endeks: İş bitim tarihinin içinde bulunduğu aya ait Yİ-ÜFE Genel endeksi
  • Güncel endeks: Revize iş programına göre işin gerçekleştirilmesi gereken aya ait Yİ-ÜFE Genel endeksi
  • Sözleşmede ağırlık katsayısı bulunmadığından yalnızca Yİ-ÜFE Genel kullanılır

Dikkat: KİK'in ilgili düzenleyici kurul kararlarına göre, ihale dokümanında fiyat farkı öngörülmemiş olsa bile iş artışı veya ilgili mevzuat kapsamında süre uzatımı verilmesi halinde Madde 9'a göre fiyat farkı verilmesi gündeme gelebilmektedir.

7. Eski Mevzuat (2002/5039 Sayılı BKK)

29.11.2013 tarihinden önce ilanı yapılan ihaleler için 2002/5039 sayılı Bakanlar Kurulu Kararı geçerliydi. Bu kararda; a1a_1–a5a_5 beş farklı malzeme/girdi ağırlık katsayısı ve bb sabit katsayı olarak belirlenmekteydi.

Tüm sütunlar için yana kaydırın →
Tablo 5: Eski Mevzuat (2002/5039 Sayılı BKK)
ÖzellikEski BKK (2002/5039)Mevcut Esaslar (2013/5217 + 2022/5202 değişikliği)
Yürürlük29.11.2013 öncesi ilanlar29.11.2013 sonrası ilanlar
Katsayı yapısıa1a_1–a5a_5aa, b1b_1–b6b_6, cc
EndeksÜFE/TEFEYİ-ÜFE (2003=100)
Ağırlık katsayısı kullanımıİsteğe bağlıYaygın (2022/5202 ile yaygınlaştı)
B sabit katsayısı0,900,90 (artırımlı: 1,00 veya 1,15)

8. Artırımlı Fiyat Farkı — Geçici Madde 7

4735 Sayılı Kanun Geçici Madde 7 (28.12.2023 tarihli 7491 sayılı Kanun ile eklendi; esaslar 16.01.2024, 32431 sayılı RG, Karar 8089 ile yürürlüğe girdi):

Kapsam: Tipik olarak 01.03.2023 tarihinden önce 4734 sayılı Kanuna göre ihale edilen ve 28.12.2023 tarihi itibarıyla devam eden (geçici kabulü onaylanmamış) yapım işleridir.

Uygulama Dönemi: 01.01.2024 – 31.12.2024 (bu tarihler dahil).

Tüm sütunlar için yana kaydırın →
Tablo 6: Artırımlı Fiyat Farkı — Geçici Madde 7
Sözleşme TürüStandart BArtırımlı BDayanak
İhale dokümanında FF hükmü bulunan (genel)0,901,00Geçici Madde 7/a
TOKİ konut ve konut + yapım (2985 s. Kanun)0,901,15Geçici Madde 7/a
İhale dokümanında FF hükmü bulunmayan—Yİ-ÜFE değişiminin %15'iGeçici Madde 7/b

Saha Notu: Artırımlı fiyat farkı için tipik olarak yüklenicinin idareye yazılı başvuruda bulunma şartı aranmaz. Kapsama giren tüm sözleşmelerde uygulanması yaygın bir yaklaşımdır.

Dikkat: Artırımlı fiyat farkı, yalnızca 01.03.2023 öncesi ihale edilen ve 28.12.2023 itibarıyla devam eden sözleşmeleri kapsar. Bu tarihten sonra ihale edilmiş işler için geçerli değildir.

9. Ek Kesin Teminat

Fiyat farkı ödenmesi öngörülen ihalelerde, fiyat farkı olarak ödenecek tutarın sözleşme bedeline eklenmesi nedeniyle oluşan artış üzerinden %6 oranında ek kesin teminat alınır:

Ek Kesin Teminat=ΔFtoplam×0,06\text{Ek Kesin Teminat} = \Delta F_{\text{toplam}} \times 0{,}06

Ek kesin teminat hakedişlerden kesinti yapılmak suretiyle de karşılanabilir.

Dikkat: Sayıştay denetimleri göstermektedir ki ek kesin teminat alınmaması en yaygın kamu zararı bulgularından birini oluşturmaktadır. Gerçekleştirme görevlileri bu konuda bireysel sorumluluk taşır.

10. Fiyat Farkı Hesap Akışı

Aşağıdaki diyagram, sözleşme türü kontrolünden ek kesin teminata kadar uzanan karar sürecini göstermektedir:

Tablo formatında hakediş fiyat farkı hesabı örneği: beş satırlık hakediş verisi, itibar tarihi, hakediş tutarı ve ödenek bilgilerini karşılaştırmalı biçimde gösteren referans çizelgesi

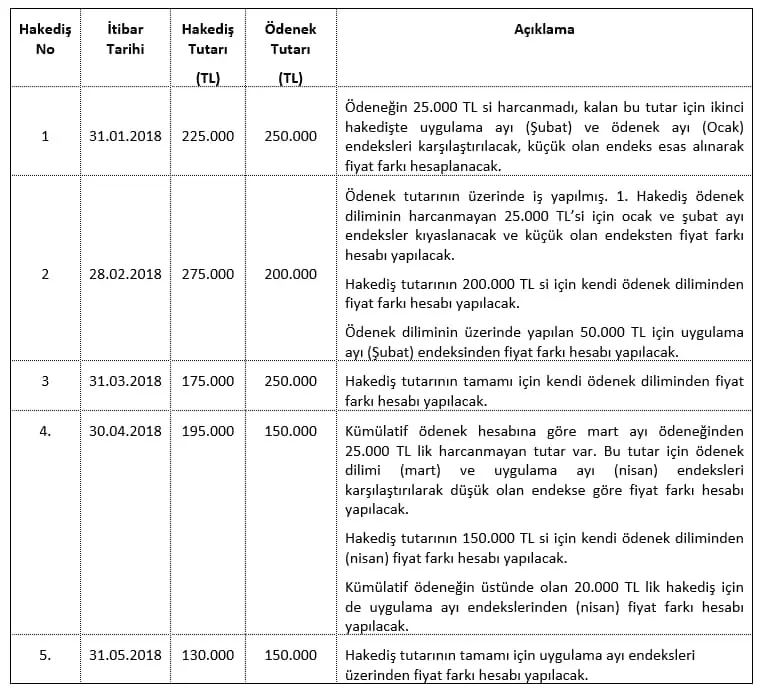

Şekil 3 — Hakediş Fiyat Farkı Hesabı Referans Çizelgesi
Aylık hakedişlerde fiyat farkı uygulamasını özetleyen referans tablosu. Her hakedişte hangi ayın endeksinin esas alınacağı ve tutarların nasıl…
Ayrıntılı açıklamayı göster
Şekil 3 — Hakediş Fiyat Farkı Hesabı Referans Çizelgesi
Aylık hakedişlerde fiyat farkı uygulamasını özetleyen referans tablosu. Her hakedişte hangi ayın endeksinin esas alınacağı ve tutarların nasıl karşılaştırılacağı gösterilmektedir.

11. Örnek Problemler

Problem 1 — Kolay

Senaryo: Yİ-ÜFE Genel Endeksi üzerinden fiyat farkı verilen bir yapım işinde (Kasım 2013 öncesi veya Madde 9 kapsamı). B = 0,90.

Veriler:

  • Temel endeks (G0G_0) = 550 (ihale tarihi ayı)
  • Güncel endeks (GnG_n) = 715 (uygulama ayı)
  • Hakediş tutarı (AnA_n) = 3.500.000 TL
  • Sabit katsayı (BB) = 0,90

İstenen: Ödenmesi gereken fiyat farkı tutarını bulunuz.

Çözüm:

Adım 1 — PnP_n hesabı:

Pn=GnG0=715550=1,3000P_n = \frac{G_n}{G_0} = \frac{715}{550} = 1{,}3000

Adım 2 — Fiyat farkı tutarı:

F=An×B×(Pn−1)=3.500.000×0,90×(1,3000−1)F = A_n \times B \times (P_n - 1) = 3{.}500{.}000 \times 0{,}90 \times (1{,}3000 - 1) F=3.500.000×0,90×0,30=945.000  TLF = 3{.}500{.}000 \times 0{,}90 \times 0{,}30 = 945{.}000 \; \text{TL}

Sonuç: Yükleniciye 945.000 TL fiyat farkı ödenir.

Kontrol: Pn=1,30>1P_n = 1{,}30 > 11"> → Enflasyon var → Pozitif fiyat farkı → Doğru.

Ek kesin teminat: 945.000×0,06=56.700  TL945{.}000 \times 0{,}06 = 56{.}700 \; \text{TL}

Problem 2 — Orta

Senaryo: 26.03.2022 sonrası ihale edilen betonarme bina yapım işi, ağırlıklı katsayı yöntemi uygulanıyor.

Veriler (Sözleşmedeki katsayılar):

  • İşçilik: a=0,15a = 0{,}15
  • Metalik olmayan mineral (çimento): b1=0,15b_1 = 0{,}15
  • Demir/çelik: b2=0,20b_2 = 0{,}20
  • Akaryakıt: b3=0,08b_3 = 0{,}08
  • Diğer yakıtlar: b4=0,02b_4 = 0{,}02
  • Ağaç ürünleri: b5=0,05b_5 = 0{,}05
  • Diğer malzemeler: b6=0,25b_6 = 0{,}25
  • Makine amortismanı: c=0,10c = 0{,}10
  • Kontrol: 0,15+0,15+0,20+0,08+0,02+0,05+0,25+0,10=1,000{,}15 + 0{,}15 + 0{,}20 + 0{,}08 + 0{,}02 + 0{,}05 + 0{,}25 + 0{,}10 = 1{,}00

Temel ve güncel endeksler (İhale: Ocak 2024):

Tüm sütunlar için yana kaydırın →
Tablo 7: Problem 2 — Orta
GirdiTemel (I0​)Güncel (In​)
İşçilik820960
b1b_1 — Çimento750870
b2b_2 — Demir/çelik9001.080
b3b_3 — Akaryakıt680720
b4b_4 — Diğer yakıt660700
b5b_5 — Ağaç740780
b6b_6 — Diğer780910
cc — Makine700770

An=4.200.000  TLA_n = 4{.}200{.}000 \; \text{TL}, B=0,90B = 0{,}90

İstenen: Fiyat farkı tutarını hesaplayınız.

Çözüm:

Adım 1 — Her girdinin endeks oranı ve ağırlıklı çarpımı:

Tüm sütunlar için yana kaydırın →
Tablo 8: Problem 2 — Orta
GirdiOranKatsayıÇarpım
aa İşçilik960/820 = 1,17070,150,1756
b1b_1 Çimento870/750 = 1,16000,150,1740
b2b_2 Demir1080/900 = 1,20000,200,2400
b3b_3 Akaryakıt720/680 = 1,05880,080,0847
b4b_4 Diğer yakıt700/660 = 1,06060,020,0212
b5b_5 Ağaç780/740 = 1,05410,050,0527
b6b_6 Diğer910/780 = 1,16670,250,2917
cc Makine770/700 = 1,10000,100,1100

Adım 2 — PnP_n hesabı:

Pn=0,1756+0,1740+0,2400+0,0847+0,0212+0,0527+0,2917+0,1100=1,1499P_n = 0{,}1756 + 0{,}1740 + 0{,}2400 + 0{,}0847 + 0{,}0212 + 0{,}0527 + 0{,}2917 + 0{,}1100 = 1{,}1499

Adım 3 — Fiyat farkı:

F=4.200.000×0,90×(1,1499−1)=3.780.000×0,1499≈566.622  TLF = 4{.}200{.}000 \times 0{,}90 \times (1{,}1499 - 1) = 3{.}780{.}000 \times 0{,}1499 \approx 566{.}622 \; \text{TL}

Sonuç: Yükleniciye 566.622 TL fiyat farkı ödenir.

Kontrol: Ağırlıklı endeks artışı yaklaşık %15 → makul ve tutarlı.

Ek kesin teminat: 566.622×0,06≈33.997  TL566{.}622 \times 0{,}06 \approx 33{.}997 \; \text{TL}

Problem 3 — Zor

Senaryo: Yüklenicinin kusurlu gecikmesi nedeniyle iş programının gerisinde kalan bir anahtar teslimi yapım işinde gecikme kuralı (Madde 7/2) uygulaması ve yeni birim fiyatlı bir iş kalemi içeren karmaşık hakediş.

Veriler:

  • İhale tarihi: Ocak 2023 → Temel endeks G0=800G_0 = 800
  • İş programına göre uygulama ayı: Haziran 2024 → Program ayı endeksi Gprog=1.100G_{prog} = 1{.}100
  • Fiili uygulama ayı: Eylül 2024 → Fiili ay endeksi Gfiili=1.200G_{fiili} = 1{.}200
  • Normal hakediş tutarı: An1=2.000.000  TLA_{n1} = 2{.}000{.}000 \; \text{TL}
  • Yeni birim fiyatlı iş kalemi, uygulama ayı birim fiyatı: 5.000 TL/m², miktar: 120 m²
  • B=0,90B = 0{,}90

İstenen: (a) Gecikme kuralıyla PnP_n hesabı, (b) Yeni birim fiyatlı kalemin ihale tarihi fiyatını tespit ederek fiyat farkı hesabı, (c) Toplam ödenecek fiyat farkı.

Çözüm:

Bölüm A — Gecikme Kuralı ile PnP_n Hesabı

Madde 7/2 gereği, yüklenicinin kusurlu gecikmesi durumunda düşük olan endeks:

Gn=min⁡(Gprog,Gfiili)=min⁡(1.100,1.200)=1.100G_n = \min(G_{prog}, G_{fiili}) = \min(1{.}100, 1{.}200) = 1{.}100 Pn=GnG0=1.100800=1,375P_n = \frac{G_n}{G_0} = \frac{1{.}100}{800} = 1{,}375

Normal hakediş için fiyat farkı:

F1=2.000.000×0,90×(1,375−1)=1.800.000×0,375=675.000  TLF_1 = 2{.}000{.}000 \times 0{,}90 \times (1{,}375 - 1) = 1{.}800{.}000 \times 0{,}375 = 675{.}000 \; \text{TL}

Bölüm B — Yeni Birim Fiyatlı Kalem

Madde 5, fıkra 8 gereği, yeni birim fiyat ihale tarihine indirgenir:

Fub,ihale=Fub,uygulamaPn=5.0001,375=3.636,36  TL/m2F_{ub,\text{ihale}} = \frac{F_{ub,\text{uygulama}}}{P_n} = \frac{5{.}000}{1{,}375} = 3{.}636{,}36 \; \text{TL/m}^2

Yeni birim fiyatlı kalem hakediş tutarı (sözleşme fiyatı ile):

An2=3.636,36×120=436.364  TLA_{n2} = 3{.}636{,}36 \times 120 = 436{.}364 \; \text{TL}

Yeni birim fiyatlı kalem fiyat farkı:

F2=436.364×0,90×(1,375−1)=392.727×0,375=147.272  TLF_2 = 436{.}364 \times 0{,}90 \times (1{,}375 - 1) = 392{.}727 \times 0{,}375 = 147{.}272 \; \text{TL}

Bölüm C — Toplam Fiyat Farkı

Ftoplam=F1+F2=675.000+147.272=822.272  TLF_{\text{toplam}} = F_1 + F_2 = 675{.}000 + 147{.}272 = 822{.}272 \; \text{TL}

Sonuç: Hakedişe eklenecek toplam fiyat farkı: 822.272 TL

Kontrol: Gecikme kuralı, fiili ay endeksi daha yüksek olduğundan yüklenici lehine olurdu (1.200 kullanılsaydı). Düşük endeks kuralıyla yüklenici cezalandırılmıştır. Yeni birim fiyatın PnP_n'e bölünmesi çifte endekslemeyi önler.

Ek kesin teminat: 822.272×0,06=49.336  TL822{.}272 \times 0{,}06 = 49{.}336 \; \text{TL}

12. Sık Yapılan Hatalar

Tüm sütunlar için yana kaydırın →
Tablo 9: Sık Yapılan Hatalar
HataAçıklamaSonuçKaynak
Yanlış temel endeks ayıİhale tarihinin bir önceki ayının endeksinin kullanılmasıKamu zararıSayıştay Kararı 878/2022
Yanlış güncel endeks ayıRevize iş programı yerine fiili ay endeksinin kullanılmasıKamu zararı / Fazla ödeme2013/5217 BKK Madde 5
Gecikme kuralının uygulanmamasıKusurlu gecikme hâlinde düşük endeks yerine güncel (yüksek) endeks kullanımıYükleniciye fazla ödemeMadde 7/2
Ek kesin teminat alınmaması%6 ek kesin teminat kesilmemesiKamu zararı bulgusuna yol açar4735 Md. 12
Yeni birim fiyatı PnP_n'e bölmemeUygulama ayı birim fiyatı ile doğrudan fiyat farkı hesabıÇifte endeksleme hatası2013/5217 BKK Md. 5/8
Katsayı toplamının 1'den farklı olmasıAğırlık katsayıları toplamının 1,00 yapılmamasıHatalı hesap, KİK'e şikayet riski2022/5202 CB Kararı
aa katsayısının dahil edilmemesiİşçilik katsayısının formüle eklenmemesiEksik ödemeSayıştay Kararı 347/2025

Kaynaklar

  1. 4735 Sayılı Kamu İhale Sözleşmeleri Kanunu, Madde 8, Geçici Madde 7 (T.C. Resmî Gazete).
  2. "4734 Sayılı Kamu İhale Kanununa Göre İhale Edilen Yapım İşlerinde Uygulanacak Fiyat Farkına İlişkin Esaslar" (2013/5217 BKK), 31.08.2013, 28751 sayılı R.G.
  3. 2022/5202 Sayılı Cumhurbaşkanı Kararı ile Değişiklik Kararı, 24.02.2022, 31760 sayılı Resmî Gazete.
  4. 4735 Sayılı Kanunun Geçici 7 nci Maddesinin Uygulanmasına İlişkin Esaslar (Karar 8089), 16.01.2024, 32431 sayılı R.G.
  5. Kamu İhale Kurumu (KİK), Duyuru 592, "Geçici 7 nci Madde Esasları".
  6. T.C. Sayıştay Başkanlığı, 8. Daire, Karar No. 347, 22.05.2025 (Artırımlı ve ek fiyat farkı hatalı ödeme).
  7. T.C. Sayıştay Başkanlığı, Daire Kararı 878, 20.10.2022 (Temel ve güncel endeks hatası).
  8. M. Gökhan Ata, Ersan Durulgan, Anahtar Teslimi Götürü Bedel İşlerde Fiyat Farkı ve Hesaplanması, Seçkin Yayıncılık, 2. Baskı, Şubat 2025.
  9. Dr. Ferhat Gündüz, Harun Koçtepe, Fiyat Farkı Sorunlar ve Çözüm Önerileri, Platon Danışmanlık, 2016.
  10. Orhan Özyurt, Hap Bilgilerle Fiyat Farkı Uygulamaları, AMP Akademi Yayınları, Ağustos 2025.
  11. KİK Düzenleyici Kurul Kararı 2022/DK.D-94 (Ek fiyat farkı uygulaması, %6 ek kesin teminat).
  12. KİK Düzenleyici Kurul Kararı 2022/DK.D-468 (Fiyat farkı öngörülmemiş işlerde süre uzatımı).

İlgili Hesaplama Araçları

Bu konuyla ilgili ücretsiz mühendislik hesaplama araçlarımızla ön tasarım ve kontrol yapabilirsiniz:

Kendi endekslerinizle fiyat farkı hesaplama

Hakediş tutarı, katsayılar ve endekslerinizle ön hesap yapmak için Yapıdan Fiyat Farkı Hesaplama aracını kullanabilirsiniz. Bu rehber yöntemi açıklar; araç hesaplama girdilerini ve kapsam kontrollerini sunar.

Fiyat Farkı Hesabı — Sıkça Sorulan Sorular

Fiyat farkı hesabında temel endeks hangi aya aittir?

Temel endeks, ihale tarihinin içinde bulunduğu aya ait TÜİK Yİ-ÜFE değeridir. Yanlış ayın kullanılması Sayıştay kamu zararı bulgusuna yol açar (Sayıştay Kararı 878/2022).

2022/5202 CB Kararı fiyat farkı hesabını nasıl değiştirdi?

26.03.2022'den itibaren ilan edilen ihalelerde tipik olarak tek genel endeks (Yİ-ÜFE Genel) kullanımı yerine, işin niteliğine uygun ağırlık katsayılarıyla (a, b₁–b₆, c) çok-endeks yönteminin kullanılması yaygındır ve katsayılar toplamı tipik olarak 1,00 alınır.

Yüklenicinin kusurlu gecikmesi durumunda hangi endeks kullanılır?

2013/5217 BKK Madde 7/2 uyarınca, iş programına göre yapılması gereken ayın endeksi ile fiilen yapıldığı ayın endeksinden düşük olanı esas alınır; bu kural yüklenicinin gecikme dönemindeki endeks artışından fayda sağlamasını önler.

Fiyat farkı ödendiğinde ek kesin teminat zorunlu mudur?

Evet. Ödenen fiyat farkı tutarı üzerinden %6 oranında ek kesin teminat alınması tipik bir uygulamadır (4735 Sayılı Kanun). Alınmaması Sayıştay denetimlerinde kamu zararı bulgusuna neden olabilir.

Geçici Madde 7 kapsamında artırımlı fiyat farkı nedir?

01.03.2023 öncesi ihale edilen ve 28.12.2023 itibarıyla devam eden yapım işlerinde 2024 yılı için B katsayısı 0,90 yerine 1,00'e (TOKİ konut işlerinde 1,15'e) yükseltilmiştir; başvuru şartı aranmaz, tüm kapsam dahili sözleşmelere otomatik uygulanır.

Kaynaklar, sürüm ve alıntılamaAkademik ve mesleki kullanım için atıf ayrıntılarını açın.
Yapıdan Editör Ekibi (2026). Fiyat Farkı Hesabı. Yapıdan — İnşaat Mühendisliği Bilgi Portalı. https://yapidan.com/kategoriler/mt/fiyat-farki-hesabi
Seçilen format: APA

Kaynak seçimi, standart atıfları ve güncelleme yaklaşımı için Yapıdan Kaynak Politikası’nı inceleyin.

Bu kategorideki bütün makaleler (20)
  1. MT-009Hakediş Hesaplama: Ara ve Kesin Hakediş
  2. MT-019Beton Ağırlığı Nasıl Hesaplanır? Hacim ve Yoğunluk
  3. MT-001Beton Metrajı — Temel, Kolon, Kiriş, Döşeme
  4. MT-008ÇŞB Birim Fiyatları 2026: Poz Okuma ve Analiz
  5. MT-002Demir Metraj Tablosu: Örnek Demir Cetveli
  6. MT-006Dış Cephe Mantolama Metrajı
  7. MT-005Duvar ve Sıva Metrajı
  8. MT-010Fiyat Farkı Hesabı
  9. MT-016Metraj Nedir? İnşaat Metrajı Nasıl Yapılır
  10. MT-014İş Programı ve İlerleme Raporu — Gantt Şeması
  11. MT-003Kalıp Metrajı
  12. MT-004Kazı Metrajı ve Kübaj Tablosu
  13. MT-015Keşif Özeti ve Maliyet Tahmini Hazırlama
  14. MT-012Metrajda Sık Yapılan Hatalar
  15. MT-018Metretül Nedir? Metretül Hesaplama ve Örnekler
  16. MT-011Nakliye Formülü: ÇŞB ve İller Bankası Hesapları
  17. revize-birim-fiyatRevize Birim Fiyat Nedir? Koşullar ve Hesap Örneği
  18. MT-013Tesisat (Mekanik + Elektrik) Metrajı Rehberi
  19. MT-017Yapı Maliyeti Hesaplama: Birim Fiyat Kaynakları
  20. MT-007Yapısal Çelik Metrajı (Partlist)

Bu konuda sorunuz mu var?

Meslektaşlarınıza sorun; okumak ve sormak ücretsiz.

Toplulukta bu konu

Sorular yükleniyor…
