ÇŞB birim fiyatı ve analizi
Birim fiyat analizi, bir iş kaleminin bir birimi için gerekli malzeme, işçilik ve makine girdilerini maliyetleriyle gösterir. Pozun tanımı, ölçü birimi, yılı ve ilgili analizi birlikte okunur.
2026 listesi nerede?
Çevre, Şehircilik ve İklim Değişikliği Bakanlığı Yüksek Fen Kurulu Başkanlığı, 2026 yılı rayiç, inşaat ve tesisat birim fiyatları ile analizlerini duyurmuştur. Duyuru 15 Ocak 2026 tarihlidir; listeler 1 Ocak 2026'dan itibaren geçerlidir. Başkanlığın birim fiyat sayfasında liste ve analizler, aylık güncel liste sayfasında dönemsel yayımlar bulunur.
Yıl başı listesi ile aylık listeyi ve sözleşmede hangi dönemin esas alındığını ayırın. Düzeltme veya güncelleme olup olmadığını kullanım öncesi Bakanlığın yayımlarından kontrol edin.
2026 yayımı tek bir dosyadan oluşmaz. Başkanlığın birim fiyat sayfasında inşaat işleri için şu parçalar ayrı dosyalar hâlinde verilir:
| Yayın | İçerik | Ne zaman açılır? |
|---|---|---|
| İnşaat ve Tesisat Birim Fiyatları | Rayiç listeleri, genel hükümler ve birim fiyat listesi | Bir girdinin rayicini veya bir pozun fiyatını bulmak için |
| İnşaat Birim Fiyat Analizleri 1 ve 2 | Her pozun girdi, miktar, birim fiyat ve tutar tablosu | Fiyatın hangi girdilerden oluştuğunu görmek için |
| Mekanik ve Elektrik Tesisat Birim Fiyat Analizleri | Tesisat pozlarının analizleri | Tesisat kalemleri için |
| Eklenen, çıkarılan ve değiştirilen poz numaraları | Önceki yıla göre poz değişiklikleri | Eski bir analizi yeni yıla taşırken |
Genel hükümlere göre baskı veya maddi hata olduğunda Bakanlığın düzelttiği en son değerler esas alınır. Düzeltmeler Yüksek Fen Kurulu Başkanlığı sitesinde yayımlanır. Bakanlığın Genel Teknik Şartnameleri de birim fiyat ve tariflerin tamamlayıcısıdır (2026 İnşaat İşleri Genel Hükümler ve Açıklamalar, madde 2 ve 6, PDF s. 178).
Poz numarası nasıl okunur?
Poz numarası iş kalemini veya analiz girdisini aramayı sağlar. Kodun kendisi teknik tarifi yerine geçmez: kurum, yıl, tam iş tanımı, ölçü birimi ve dahil işler beraber kontrol edilir.
Örneğin 15.115.1001 numarası, kazı metrajı rehberindeki örnek tabloda el ile yumuşak toprak kazısı için m³ birimiyle gösterilir. Bu örnek yalnız poz okuma biçimini gösterir; uygulamada aynı kodun güncel tarifini ve yılını resmî listeden doğrulayın. Kazı metrajı ve kübaj tablosu miktar hesabını ayrıca açıklar.
Poz numarasının ilk iki grubu, kaydın listenin hangi bölümünden geldiğini gösterir. Bu rehberdeki örneklerde şu gruplar geçer:
| Poz başlangıcı | Liste bölümü | Örnek |
|---|---|---|
| 10.100 | İşçilik rayiçleri | 10.100.1015 Betoncu ustası, Sa |
| 10.130 | Malzeme rayiçleri | 10.130.1506 C 30/37 beton harcı, m³ |
| 15.100 ve devamı | İnşaat birim fiyat tarifleri eki fiyat listesi | 15.150.1006 C 30/37 hazır beton dökülmesi, m³ |
| 19.100 | Analizlerde makine saat ücreti olarak geçen pozlar | 19.100.1101 Mobil beton pompası (420 HP), Sa |
Poz numarası yıldan yıla değişebilir. Rayiçlere ait genel hükümlere göre poz numarası değişmiş bir rayiç yerine, varsa tanımı aynı olan yeni poz numaralı rayiç kullanılır (2026 rayiç genel hükümleri, madde 6, PDF s. 6). Eklenen, çıkarılan ve değiştirilen poz listeleri bu eşleştirme için yayımlanır.
Rayiç, analiz ve birim fiyat
Rayiç, bir malzemenin, işçiliğin veya makine süresinin birim bedelidir. Birim fiyat ise tarif edilen işin bir birimi için gerekli girdi miktarlarıyla bu girdilerin bedellerinin birleştirilmesiyle oluşur.
| Analiz girdisi | Örnek ölçü | İşlevi |
|---|---|---|
| Malzeme | kg veya m³ / iş birimi | Ürünün iş birimindeki miktarı |
| İşçilik | saat / iş birimi | İşe ayrılan işçilik süresi |
| Makine | saat / iş birimi | Ekipmanın kullanım süresi |
Her girdinin tutarı, girdi miktarı ile kendi birim rayicinin çarpımıdır. Bu tutarların toplamı doğrudan maliyeti verir. Genel gider ve yüklenici kârı, kullanılan liste veya sözleşmedeki koşula göre değerlendirilir.
Bakanlığın 2026 inşaat birim fiyatları genel açıklamasında %25 yüklenici kârı ve genel giderin fiyatlara dahil olduğu belirtilir. Bu, ayrı ayrı %15 genel gider ve %10 kâr uygulandığı anlamına gelmez. Yayımlanmış fiyata aynı kalem ikinci kez eklenmez; başka kurum ve sözleşmelerin koşulları ayrıca okunur.
Rayiç listesi ile birim fiyat listesinin içerdiği giderler farklıdır. 2026 yayımında iki ayrı genel hüküm bölümü bulunur:
| Liste | KDV | Yüklenici genel gideri ve kârı | Dayanak |
|---|---|---|---|
| Rayiç listeleri (10.xxx) | Dahil değil | Dahil değil | Rayiçlere ait genel hükümler, madde 7 (PDF s. 6) |
| İnşaat birim fiyat listesi (15.xxx) | Dahil değil | %25 dahil | İnşaat işleri genel hükümleri, madde 10 ve 11 (PDF s. 178) |
Bu nedenle bir rayici doğrudan keşfe yazmak eksik bedel verir. Birim fiyat listesindeki tutara %25 eklemek ise fazla bedel verir.
Genel hükümlerin 5. maddesi yıl geçişini düzenler. Değiştirilen analizler ve bunlara göre düzenlenen yeni birim fiyatlar, yürürlüğe konulduğu yılbaşından itibaren geçerlidir. Geçmiş yıllarda ihale edilmiş işlerde ise sözleşmeye esas birim fiyat analizleri kullanılarak uygulama yılı birim fiyatı bulunur.

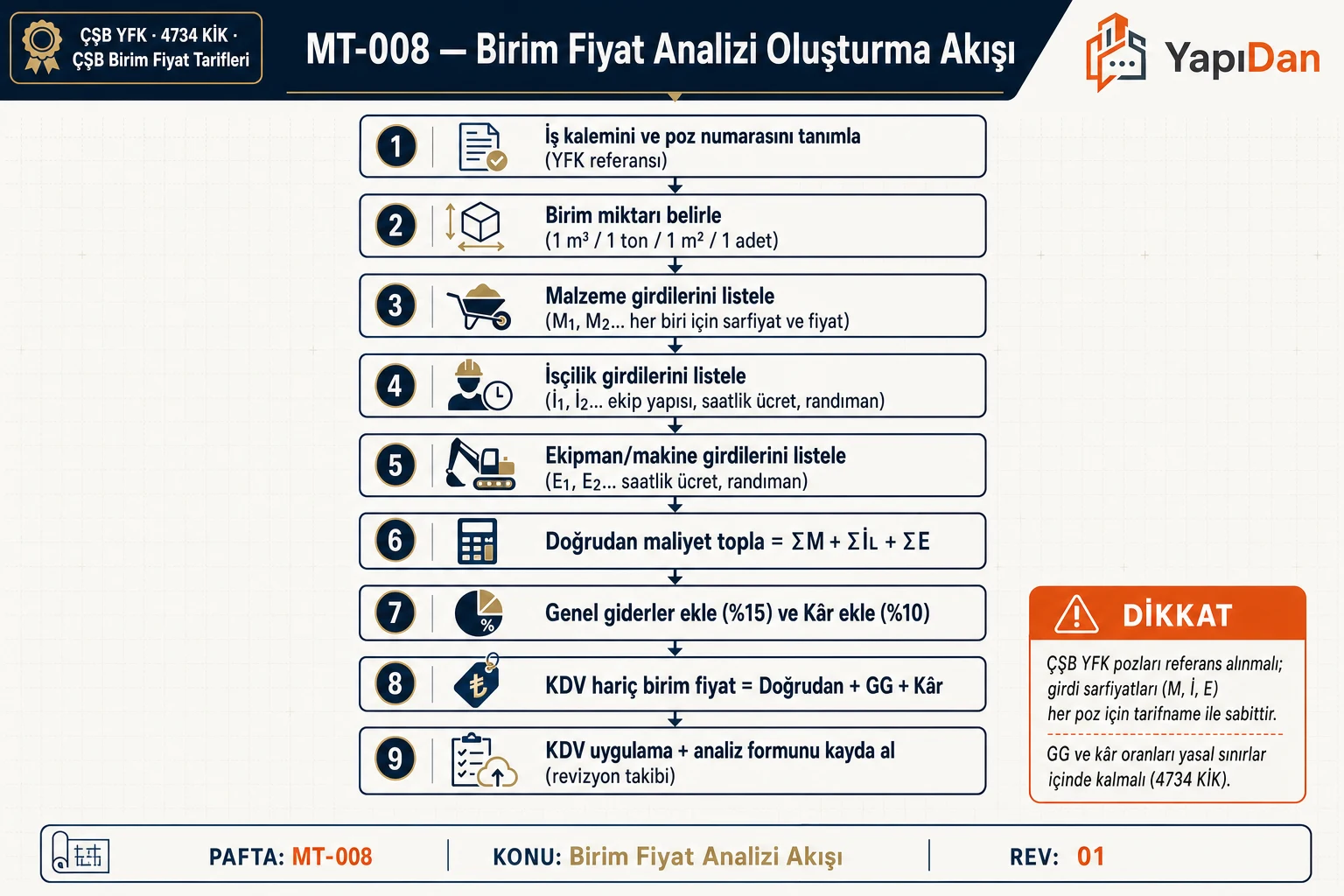

Analiz girdileri: işçilik, malzeme ve makine
Bir analiz, iş kaleminin bir birimi için gereken girdileri miktarlarıyla listeler. Her girdinin tutarı, analizdeki miktarı ile birim fiyatının çarpımıdır. ÇŞB genel fiyat analizlerinde girdiler "Malzeme" ve "İşçilik" başlıkları altında yazılır. Makine saat ücretleri de işçilik başlığı altında yer alır; toplam satırının adı "Malzeme + İşçilik Tutarı"dır (2026 İnşaat Birim Fiyat Analizleri 1, poz 15.150.1006, PDF s. 152).
Burada girdinin iş birimi başına miktarı, girdinin birim fiyatı, ise doğrudan tutardır.
İşçilik
İşçilik girdileri saat (Sa) birimiyle girer. Analizdeki miktar, ekibin bir birim iş için harcadığı süreyi gösterir. Örneğin 0,15 Sa/m³ betoncu ustası, 1 m³ beton için 0,15 saatlik usta işçiliği demektir.
| Poz No | Tanım | Ölçü birimi | Rayiç (TL) |
|---|---|---|---|
| 10.100.1015 | Betoncu ustası | Sa | 310,00 |
| 10.100.1037 | Beton pompa operatörü | Sa | 375,00 |
| 10.100.1062 | Düz işçi (İnşaat işçisi) | Sa | 205,00 |
| 10.100.1063 | Erbab işçi | Sa | 250,00 |
Kaynak: ÇŞB 2026 İnşaat ve Tesisat Birim Fiyatları, 10.100 İşçilik Rayiçleri, PDF s. 8–9. 1 Ocak 2026'dan itibaren geçerlidir; KDV, genel gider ve kâr dahil değildir.
Malzeme
Malzeme rayiçleri bir teslim yeriyle birlikte verilir. 2026 listesinde çimentolar "Fabrikada", hazır beton harçları ve su "İşbaşında" teslim yeriyle yazılır. Fabrika teslimli bir malzemede şantiyeye kadar nakil ayrıca düşünülmelidir.
| Poz No | Tanım | Ölçü birimi | Satın alma yeri | Rayiç (TL) |
|---|---|---|---|---|
| 10.130.1506 | C 30/37 beton harcı | m³ | İşbaşında | 2.700,00 |
| 10.130.9991 | Su | m³ | İşbaşında | 55,00 |
Kaynak: ÇŞB 2026 İnşaat ve Tesisat Birim Fiyatları, 10.130 Malzeme Rayiçleri, PDF s. 22 ve 35. Hazır beton harçlarına ait liste notuna göre pompa bedeli rayice dahil değildir.
Resmî analizlerde fire nasıl ele alındıysa öyle okunmalıdır. Aşağıdaki 15.150.1006 analizinde 1 m³ beton için 1 m³ beton harcı alınır ve ayrı bir fire satırı yoktur. Kendi analizinize fire eklemeden önce aynı işin resmî analizini kontrol edin.
Makine
Makine girdileri de saat ücretiyle girer. 2026 analiz cildinde 15.150.1006 analizine girdi olarak yazılan değerler şunlardır:
| Poz No | Tanım | Ölçü birimi | Birim fiyat (TL) |
|---|---|---|---|
| 19.100.1101 | Mobil beton pompasının bir saatlik ücreti (420 HP) | Sa | 6.653,59 |
| 19.100.1033 | Beton vibratörü | Sa | 458,72 |
Kaynak: 2026 İnşaat Birim Fiyat Analizleri 1, poz 15.150.1006, PDF s. 152.

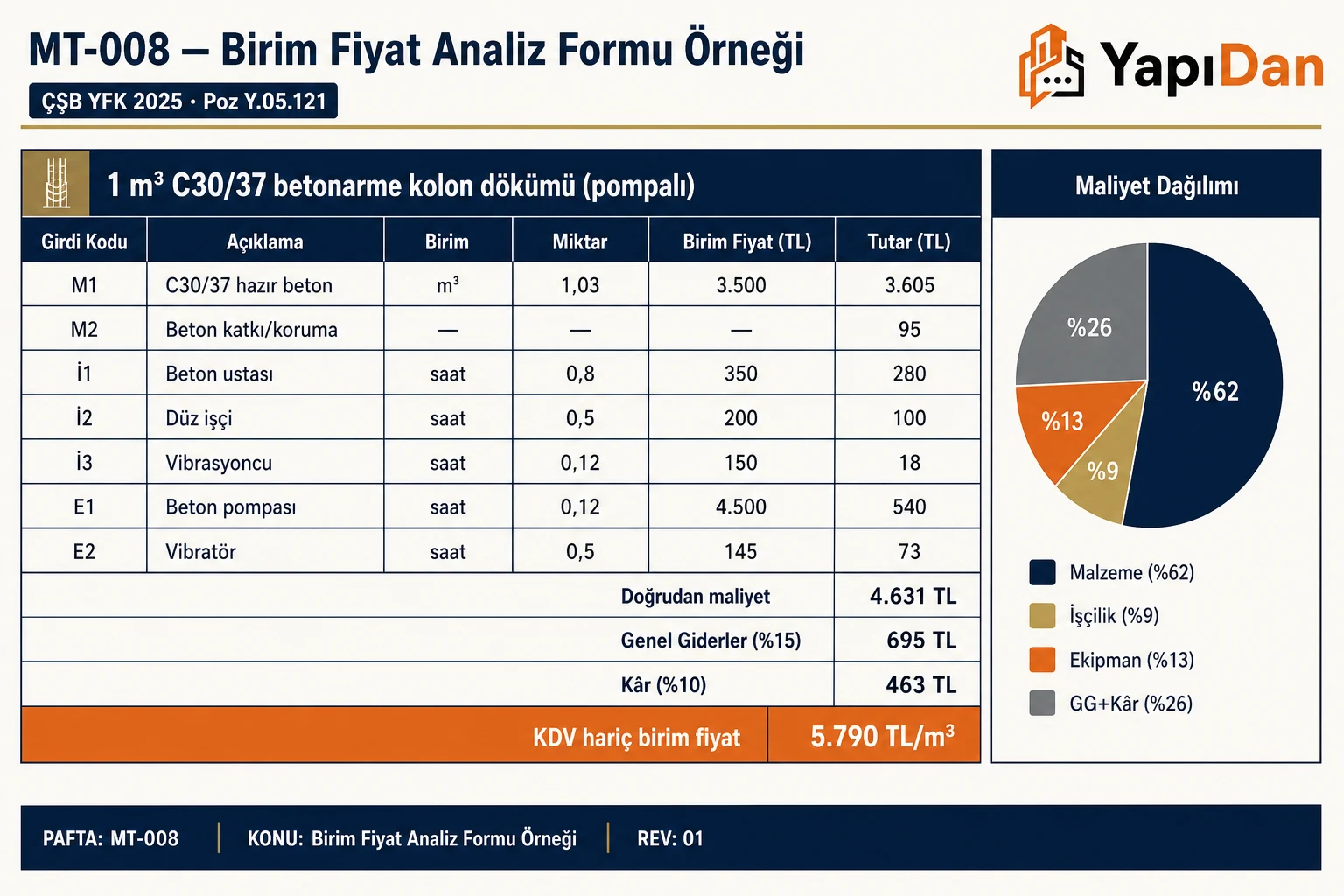

Birim fiyat analizi örneği: 15.150.1006 C 30/37 hazır beton
Aşağıdaki tablo Bakanlığın kendi analizidir. Konu, beton santralinde üretilen veya satın alınan ve beton pompasıyla basılan, C 30/37 basınç dayanımı sınıfında, gri renkte, normal hazır beton dökülmesidir (beton nakli dahil).
| Poz No | Girdi | Ölçü birimi | Miktar | Birim fiyat (TL) | Tutar (TL) |
|---|---|---|---|---|---|
| 10.130.1506 | C 30/37 beton harcı (nakliye dahil) | m³ | 1 | 2.700,00 | 2.700,00 |
| 10.130.9991 | Su | m³ | 0,4 | 55,00 | 22,00 |
| 19.100.1101 | Mobil beton pompasının bir saatlik ücreti (420 HP) | Sa | 0,01 | 6.653,59 | 66,54 |
| 10.100.1015 | Betoncu ustası | Sa | 0,15 | 310,00 | 46,50 |
| 10.100.1062 | Düz işçi | Sa | 0,3 | 205,00 | 61,50 |
| 19.100.1033 | Beton vibratörü | Sa | 0,05 | 458,72 | 22,94 |
| — | Malzeme + işçilik tutarı | — | — | — | 2.919,48 |
| — | %25 yüklenici kârı ve genel giderler | — | — | — | 729,87 |
| — | 1 m³ fiyatı | — | — | — | 3.649,35 |
Kaynak: 2026 İnşaat Birim Fiyat Analizleri 1, Genel Fiyat Analizi 15.150.1006, PDF s. 152 (cilt sayfa no 147), 1 Ocak 2026.
Toplamlar şöyle doğrulanır:
Sonuç, 2026 birim fiyat listesindeki 15.150.1006 tutarıyla aynıdır: 3.649,35 TL/m³ (PDF s. 189). Bu tutara KDV dahil değildir.
Doğrudan tutarın dağılımı, hangi girdinin fiyatı belirlediğini gösterir:
| Girdi grubu | Tutar (TL) | Doğrudan tutardaki payı |
|---|---|---|
| Beton harcı | 2.700,00 | %92,5 |
| İşçilik (usta ve düz işçi) | 108,00 | %3,7 |
| Makine (pompa ve vibratör) | 89,48 | %3,1 |
| Su | 22,00 | %0,8 |
Bu pozda harç rayicindeki değişim birim fiyata neredeyse birebir yansır. İşçilik süresindeki küçük farklar ise sonucu sınırlı etkiler.
Tarif ve notlardan çıkan kurallar
Analizin altındaki tarif ve notlar, fiyatın neyi kapsadığını belirler. 15.150.1006 için öne çıkanlar şunlardır:
- Kalite kontrolleri, transmiksere yükleme, işyerine kadar nakil, pompayla basma, vibratörle sıkıştırma, sulama, dış etkilere karşı koruma, numune alma ve deneyler fiyata dahildir.
- Ölçü, projedeki boyutlar üzerinden hesaplanır.
- Betona ilave edilen katkı malzemesinin bedeli ayrıca ödenir (Not 3).
- Pompa kullanılmazsa analizden pompa bedeli düşülür (Not 4).
- Beton satın alınırsa, üzerinde işin adı yazılı faturaların suretleri ödeme belgelerine eklenir (Not 2).
- Betonun üretildiği tesisin belgeleri imalata başlamadan önce idareye verilir (Not 1).
2025 ve 2026 değerleri
Aynı poz numarası her yıl farklı bir tutar taşır. Bu nedenle keşifte fiyatın yılı mutlaka yazılır.
| Poz No | Tanım | Ölçü birimi | 2025 (TL) | 2026 (TL) | Değişim |
|---|---|---|---|---|---|
| 10.100.1015 | Betoncu ustası | Sa | 250,00 | 310,00 | %24,0 |
| 10.100.1062 | Düz işçi | Sa | 165,00 | 205,00 | %24,2 |
| 10.130.1506 | C 30/37 beton harcı | m³ | 2.450,00 | 2.700,00 | %10,2 |
| 15.150.1006 | C 30/37 hazır beton dökülmesi | m³ | 3.276,28 | 3.649,35 | %11,4 |
Kaynak: ÇŞB 2025 İnşaat ve Tesisat Birim Fiyatları, PDF s. 8–9, 22 ve 187 (1 Ocak 2025'ten itibaren geçerli); ÇŞB 2026 listesi, PDF s. 8–9, 22 ve 189. Değişim oranları bu iki değerden hesaplanmıştır.
İşçilik rayiçleri ile birim fiyat aynı oranda artmamıştır. 15.150.1006'da harç payı %92,5 olduğu için birim fiyatın artışı harç rayicinin artışına yakındır.
Analiz içinde başka bir poz: fore kazık örneği
Bazı analizler başka bir pozu girdi olarak kullanır. 2026 analizlerinde 15.140.1201 poz numaralı iş, Ø 30 cm çapında, her boyda, C 30/37 basınç dayanımında yerinde dökme betonarme fore kazık yapılmasıdır; ölçü birimi m'dir.
Bu analizin betonlama bölümünde 15.150.1006 C 30/37 hazır beton, 0,08 m³ miktarla ve 2.919,48 TL birim fiyatla girer. Tutar 0,08 × 2.919,48 = 233,56 TL'dir. Buradaki 2.919,48 TL, 15.150.1006'nın kâr ve genel gider eklenmemiş tutarıdır; liste fiyatı olan 3.649,35 TL kullanılmaz. Aynı bölümde betondaki vibratör bedeli −0,05 Sa × 458,72 TL = −22,94 TL olarak düşülür.
Analizin sonunda malzeme + işçilik tutarı 1.269,82 TL, %25 yüklenici kârı ve genel giderler 317,46 TL, 1 m fiyatı ise 1.587,28 TL'dir (2026 İnşaat Birim Fiyat Analizleri 1, poz 15.140.1201, PDF s. 119, cilt sayfa no 114).
Bu örnek iki kuralı gösterir:
- %25 her analizde bir kez ve en sonda eklenir. Alt poz, kârsız tutarıyla girer.
- Fiyata dahil olmayanlar ayrıca okunur. Bu analizde betonarme demiri, demirin kesilip bükülerek yerine konulması, demirin iş başına nakli ve pasanın 60 m'den uzağa taşınması birim fiyata dahil değildir.
Varsayımsal analiz: girdileri kendiniz kurmak
28 Ekim 2026 tarihli varsayımsal hesap: 1 m² iş için 1,20 kg malzeme, 0,25 saat işçilik ve 0,05 saat makine kullanılsın. Bu örneğin sırasıyla 20 TL/kg, 120 TL/saat ve 100 TL/saat değerleri piyasa veya Bakanlık rayici değildir.
| Girdi | İş birimi başına miktar | Varsayımsal rayiç | Tutar |
|---|---|---|---|
| Malzeme | 1,20 kg/m² | 20 TL/kg | 24 TL/m² |
| İşçilik | 0,25 saat/m² | 120 TL/saat | 30 TL/m² |
| Makine | 0,05 saat/m² | 100 TL/saat | 5 TL/m² |
| Doğrudan toplam | — | — | 59 TL/m² |
Bu örnekte birleşik genel gider ve kâr oranı %25 kabul edilirse 59 × 1,25 = 73,75 TL/m² bulunur. Gerçek analizde girdiler, tarif, dönem ve sözleşme ayrıca doğrulanır; KDV durumu ilgili belgeye göre okunur.
Keşfe aktarım
Metrajda bulunan miktar, aynı iş kaleminin aynı birimdeki fiyatıyla çarpılır. Farklı pozlara ait miktarlar ayrı satırlarda tutulur ve kapsam çakışmaları kontrol edilir. Keşif ve birim fiyat hesaplama aracı bu çarpımı düzenlemeye yardımcı olur; yapı maliyeti rehberi ise toplam maliyet konusunu ele alır.
Keşif satırında poz numarası, tanım, ölçü birimi, miktar, birim fiyat, fiyatın yılı ve tutar birlikte yazılır. Kamu ihalesinde idare, ihaleden önce her türlü fiyat araştırmasını yaparak KDV hariç yaklaşık maliyeti belirler ve dayanaklarıyla birlikte bir hesap cetvelinde gösterir. Yaklaşık maliyete ihale ve ön yeterlik ilanlarında yer verilmez; isteklilere ve ihale süreciyle resmî ilişkisi olmayan kişilere açıklanmaz (4734 sayılı Kamu İhale Kanunu, madde 9).
Örnek problemler
Aşağıdaki problemlerde resmî değerler ÇŞB 2026 yayımından alınmıştır. Tutarlar KDV hariçtir. Varsayım olan değerler ayrıca belirtilmiştir.
Problem 1: Keşif satırı
Veri: Bir kolon grubunda metrajla 12,40 m³ C 30/37 pompalı hazır beton bulunmuştur. Fiyat olarak ÇŞB 2026, poz 15.150.1006 kullanılacaktır.
Çözüm: Liste fiyatına %25 zaten dahildir; bu nedenle yeniden eklenmez.
Problem 2: Pompasız döküm
Veri: Aynı beton pompa kullanılmadan dökülecektir. Analizin 4. notuna göre pompa bedeli düşülecektir.
Çözüm: Pompa satırı 66,54 TL'dir. Diğer girdiler resmî analizdeki gibi kalır.
Pompa bedeli liste fiyatından değil, kârsız tutardan düşülür. Sonra %25 bir kez uygulanır.
Problem 3: Fore kazık keşfi
Veri: Projede 24 adet Ø 30 cm fore kazık vardır. Her kazığın ölçüye giren boyu 14,00 m'dir. Fiyat olarak ÇŞB 2026, poz 15.140.1201 kullanılacaktır.
Çözüm:
Bu tutara betonarme demiri dahil değildir. Donatı ayrı pozlarla ve kendi metrajıyla keşfe eklenir.
Problem 4: Rayiç değişiminin etkisi
Veri (varsayım): C 30/37 beton harcının rayicinin %10 artarak 2.970,00 TL/m³ olduğu kabul edilsin. Bu değer resmî bir rayiç değildir; yalnız duyarlılığı göstermek için seçilmiştir. Diğer girdiler 2026 analizindeki gibi kalsın.
Çözüm:
Birim fiyat 337,50 TL/m³, yani %9,2 artar. Harç payı yüksek olduğu için rayiçteki %10'luk artış birim fiyata %9,2 olarak yansır.
Sık yapılan hatalar
| Hata | Sonuç | Doğru uygulama |
|---|---|---|
| Rayici birim fiyat yerine kullanmak | 10.130.1506 harç rayici 2.700,00 TL, 15.150.1006 birim fiyatı 3.649,35 TL'dir; fark eksik kalır | Keşifte iş kaleminin birim fiyatını kullanın |
| Yayımlanmış birim fiyata %25 eklemek | Kâr ve genel gider iki kez sayılır | Genel hüküm madde 10'u okuyun; %25 listede dahildir |
| Alt pozu liste fiyatıyla analize sokmak | %25 iç içe uygulanır | Alt pozu kârsız tutarıyla alın (fore kazık örneğinde 2.919,48 TL) |
| %25'i "%15 genel gider + %10 kâr" diye bölmek | Kaynakta olmayan bir ayrım yazılır | ÇŞB genel hükmündeki tek oranı kullanın |
| Önceki yılın fiyatını kullanmak | 15.150.1006 için 2025'te 3.276,28 TL, 2026'da 3.649,35 TL | Fiyatın yılını ve sözleşme dönemini yazın |
| Eski poz numarasıyla aramak | Yanlış veya bulunmayan kayıt | Eklenen, çıkarılan ve değiştirilen poz listelerine bakın |
| Fiyata dahil olmayanları unutmak | Katkı malzemesi, donatı gibi kalemler eksik kalır | Tarifin "dahil olmayan masraflar" kısmını ve notları okuyun |
| Pompa kullanılmayan işte pompa bedelini bırakmak | Fazla bedel | Not 4'e göre pompa satırını düşün |
| KDV'yi analize katmak | Rayiç ve birim fiyat listeleri KDV hariçtir | KDV'yi ilgili belge ve sözleşmeye göre ayrı değerlendirin |
| Teslim yerini atlamak | Fabrika teslimli malzemede nakil eksik kalır | Satın alma yeri sütununu kontrol edin |
Kaynaklar
- Yüksek Fen Kurulu Başkanlığı, 2026 fiyat ve analiz duyurusu.
- 2026 İnşaat İşleri Genel Hükümler ve Açıklamalar. Rayiç genel hükümleri PDF s. 6; işçilik rayiçleri PDF s. 8–9; malzeme rayiçleri PDF s. 22 ve 35; inşaat işleri genel hükümleri PDF s. 178; poz 15.150.1006 PDF s. 189.
- Yüksek Fen Kurulu Başkanlığı, 2026 İnşaat Birim Fiyat Analizleri 1. Poz 15.140.1201 PDF s. 119; poz 15.150.1006 PDF s. 152.
- Yüksek Fen Kurulu Başkanlığı, 2025 İnşaat ve Tesisat Birim Fiyatları. PDF s. 8–9, 22, 177 ve 187.
- 4734 sayılı Kamu İhale Kanunu, madde 9.
